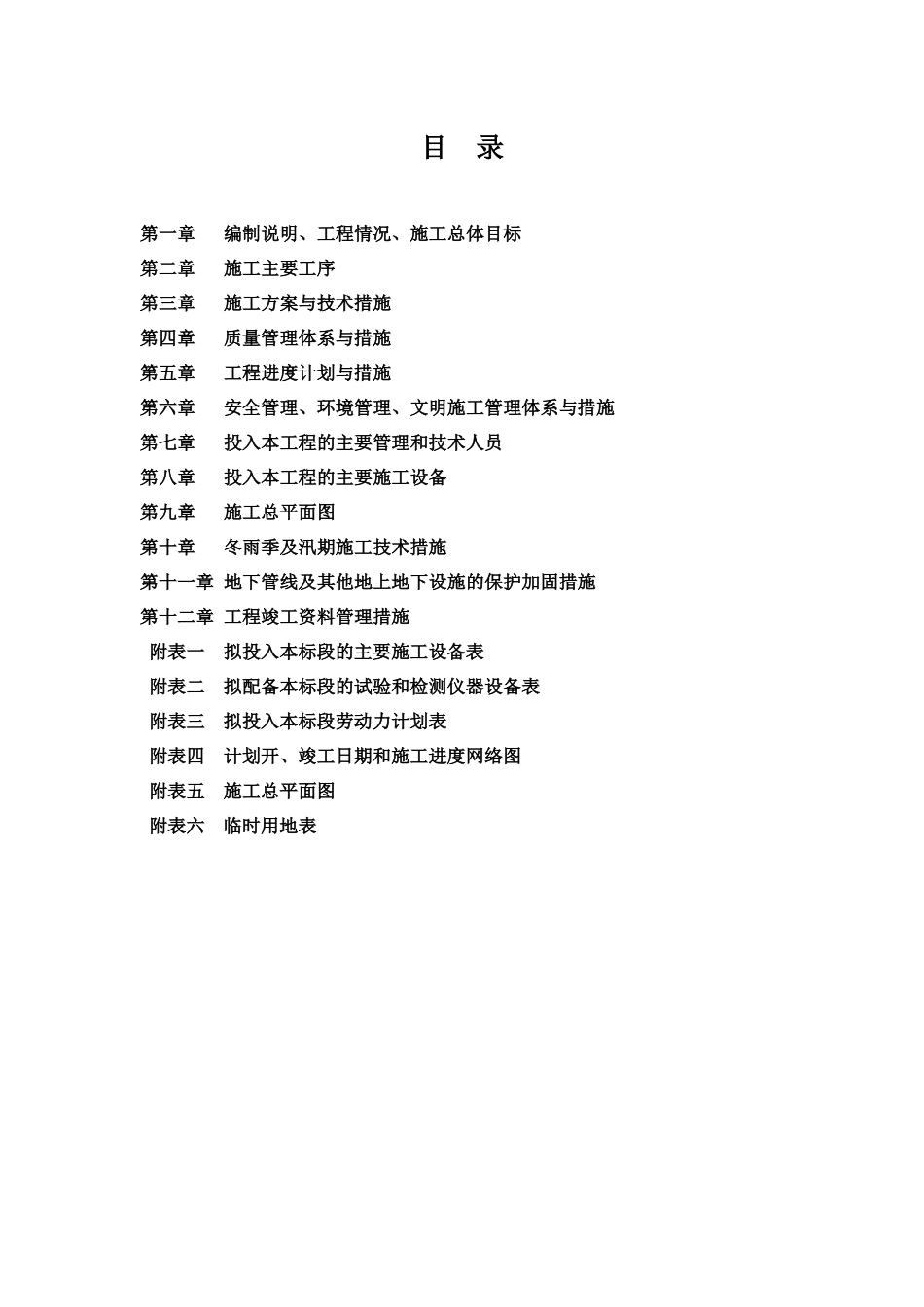

目 录第一章 编制说明、工程情况、施工总体目标第二章 施工主要工序第三章 施工方案与技术措施第四章 质量管理体系与措施第五章 工程进度计划与措施第六章 安全管理、环境管理、文明施工管理体系与措施第七章 投入本工程的主要管理和技术人员第八章 投入本工程的主要施工设备第九章 施工总平面图第十章 冬雨季及汛期施工技术措施第十一章 地下管线及其他地上地下设施的保护加固措施第十二章 工程竣工资料管理措施附表一 拟投入本标段的主要施工设备表附表二 拟配备本标段的试验和检测仪器设备表附表三 拟投入本标段劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表第一章 编制说明、工程情况、施工总体目标一、编制说明在全面、系统地阅读招标文件,并采集信息和收集资料的基础上,以满足《永安江绿色流域建设工程(洱源段)第五标段》招标文件的全部要求为基本原则。同时根据类似工程施工经验和结合本工程的特点及难点,本着实事求是的科学态度和忠实业主、诚信服务的宗旨编写本施工组织设计。(一)、编制依据1、《永安江绿色流域建设工程(洱源段)第五标段》招标文件及工程量清单。2、《永安江绿色流域建设工程(洱源段)第五标段》施工设计图纸。3、《中华人民共和国安全生产法》,《中华人民共和国消防法》,《水利工程建设安全管理规定》等国家行业和地方有关的法规。4、根据工程现场踏勘的第一手资料和有关地质和水文情况资料。5、本公司积累的成熟技术先进施工方法、现有的技术力量、机械设备以及长期从事水利水电工程施工积累起来的丰富经验。(二)、编制原则1、以设计图纸和有关技术规范和验收标准为依据,全面符合招标文件、施工承包合同关于质量、工期、环保等各方面的要求。2、充分利用网络计划技术,统筹安排各项工程施工顺序,做到关键项目工序的施工优先安排,超前组织,以消除控制因素,使各项工程都能顺利展开。3、按倒排工期方法确定各项工程施工进度,以此满足机械设备和劳动力,并做到机械设备配套,技术工种齐全,确保施工工期按计划完工。4、采用成熟的施工技术和工艺,并进行技术革新,采用推广新技术、新工艺、新材料、新设备,以加施工进度,降低工程成本。5、根据业主对本工程质量要求,制定相应质量目标和质量保证措施,确保既定目标能够实现。(三)、项目概况1、项目名称:永安江绿色流域建设工程(洱源段)第五标段。2、建设地点:洱源县右所镇、...
