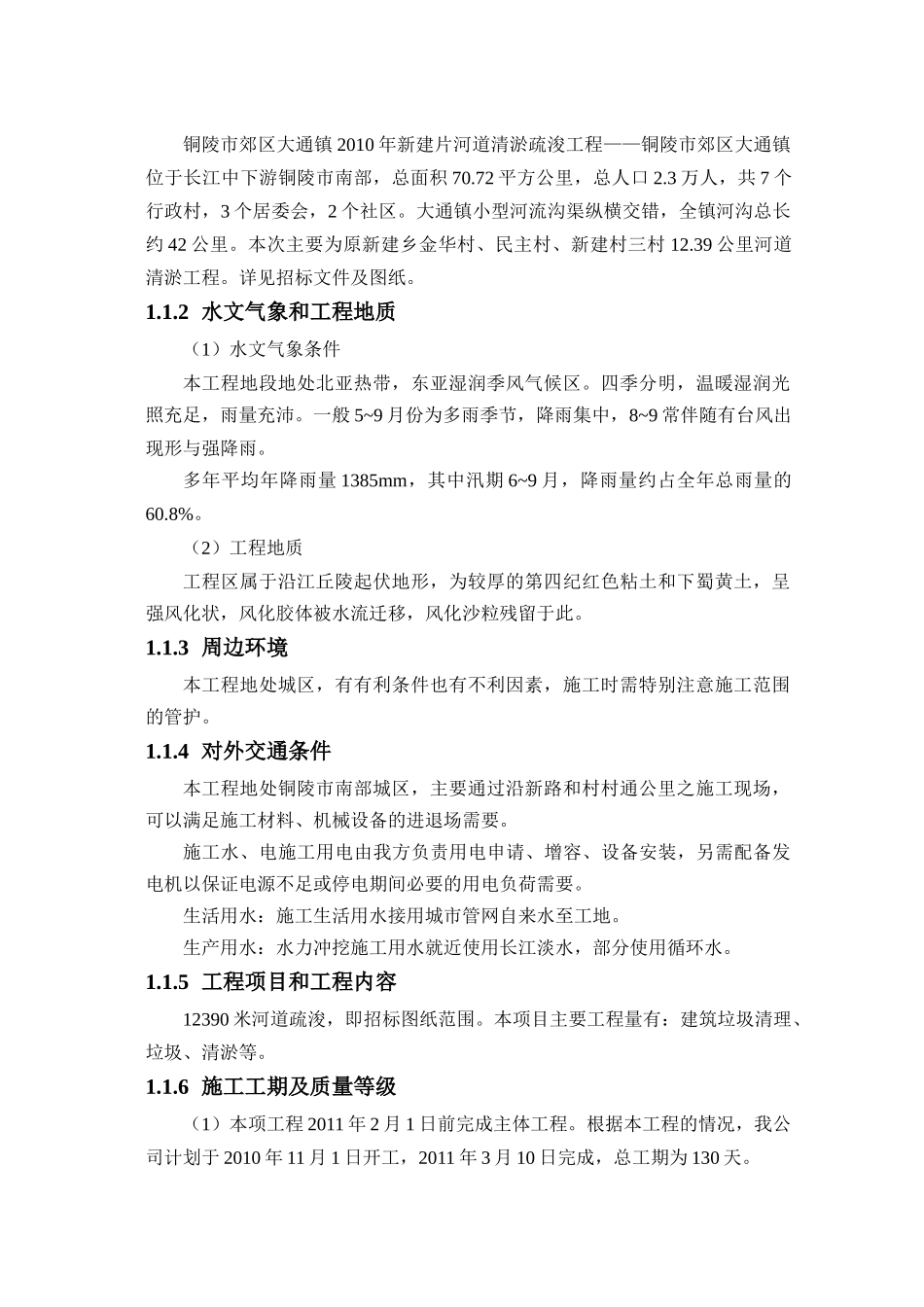

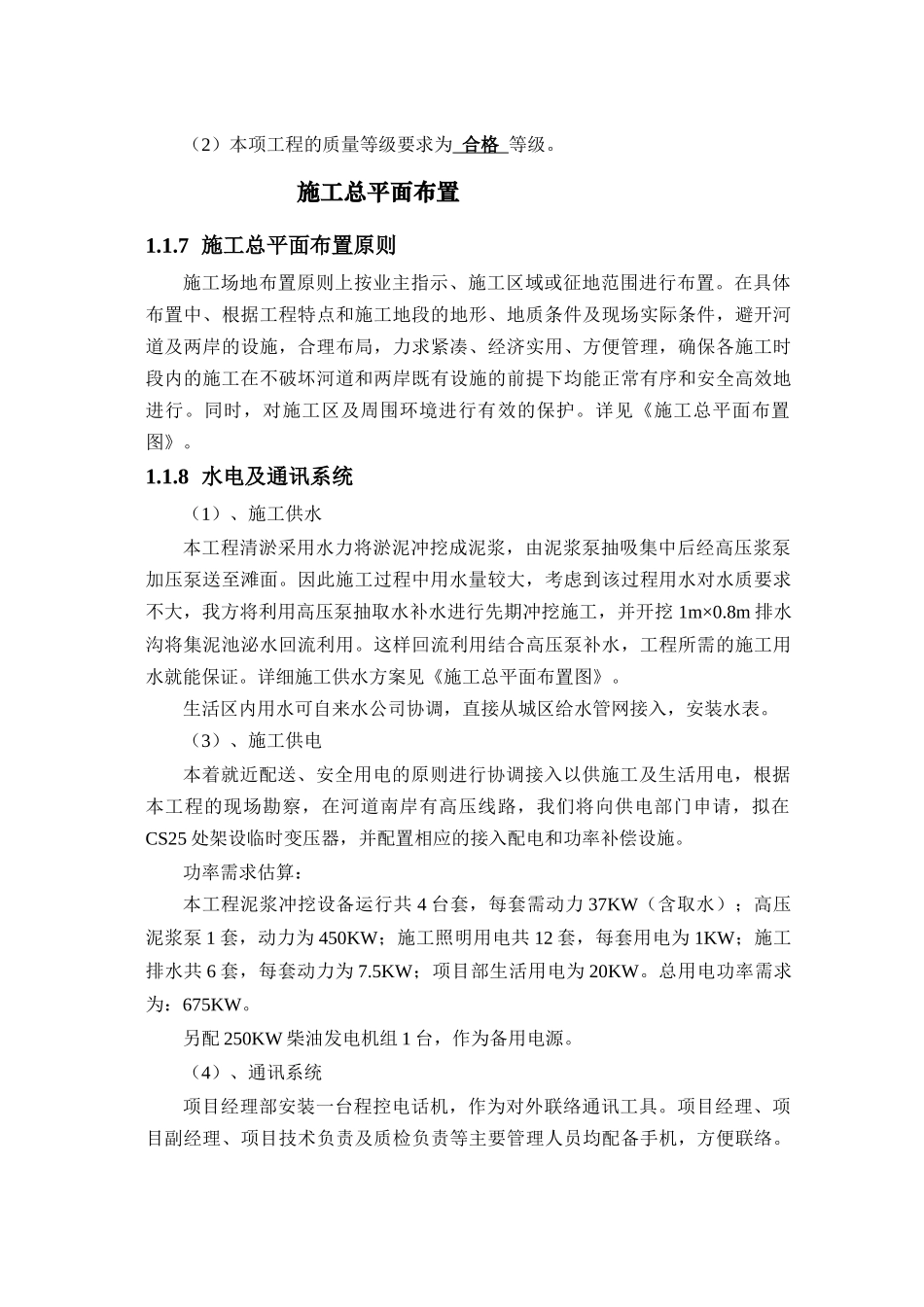

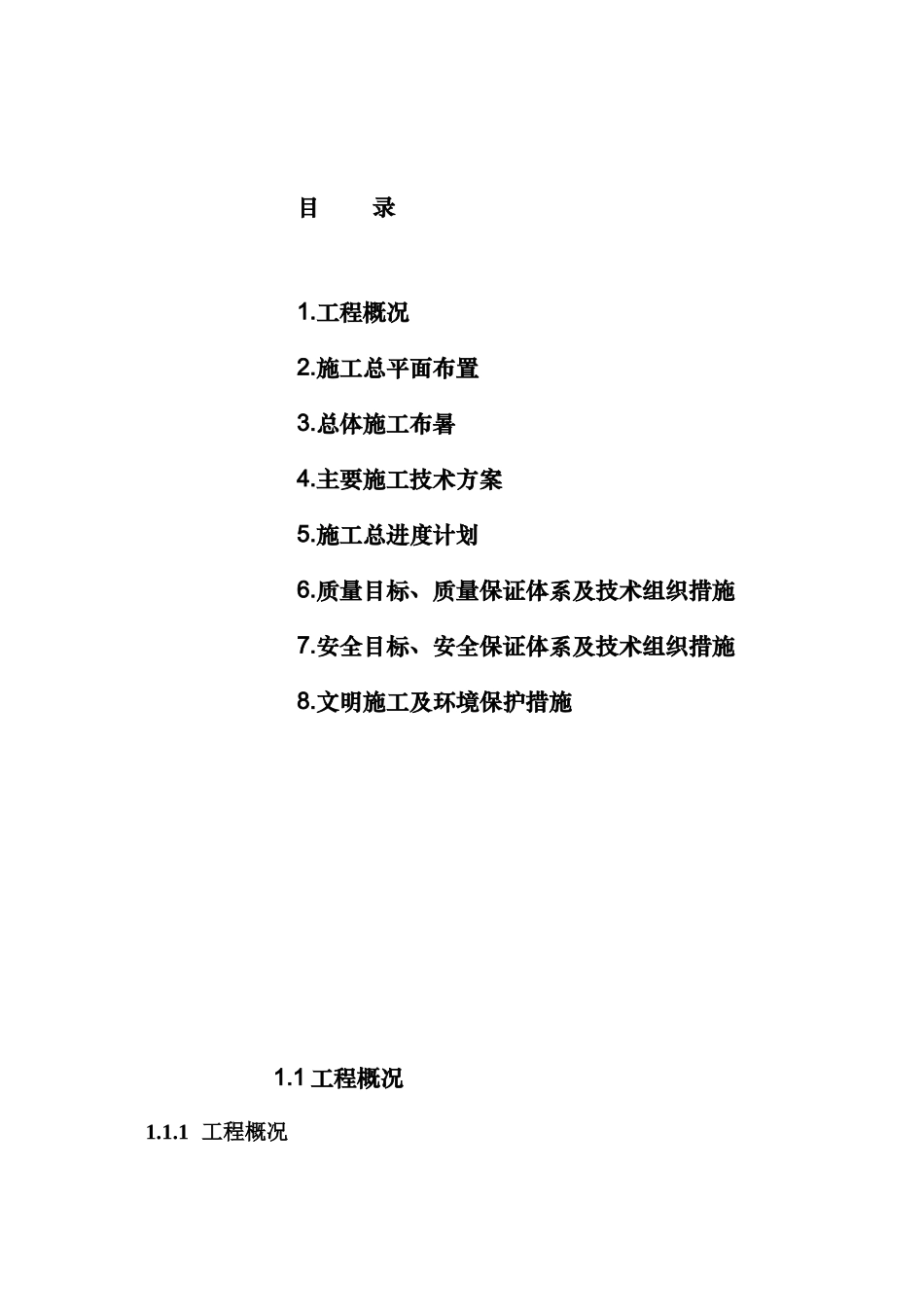

目 录1.工程概况2.施工总平面布置3.总体施工布暑4.主要施工技术方案5.施工总进度计划6.质量目标、质量保证体系及技术组织措施7.安全目标、安全保证体系及技术组织措施8.文明施工及环境保护措施1.1 工程概况1.1.1 工程概况铜陵市郊区大通镇 2010 年新建片河道清淤疏浚工程——铜陵市郊区大通镇位于长江中下游铜陵市南部,总面积 70.72 平方公里,总人口 2.3 万人,共 7 个行政村,3 个居委会,2 个社区。大通镇小型河流沟渠纵横交错,全镇河沟总长约 42 公里。本次主要为原新建乡金华村、民主村、新建村三村 12.39 公里河道清淤工程。详见招标文件及图纸。1.1.2 水文气象和工程地质(1)水文气象条件本工程地段地处北亚热带,东亚湿润季风气候区。四季分明,温暖湿润光照充足,雨量充沛。一般 5~9 月份为多雨季节,降雨集中,8~9 常伴随有台风出现形与强降雨。多年平均年降雨量 1385mm,其中汛期 6~9 月,降雨量约占全年总雨量的60.8%。(2)工程地质工程区属于沿江丘陵起伏地形,为较厚的第四纪红色粘土和下蜀黄土,呈强风化状,风化胶体被水流迁移,风化沙粒残留于此。1.1.3 周边环境本工程地处城区,有有利条件也有不利因素,施工时需特别注意施工范围的管护。1.1.4 对外交通条件本工程地处铜陵市南部城区,主要通过沿新路和村村通公里之施工现场,可以满足施工材料、机械设备的进退场需要。施工水、电施工用电由我方负责用电申请、增容、设备安装,另需配备发电机以保证电源不足或停电期间必要的用电负荷需要。生活用水:施工生活用水接用城市管网自来水至工地。生产用水:水力冲挖施工用水就近使用长江淡水,部分使用循环水。1.1.5 工程项目和工程内容12390 米河道疏浚,即招标图纸范围。本项目主要工程量有:建筑垃圾清理、垃圾、清淤等。1.1.6 施工工期及质量等级(1)本项工程 2011 年 2 月 1 日前完成主体工程。根据本工程的情况,我公司计划于 2010 年 11 月 1 日开工,2011 年 3 月 10 日完成,总工期为 130 天。(2)本项工程的质量等级要求为 合格 等级。施工总平面布置1.1.7 施工总平面布置原则施工场地布置原则上按业主指示、施工区域或征地范围进行布置。在具体布置中、根据工程特点和施工地段的地形、地质条件及现场实际条件,避开河道及两岸的设施,合理布局,力求紧凑、经济实用、方便管理,确保各施工时段内的施工在不破坏河道和两岸既有设施的前提下均能正常有序和安全高...
