2013 年云岩区教育局暑期校园基建维修工程(实三幼)施工组织设计贵州建工集团第九建筑工程有限责任公司2013 年 7 月 3 日目 录一

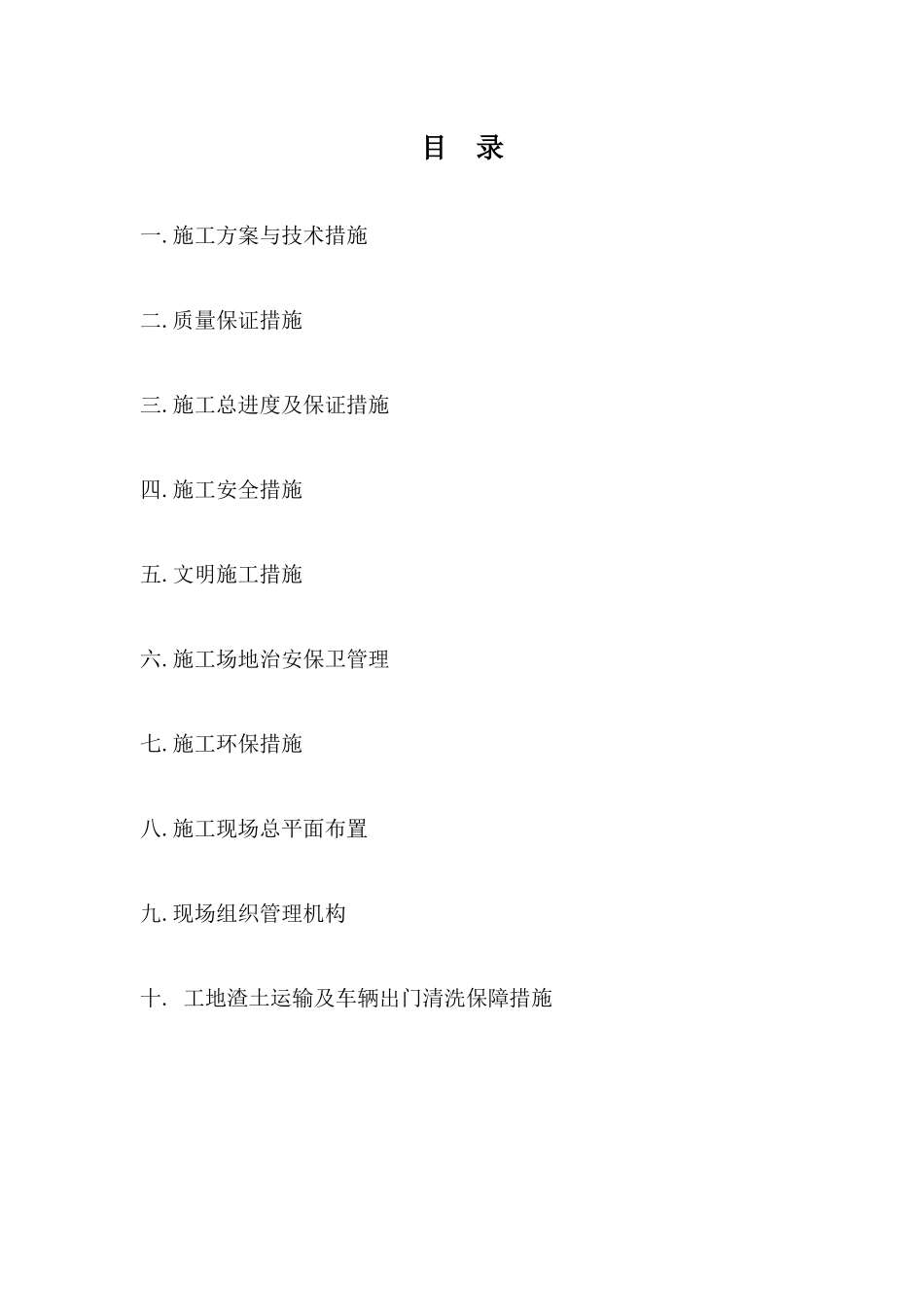

施工方案与技术措施二
质量保证措施三
施工总进度及保证措施四
施工安全措施五
文明施工措施六
施工场地治安保卫管理七
施工环保措施八
施工现场总平面布置九
现场组织管理机构十

工地渣土运输及车辆出门清洗保障措施一、施工方案与技术措施在做好前期相应的准备工作后,具体拆除顺序为先墙体,后承重板,最后是承重柱体,对拆除下的渣土由人工和机械配合进行归堆
保证安全施工
拆除同时,降尘人员应随及时对建筑物浇洒消防水,以降低粉尘污染,达到拆除中,无震动、无噪声、无粉尘的环保施工要求
地面砖面层铺贴1
1 检验砖质量→试验→技术交底→选砖→准备机具设备→排砖→找标高→基底处理→铺抹结合层砂浆→铺砖→养护→勾缝→检查验收
基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净
找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线
排砖:将房间依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线
排砖应符合设计要求,当设计无要求时,宜避免出现板块小于 1/4 边长的边角料
铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆
铺砖:将砖放置在干拌料上,用橡皮锤找平,之后将砖拿起,在干拌料上浇适量素水泥浆,同时在砖背面涂厚度约lmm 的素水泥膏,再将砖放置在找过平的干拌料上,用橡皮锤按标高控制线
