二、施工组织设计(一)、各分部分项工程施工技术方案1、拆除工程严格按照图纸及业主要求进行拆除工程,并做好必要的防护措施,对不需进行拆除的构件设备进行保护,防止损坏
在拆除施工过程中,秉承先上后下、先次要后主要的规律进行施工
如牵涉到结构的拆除,先对不需拆除的结构构件进行支撑,后进行拆除,防止破坏原有的结构构件,危害结构安全
对进行拆除作业的人员进行安全教育,配置必要的劳保工具设备
2、加固改造工程(1)植筋加固1

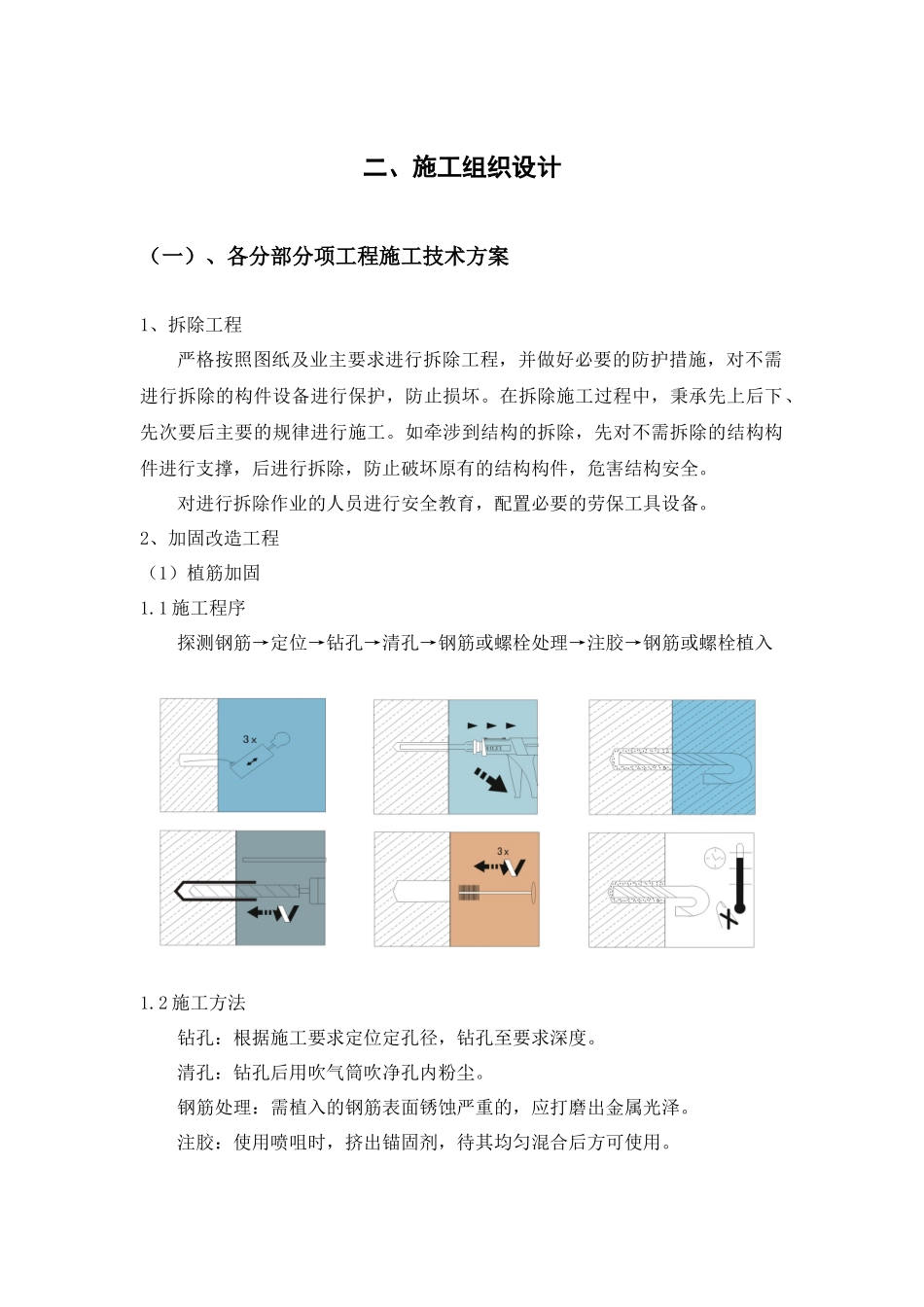

1 施工程序探测钢筋→定位→钻孔→清孔→钢筋或螺栓处理→注胶→钢筋或螺栓植入 1
2 施工方法钻孔:根据施工要求定位定孔径,钻孔至要求深度
清孔:钻孔后用吹气筒吹净孔内粉尘
钢筋处理:需植入的钢筋表面锈蚀严重的,应打磨出金属光泽
注胶:使用喷咀时,挤出锚固剂,待其均匀混合后方可使用
钢筋植入:插入钢筋,表面少许溢胶为宜
3 施工要求钻孔:孔径、孔深应符合规定要求
清孔:用强风彻底清洁孔壁,清孔应重复进行直至孔内无粉尘、杂物、水渍、泥浆
钢筋处理:钢筋锈蚀严重的,应用钢刷打磨出金属光泽
钢筋植入:把喷咀伸入孔底,注入胶料后用手将准备好的钢筋旋转着缓缓插入孔底,保证植入深度,使得锚固剂均匀地附着在钢筋或螺杆表面及缝隙中,胶料固化前不得触动所植钢筋
4 质量检验方法钢筋植入后胶料应饱满有少许溢胶为宜,有空漏应固化后再擦净后补胶

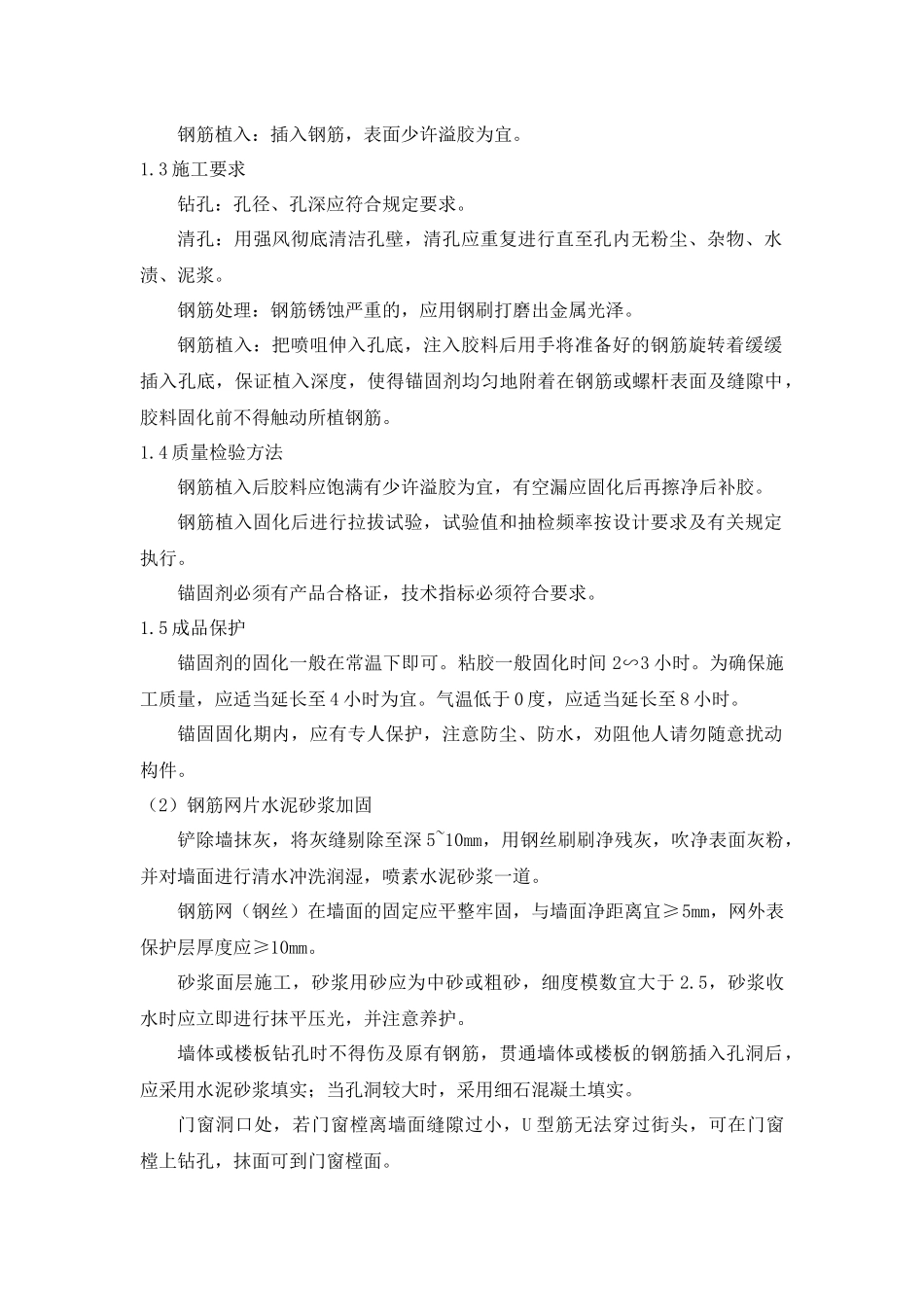

钢筋植入固化后进行拉拔试验,试验值和抽检频率按设计要求及有关规定执行
锚固剂必须有产品合格证,技术指标必须符合要求
5 成品保护锚固剂的固化一般在常温下即可
粘胶一般固化时间 2∽3 小时
为确保施工质量,应适当延长至 4 小时为宜
气温低于 0 度,应适当延长至 8 小时
锚固固化期内,应有专人保护,注意防尘、防水,劝阻他人请勿随意扰动构件
(2)钢筋网片水泥砂浆加固铲除墙抹灰,将灰缝剔除至深 5~10mm,用钢丝刷刷净残灰,吹净
