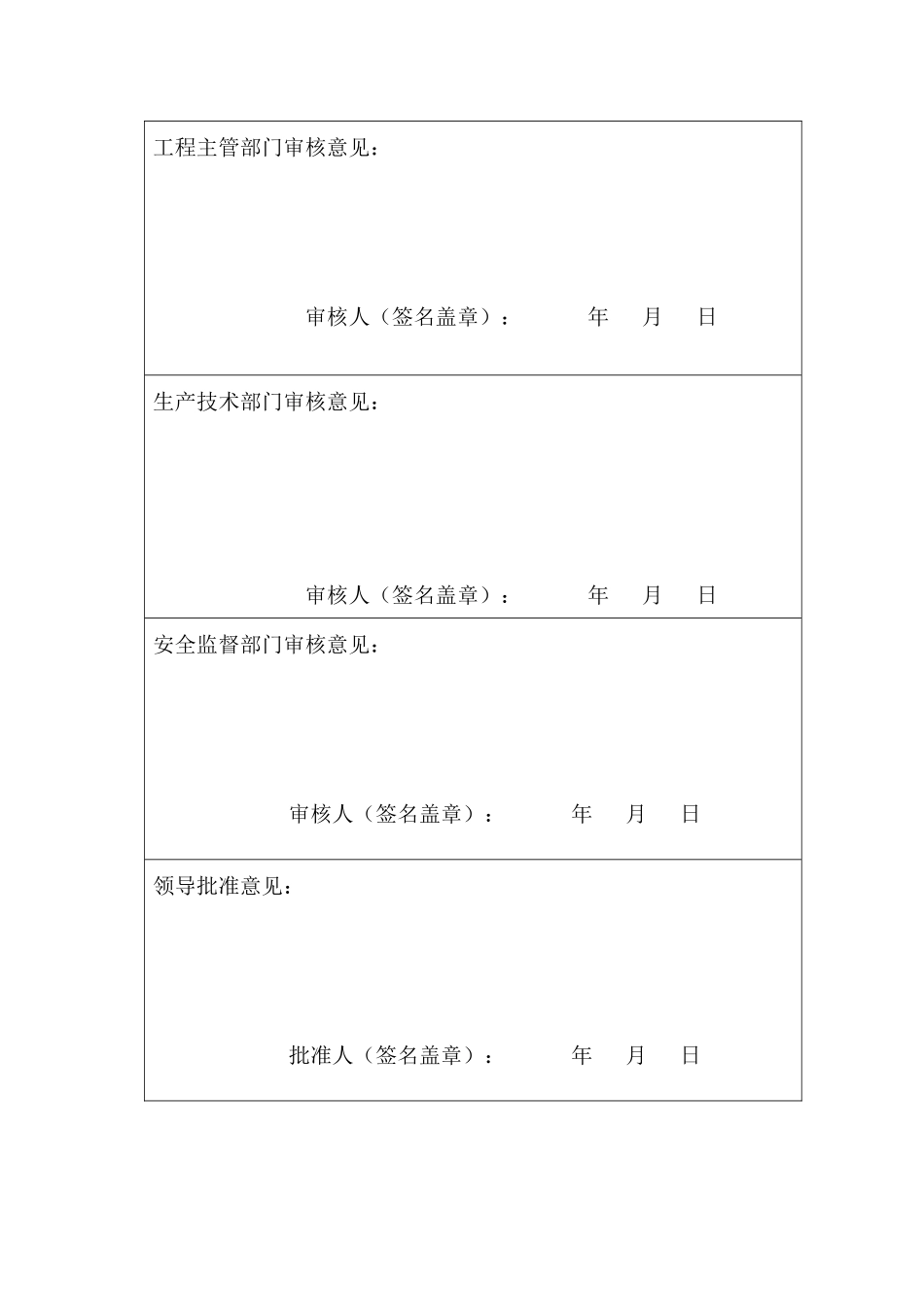

220kV 导线消缺工程施工组织设计公司领导批准:安全部门复审:技术部门复审:主管部门复审:施工单位初审:编制汇总人员: 二 OO 八年十二月八日工程主管部门审核意见: 审核人(签名盖章): 年 月 日生产技术部门审核意见:审核人(签名盖章): 年 月 日安全监督部门审核意见: 审核人(签名盖章): 年 月 日领导批准意见: 批准人(签名盖章): 年 月 日附录:施 工 方 案序号工 作 内 容计划时间备 注一三措一案、 材料计划2008
3~2008
8二施工准备(跨越架搭设)2008
18 10KV、400V、吊瓜地跨越架搭设三导线压接、验收2008
19~2008
20220KV2875 线路在2008
19 早 上 5 :00~2008
20 下午 19:00 停电10KV255 沿河线在 19 日~20日 早 停 晚 送 ( 5 : 00~19 :00)220KV 导线消缺施工跨越示意图:500KVXX 变220KVXX 变108#111#112#113#114#116#117#118#119#220KV01#接地线220KV02#接地线10KV400V400V土马路吊瓜地127#128#钻 500KV时间段别施 工 进 度 计 划 安 排 表二 00 八年十二月38181920材料计划、三措一案施工准备(跨越架搭设)导线压接,放紧线新换导线 20 米113#A 相导线拉头双钩压接管220KV A 相导线消缺施工示意图:注:由于 113#A 相为边导线,在施工过程中,先将 A 相拆除悬垂线夹,放下边导线,用两把拉头和两只双钩摇紧边导线,将原压接管拆除,中间换用 20 米新导线,并用两只压接管在新导线两头与原导线压接,重新将新导线卡入悬垂线夹,两只压接管与悬垂线夹距离大于 5 米
220KV B 相导线消缺施工平面示意图:10
