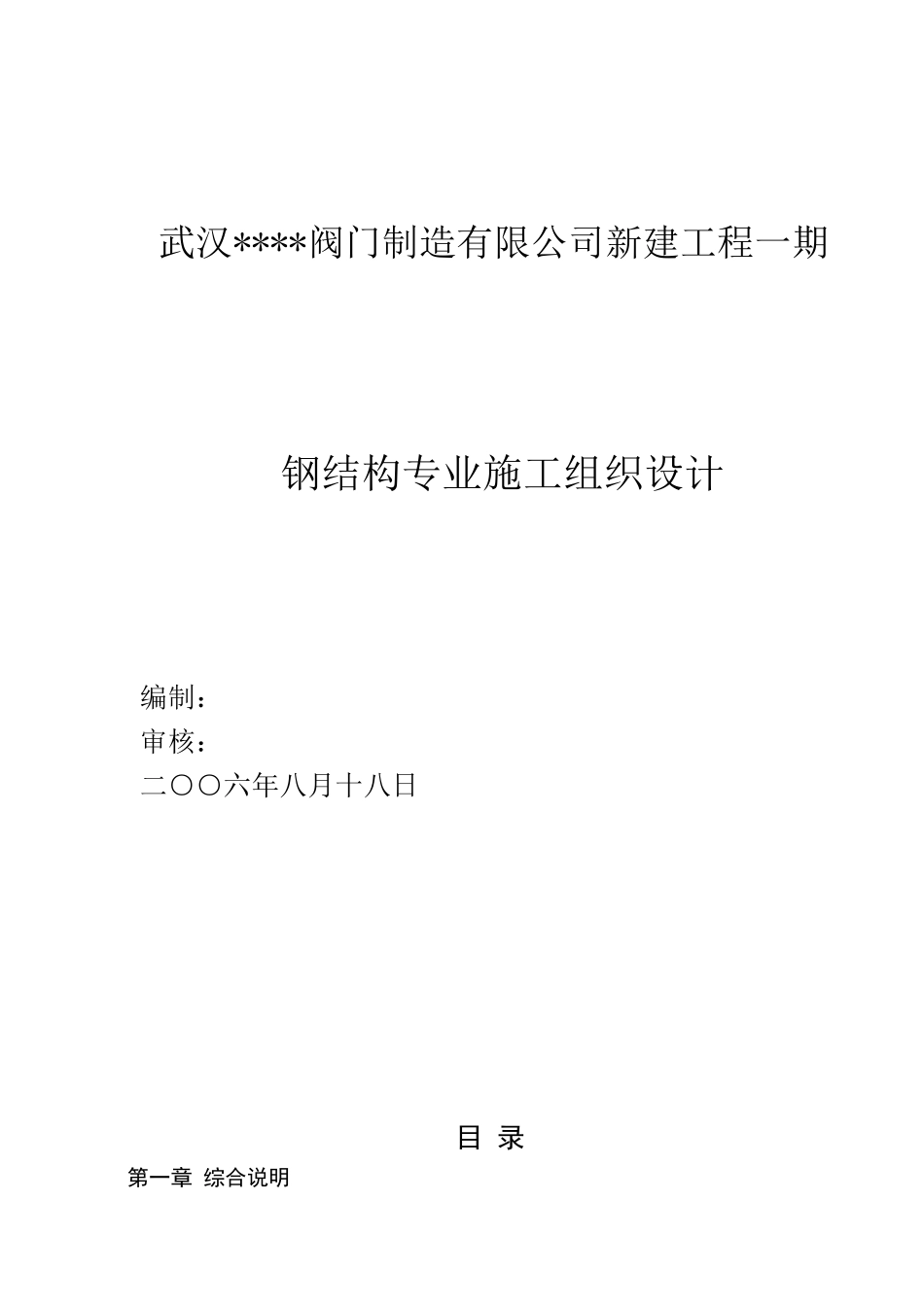

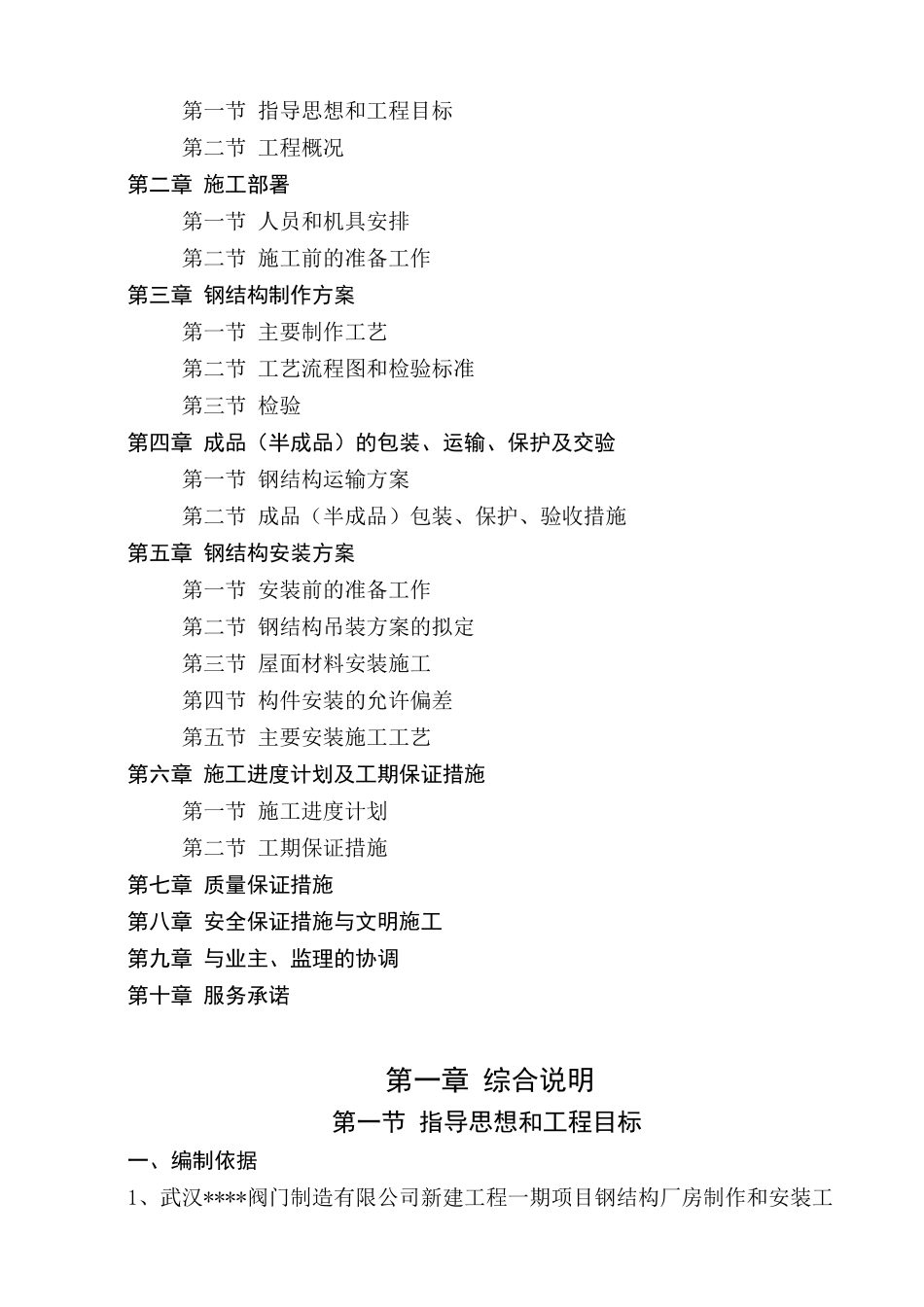

武汉****阀门制造有限公司新建工程一期钢结构专业施工组织设计编制:审核:二○○六年八月十八日目 录第一章 综合说明第一节 指导思想和工程目标第二节 工程概况第二章 施工部署第一节 人员和机具安排第二节 施工前的准备工作第三章 钢结构制作方案第一节 主要制作工艺第二节 工艺流程图和检验标准第三节 检验第四章 成品(半成品)的包装、运输、保护及交验第一节 钢结构运输方案第二节 成品(半成品)包装、保护、验收措施第五章 钢结构安装方案第一节 安装前的准备工作第二节 钢结构吊装方案的拟定第三节 屋面材料安装施工第四节 构件安装的允许偏差第五节 主要安装施工工艺第六章 施工进度计划及工期保证措施第一节 施工进度计划第二节 工期保证措施第七章 质量保证措施第八章 安全保证措施与文明施工第九章 与业主、监理的协调第十章 服务承诺第一章 综合说明第一节 指导思想和工程目标一、编制依据1、武汉****阀门制造有限公司新建工程一期项目钢结构厂房制作和安装工程邀标文件、设计图纸、以及相关技术资料;2、国家颁布的现行轻钢结构厂房制作、安装的有关规程、规范及验收标准;3、国家颁布的现行的压型钢板制作和安装的有关规程、规范及验收标准;4、招标书指定的各类标准、规范、规程;5、相关的行业标准和公司内的企业标准、质量体系文件及其管理制度
二、指导思想我们施工组织的指导思想是:以质量为中心,遵循 GB/T19000-ISO9000《质量管理和质量保证》系列标准,建立工程质量保证体系
配备高素质的项目领导班子,实施先进的项目管理方法
三、工程目标1、工程质量目标:单位工程合格率 100%,确保达到优良等级,争创优质工程
2、施工工期目标:根据招标文件要求,确保在合同签订后 60 日内完成所有工程内容
3、安全文明施工目标:杜绝死亡及重伤事故,轻伤频率控制在 1
5‰以下,把工地建成景点式施工现场,场院内各种
