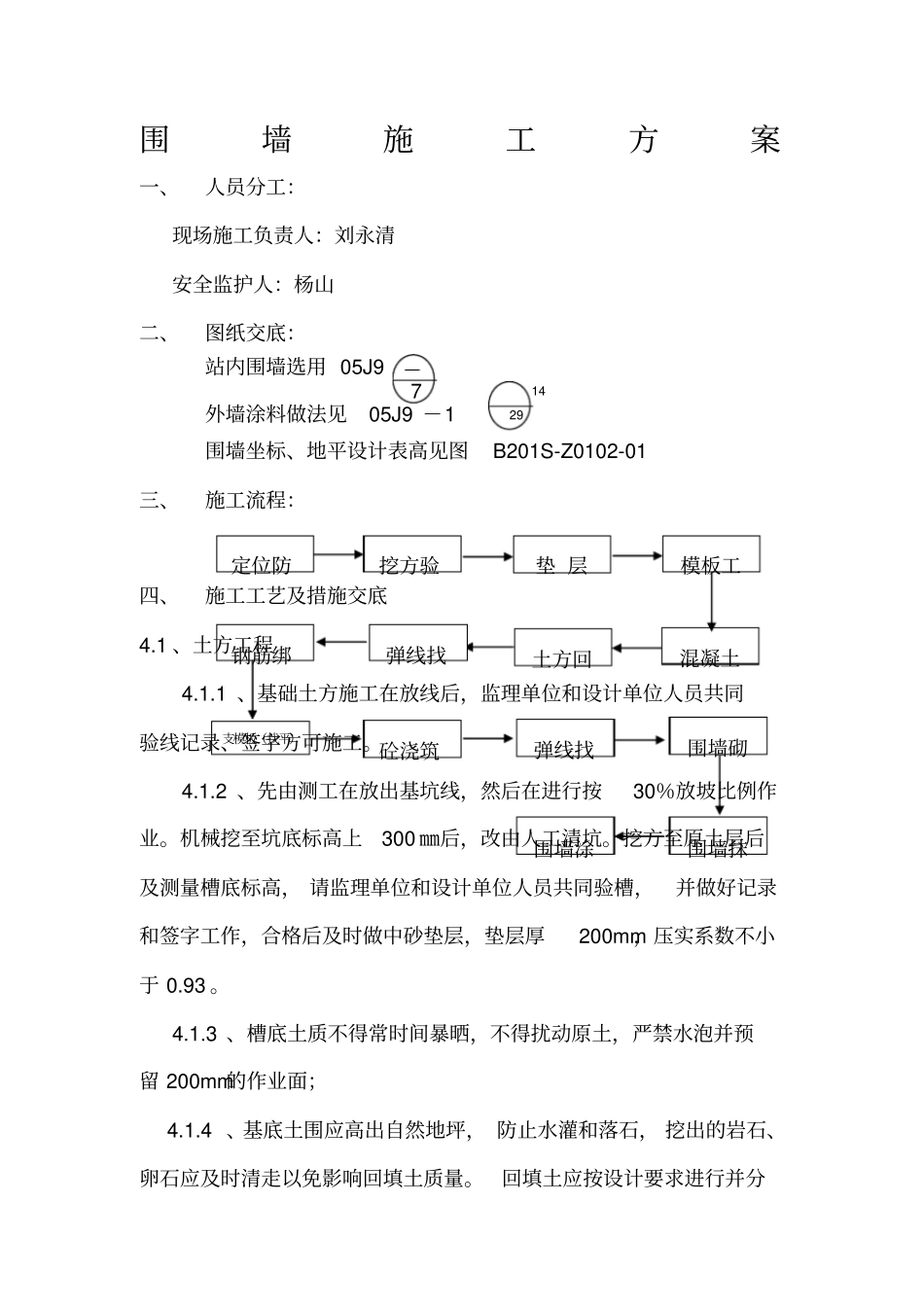

围墙施工方案一、人员分工:现场施工负责人:刘永清安全监护人:杨山二、图纸交底:站内围墙选用 05J9 7 14 外墙涂料做法见 05J9 -1 29围墙坐标、地平设计表高见图B201S-Z0102-01 三、施工流程:四、施工工艺及措施交底4
1 、土方工程4
1 、基础土方施工在放线后,监理单位和设计单位人员共同验线记录、签字方可施工
2 、先由测工在放出基坑线,然后在进行按30%放坡比例作业
机械挖至坑底标高上300 ㎜后,改由人工清坑
挖方至原土层后及测量槽底标高, 请监理单位和设计单位人员共同验槽,并做好记录和签字工作,合格后及时做中砂垫层,垫层厚200mm,压实系数不小于 0
3 、槽底土质不得常时间暴晒,不得扰动原土,严禁水泡并预留 200mm的作业面; 4
4 、基底土围应高出自然地坪, 防止水灌和落石, 挖出的岩石、卵石应及时清走以免影响回填土质量
回填土应按设计要求进行并分定位防挖方验垫 层模板工混凝土土方回弹线找钢筋绑支模板(找平)砼浇筑弹线找围墙抹围墙涂围墙砌层夯实,分层厚度不超过250mm,
2 独立基础:具体施工方法见地梁混凝土施工,4
3 、地梁4
1 回填土完毕后,清理毛石砌体,用经纬仪校核轴线,并弹出线中心线,然后进行地圈钢筋绑扎,然后再施工

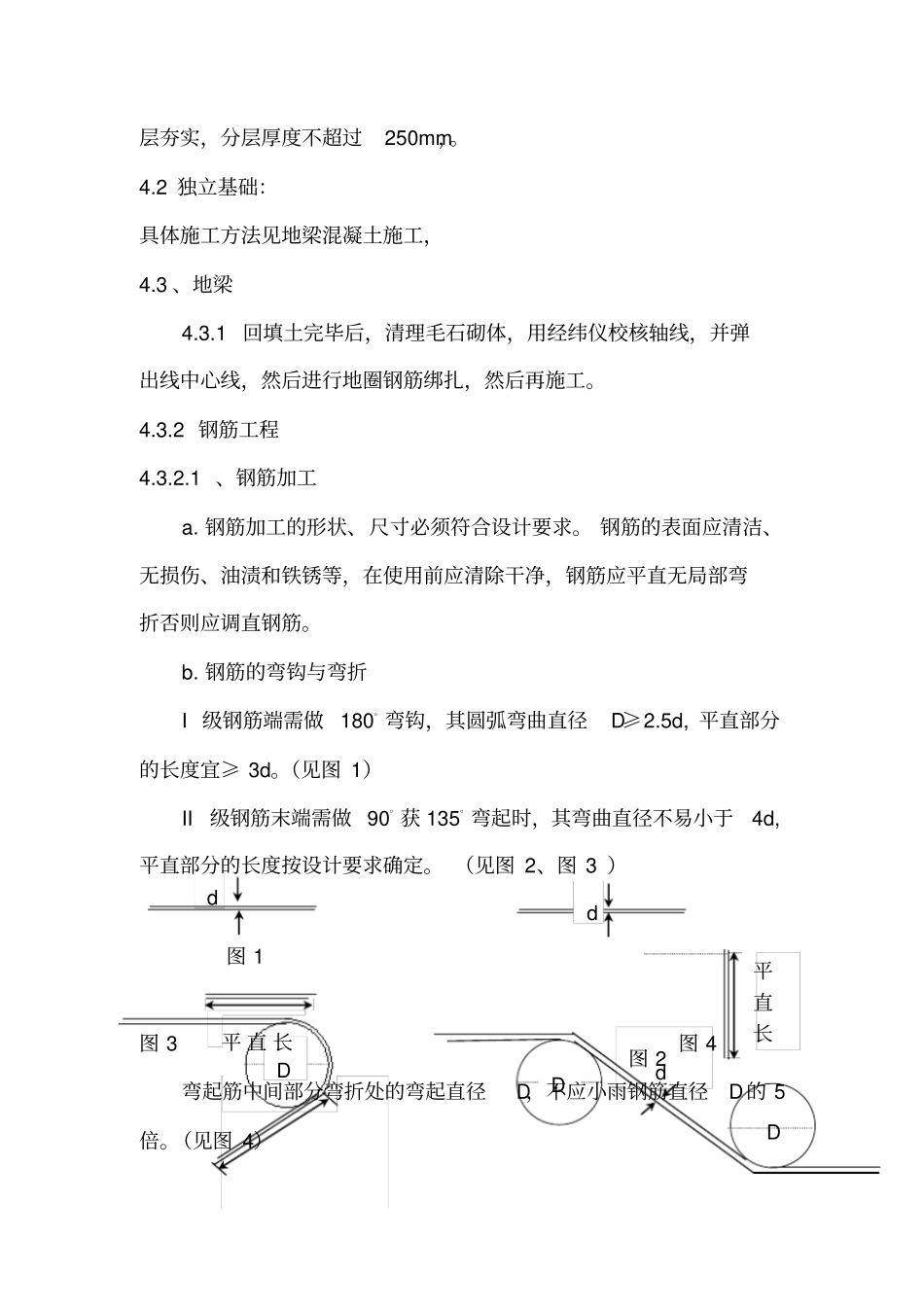

2 钢筋工程4
1 、钢筋加工a
钢筋加工的形状、尺寸必须符合设计要求
钢筋的表面应清洁、无损伤、油渍和铁锈等,在使用前应清除干净,钢筋应平直无局部弯折否则应调直钢筋
钢筋的弯钩与弯折I 级钢筋端需做180
弯钩,其圆弧弯曲直径D≥2
5d, 平直部分的长度宜≥ 3d
(见图 1)II级钢筋末端需做 90
弯起时,其弯曲直径不易小于4d,平直部分的长度按设计要求确定

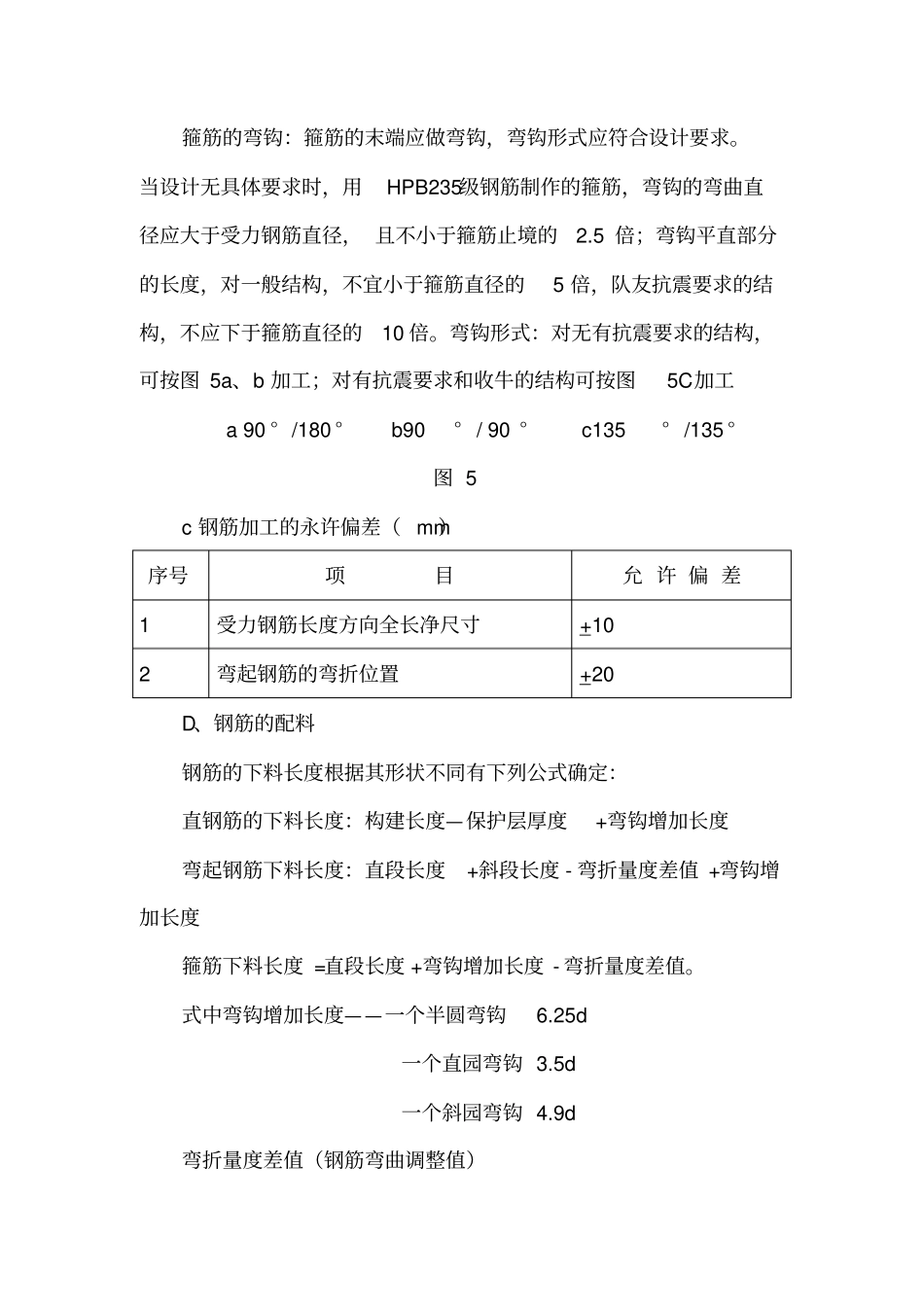

(见图 2、图 3 )图 1 图 3 图 4 弯起筋中间部
