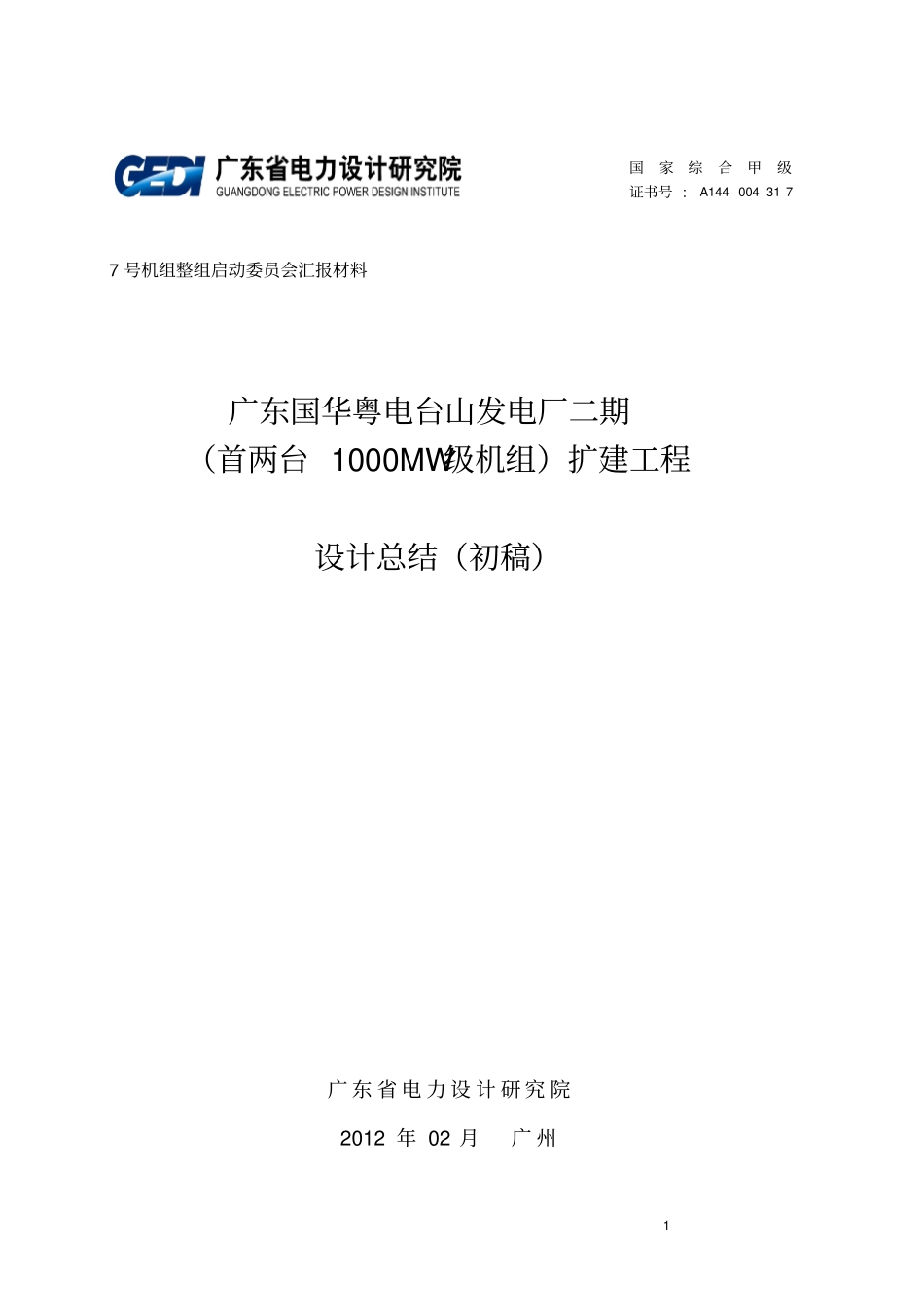

1 国家综合甲级证书号 : A144 004 31 77 号机组整组启动委员会汇报材料广东国华粤电台山发电厂二期(首两台 1000MW级机组)扩建工程设计总结(初稿)广 东 省 电 力 设 计 研 究 院2012 年 02 月广 州2 批准杨小华审核 : 乐自知编制 : 孙张伟曾慧莲3 目录1、概述2、工程设计过程简要说明3、主要设计原则及特点4、工程主要设计技术指标5、工程设计管理6、设计服务计划7、总结。— 1—前言广东省电力设计研究院创建于1958 年,隶属于中国南方电网广东电网公司。经过几代人的拼搏奋斗, 现已发展成为具有国家综合甲级资质的大型设计企业,连续五届入选中国工程设计企业 60 强,并连续四届排名前10,居全国电力设计行业第2 位。广东院坚持以科学发展观为指南, 紧紧抓住国家“节能减排”政策下百万千瓦等级超超临界发电工程的建设、 国家“积极发展核电”及广东建设“核电特区”、我国实施“走出去”战略, 以及南方电网和广东电网建设大发展等历史性机遇,从企业的可持续发展出发,针对电力建设大容量、高参数的发展趋势,致力于向电力高端市场转型、向总承包和国际市场转型的“两个转型”。特别是“十五”规划以来, 每年所涉及的工程项目投资额达千亿元人民币, 每年设计咨询及项目管理服务收费则达十亿元人民币。目前已成为南方电网公司、 广东电网公司和国内各大发电公司主要的技术服务和技术依托单位,也是少数设立了博士后科研工作站的电力设计院之一。1、概述1.1 工程简况1)项目名称:台山发电厂二期( 首两台 1000MW级机组 ) 扩建工程。2)项目规模:规划容量为5×600MW+4×1000MW燃煤机组,并预留扩建余地。其中,一期工程 5×600 MW等级燃煤机组 (1-5 号机组 ) 均已投产发电,二期工程在原预留场地上进行扩建。二期工程规划容量为4 台 1000MW等级机组,本工程先建2 台(6 、7 号机组 ) ,二期工程公用系统统一规划,尽可能分批建设。两台机组同步建设烟气脱硫装置、烟气脱硝装置。3)三大主机参数: 三大主机及其配套辅机采用上海电气集团公司百万千瓦超超临界机组。1.2 厂址条件1)设计煤种:神东矿区烟煤,并掺烧部分印泥烟煤;2)电厂一期自建及增建共2 个 5 万吨级煤码头泊位, 1 个 5000t 重件码头泊位,二期不需扩建;规划预留2 个 3000 t 综合外运码头泊位。3)进厂道路:第一通道至田头圩16.6km;第二通道至西防波堤4.4km,均由一期建成;4)循环水冷却水为...
