SPM上海市建设工程监理有限公司上海市绿洲湖畔商务港12#楼土钉墙支护工程监理实施细则编制人:批准人:批准时间:SPM上海市建设工程监理有限公司- 1 - 上海市建设工程监理有限公司目录1

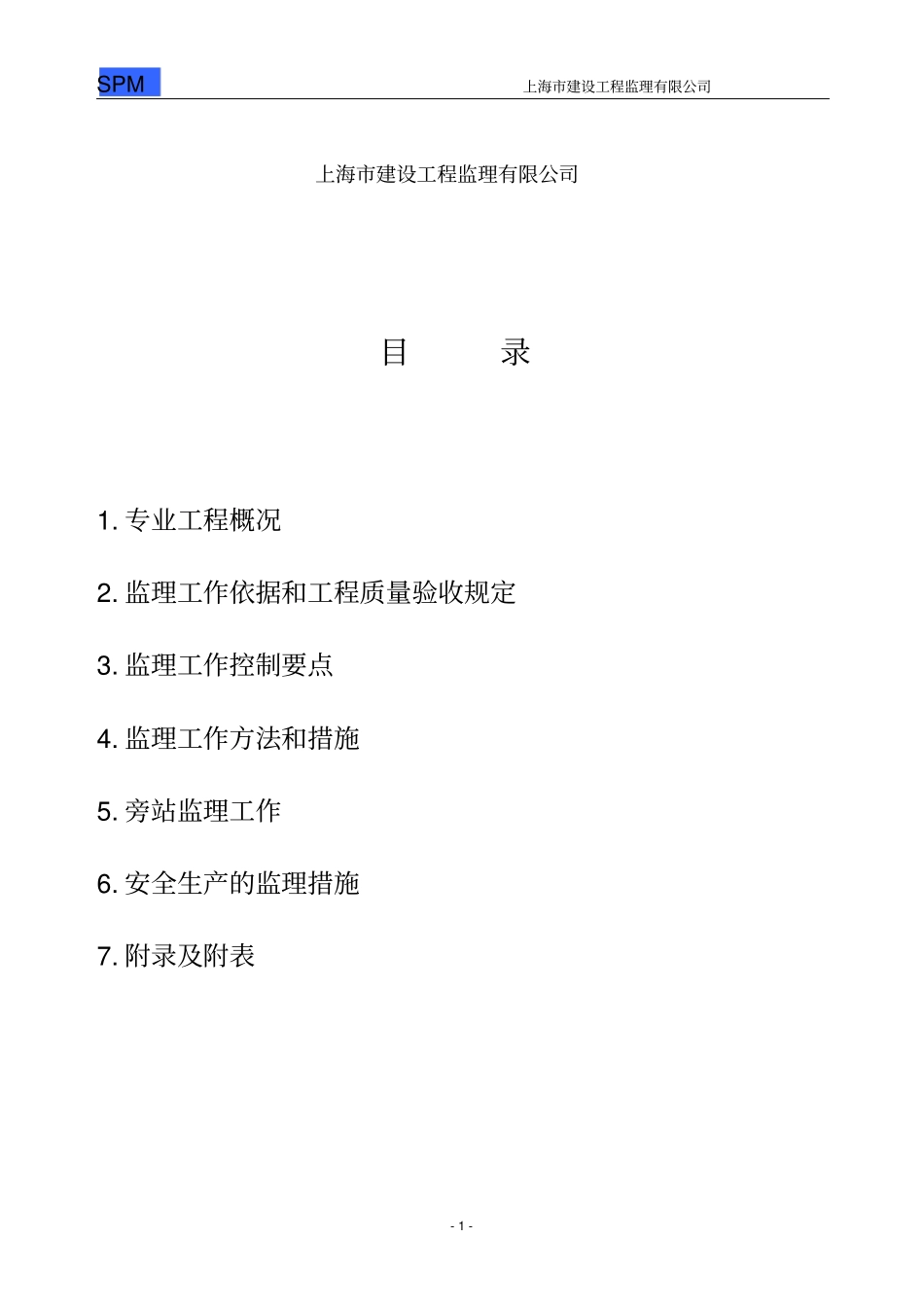

专业工程概况2
监理工作依据和工程质量验收规定3
监理工作控制要点4
监理工作方法和措施5
旁站监理工作6
安全生产的监理措施7
附录及附表SPM上海市建设工程监理有限公司- 2 - 土钉墙支护工程监理实施细则1 专业工程概况与特点1

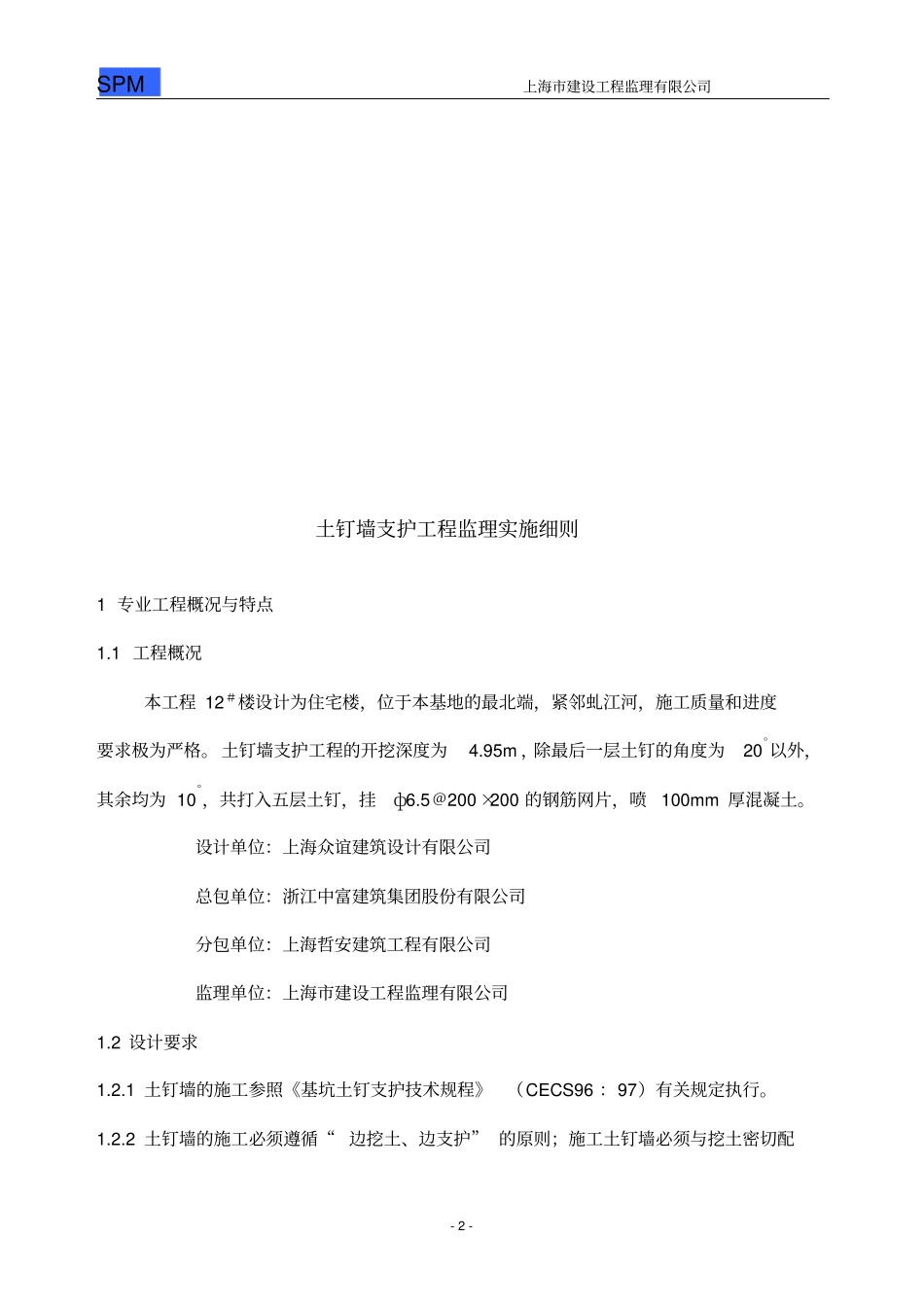

1 工程概况本工程 12#楼设计为住宅楼,位于本基地的最北端,紧邻虬江河,施工质量和进度要求极为严格
土钉墙支护工程的开挖深度为4
95m ,除最后一层土钉的角度为20°以外,其余均为 10°,共打入五层土钉,挂ф6
5@200 ×200 的钢筋网片,喷100mm 厚混凝土
设计单位:上海众谊建筑设计有限公司总包单位:浙江中富建筑集团股份有限公司分包单位:上海哲安建筑工程有限公司监理单位:上海市建设工程监理有限公司1
2 设计要求1
1 土钉墙的施工参照《基坑土钉支护技术规程》(CECS96 :97)有关规定执行
2 土钉墙的施工必须遵循“ 边挖土、边支护” 的原则;施工土钉墙必须与挖土密切配SPM上海市建设工程监理有限公司- 3 - 合;挖土必须遵循“ 分段、分层” 的原则
分段长度15~20m,分层厚度根据每层土钉的间距取1
6m ,严禁超挖,绝对禁止一挖到底
建议间隔施工,确保每一段的砼养护36 小时
3 土钉采用打入法施工;在搅拌桩上钻孔时应避免开孔过大而削弱搅拌桩的强度;钻位定孔误差小于50mm ,孔斜误差小于 ±5°
4 土钉注浆采用压力注浆工艺, 注浆压力应控制在0
6MPa 左右,同时应小于上覆土压力的 2 倍
5 土钉使用 48×3
0 钢管;钢管一端封闭,钢管头部(靠
