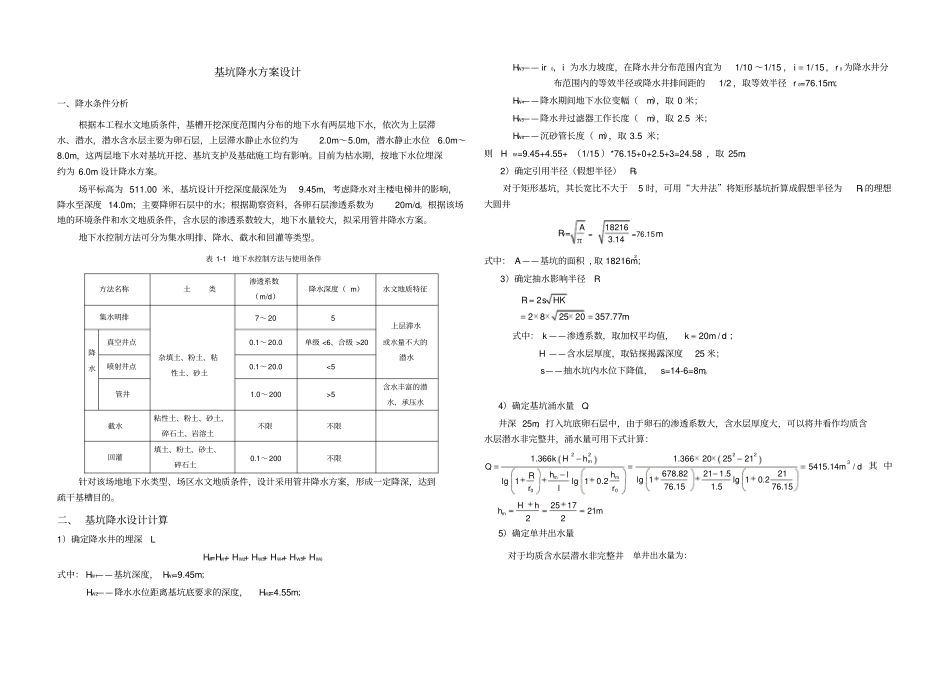

基坑降水方案设计一、降水条件分析根据本工程水文地质条件,基槽开挖深度范围内分布的地下水有两层地下水,依次为上层滞水、潜水,潜水含水层主要为卵石层,上层滞水静止水位约为2
0m,潜水静止水位6
0m,这两层地下水对基坑开挖、基坑支护及基础施工均有影响
目前为枯水期,按地下水位埋深约为 6
0m 设计降水方案
场平标高为 511
00 米,基坑设计开挖深度最深处为9
45m,考虑降水对主楼电梯井的影响,降水至深度 14
0m;主要降卵石层中的水;根据勘察资料,各卵石层渗透系数为20m/d
根据该场地的环境条件和水文地质条件,含水层的渗透系数较大,地下水量较大,拟采用管井降水方案
地下水控制方法可分为集水明排、降水、截水和回灌等类型
表 1-1 地下水控制方法与使用条件方法名称土类渗透系数(m/d)降水深度( m)水文地质特征集水明排杂填土、粉土、粘性土、砂土7~20 5 上层滞水或水量不大的潜水降水真空井点0
0 单级 20 喷射井点0
0 5 含水丰富的潜水、承压水截水粘性土、粉土、砂土、碎石土、岩溶土不限不限回灌填土、粉土、砂土、碎石土0
1~200 不限针对该场地地下水类型、场区水文地质条件,设计采用管井降水方案,形成一定降深,达到疏干基槽目的
二、 基坑降水设计计算1)确定降水井的埋深L HW=HW1+ HW2+ HW3+ HW4+ HW5+ HW6式中: HW1——基坑深度, HW1=9
45m;HW2——降水水位距离基坑底要求的深度,HW2=4
55m;HW3—— ir0,i 为水力坡度,在降水井分布范围内宜为1/10 ~1/15 ,15/1i,r 0 为降水井分布范围内的等效半径或降水井排间距的1/2 ,取等效半径 r 0=76
15m;HW4——降水期间地下水位变幅(m),取 0 米;HW5——降水井过滤器工作长度(m),
