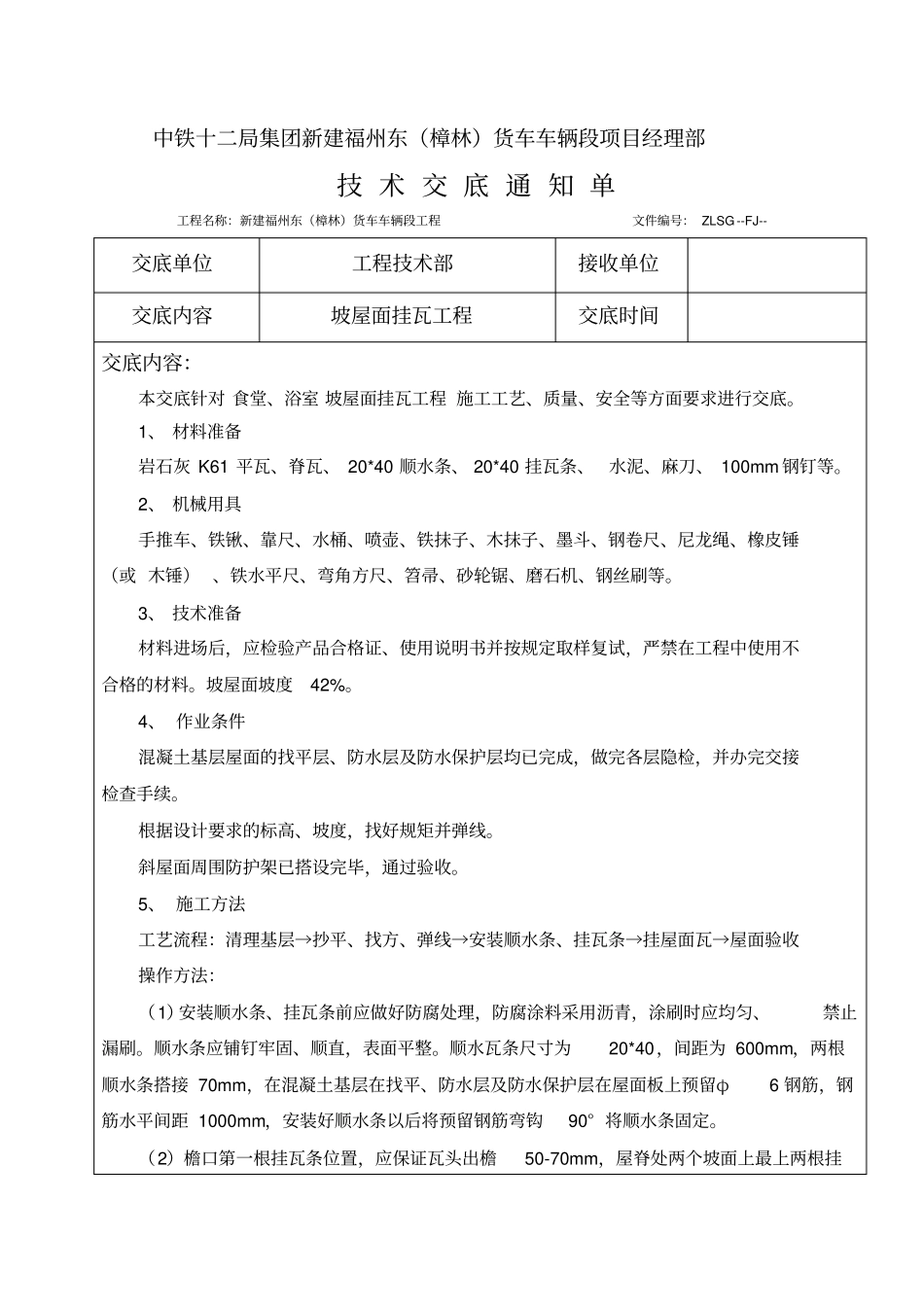

中铁十二局集团新建福州东(樟林)货车车辆段项目经理部技 术 交 底 通 知 单工程名称:新建福州东(樟林)货车车辆段工程文件编号: ZLSG --FJ--交底单位工程技术部接收单位交底内容坡屋面挂瓦工程交底时间交底内容:本交底针对 食堂、浴室 坡屋面挂瓦工程 施工工艺、质量、安全等方面要求进行交底
1、 材料准备岩石灰 K61 平瓦、脊瓦、 20*40 顺水条、 20*40 挂瓦条、水泥、麻刀、 100mm 钢钉等
2、 机械用具手推车、铁锹、靠尺、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙绳、橡皮锤(或 木锤) 、铁水平尺、弯角方尺、笤帚、砂轮锯、磨石机、钢丝刷等
3、 技术准备材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料
坡屋面坡度42%
4、 作业条件混凝土基层屋面的找平层、防水层及防水保护层均已完成,做完各层隐检,并办完交接检查手续
根据设计要求的标高、坡度,找好规矩并弹线
斜屋面周围防护架已搭设完毕,通过验收

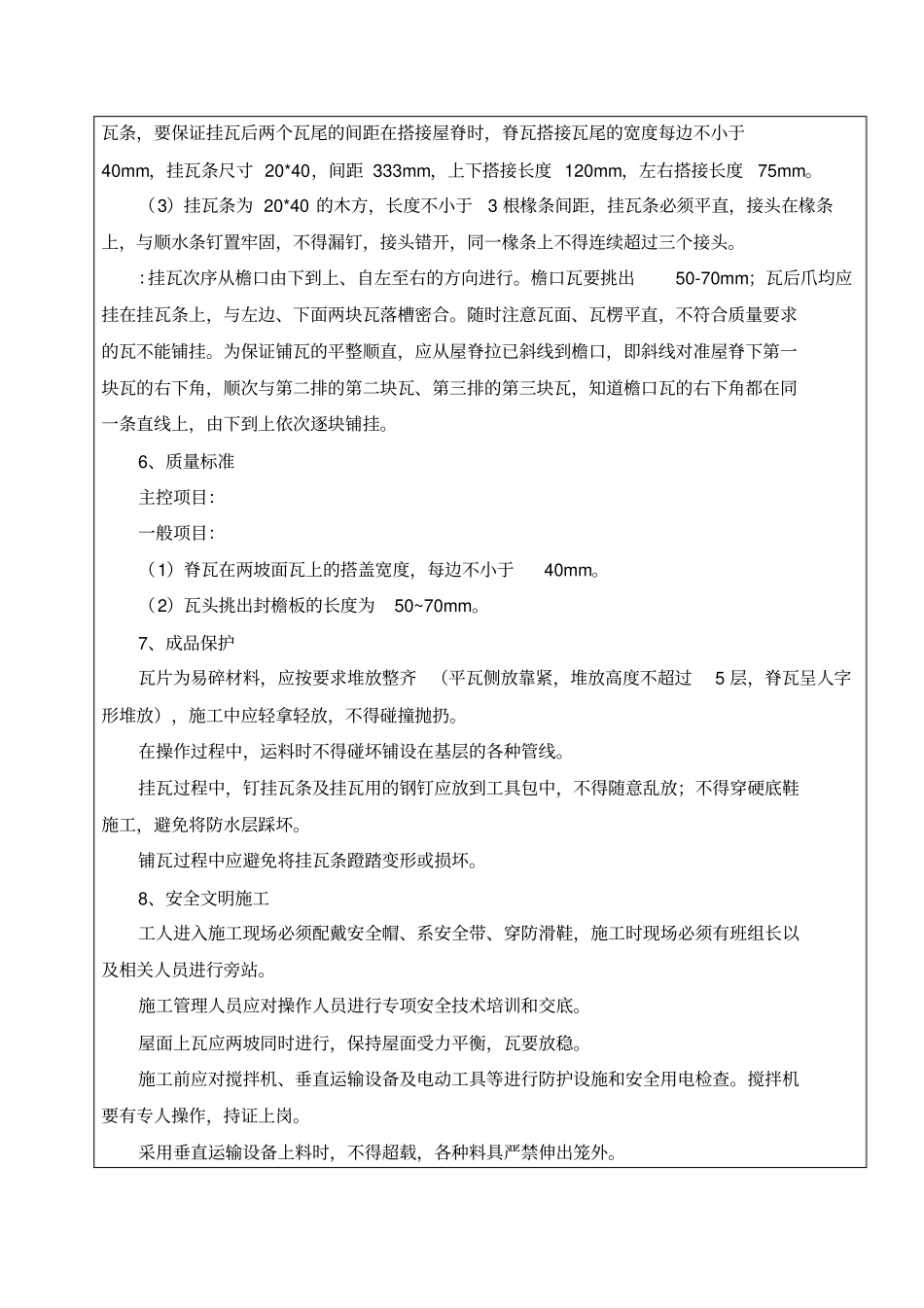

5、 施工方法工艺流程:清理基层→抄平、找方、弹线→安装顺水条、挂瓦条→挂屋面瓦→屋面验收操作方法:(1)安装顺水条、挂瓦条前应做好防腐处理,防腐涂料采用沥青,涂刷时应均匀、禁止漏刷
顺水条应铺钉牢固、顺直,表面平整
顺水瓦条尺寸为20*40,间距为 600mm,两根顺水条搭接 70mm,在混凝土基层在找平、防水层及防水保护层在屋面板上预留φ6 钢筋,钢筋水平间距 1000mm,安装好顺水条以后将预留钢筋弯钩90° 将顺水条固定
(2)檐口第一根挂瓦条位置,应保证瓦头出檐50-70mm,屋脊处两个坡面上最上两根挂瓦条,要保证挂瓦后两个瓦尾的间距在搭接屋脊时,脊瓦搭接瓦尾的宽度每边不小于40mm,挂瓦条尺寸 20*40,间距 333mm,上下搭接长度 120mm,左右搭接长度75mm

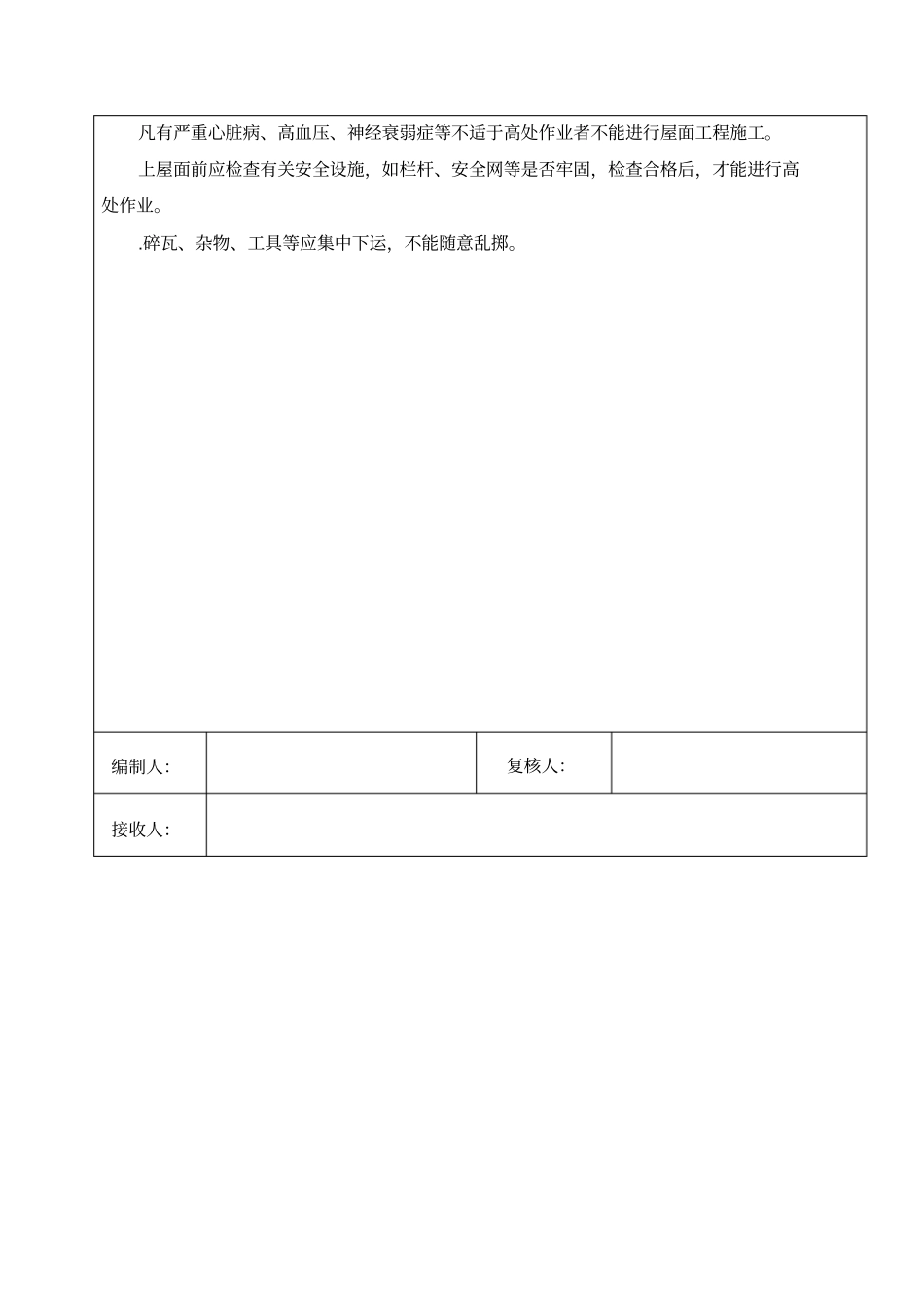

(3)挂瓦条为 20*40 的
