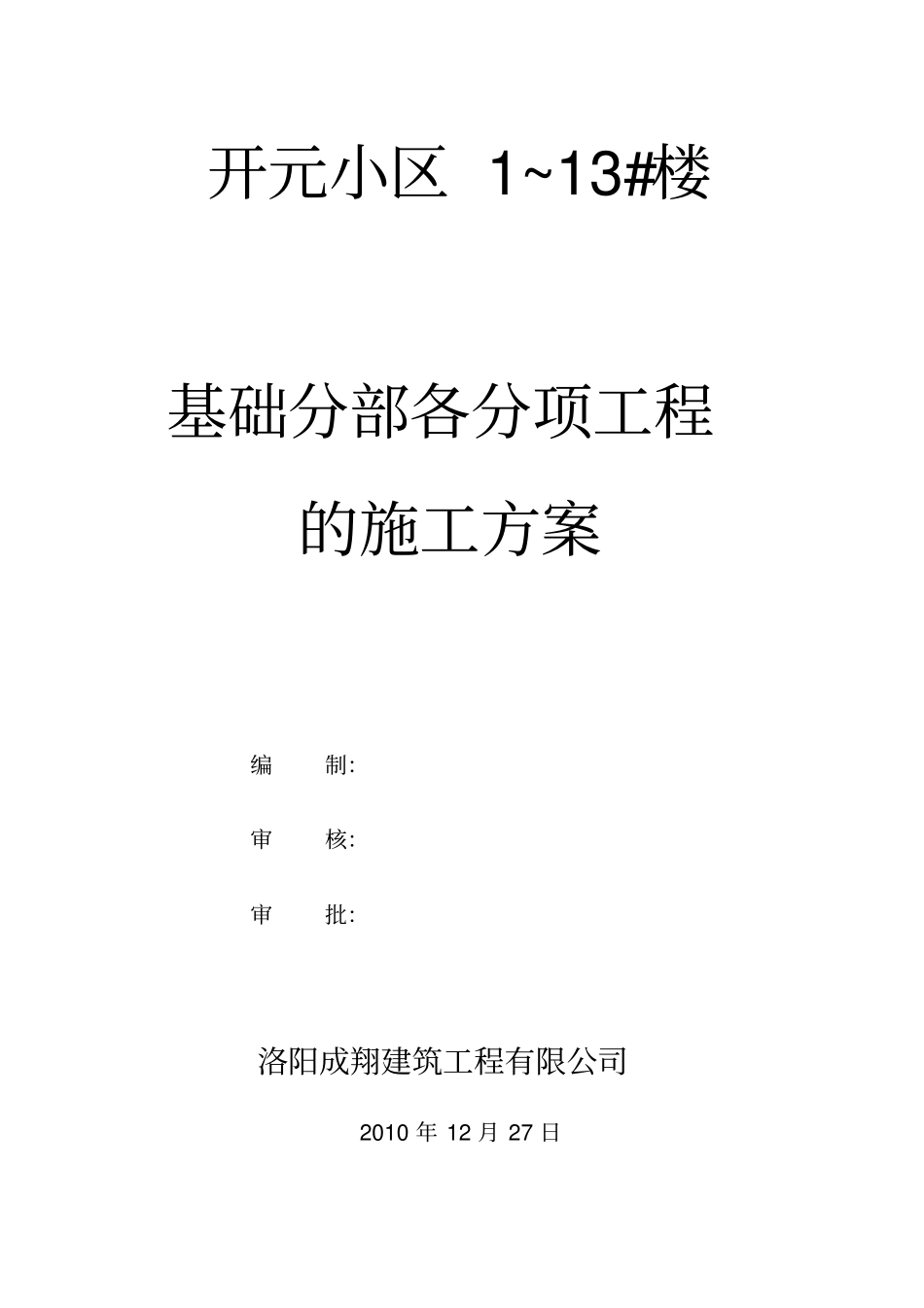

开元小区 1~13#楼基础分部各分项工程的施工方案编制:审核:审批:洛阳成翔建筑工程有限公司2010 年 12 月 27 日一、工程概况该工程是由洛阳开元房地产开发有限公司建设的 1~13#楼,建设场地位于瀍河区中洲东路机车工厂。该项目包含 1#~13#楼共计十三栋住宅楼;除 1#、5#、7#楼暂不具备施工条件外其余楼号均已具备基槽土方开挖、垫层施工条件,计划春节前具备施工条件的楼号完成± 0.000 以下工程,并完成基础结构验收。二、基础主要分项工程及顺序场地平整——定位、放线——基础机械开挖——浇注砼垫层——处理桩头——浇注砼条形基础(基础梁)——基础回填土——砖基础——基础构造柱——基础圈梁——房心回填土——基础结构验收。三、 主要分项工程施工方法1、回填土(1)填土前必须按业主、监理单位、设计及规范要求,确保回填土的最大干容量,最佳含水率,控制干容重等,做好隐蔽验收工作。回填所用土料的选择应符合设计要求,宜选用粘性土,土料的粒径不大于50mm。必要时回填土应过筛。每层夯实后要按规范取样检验密实,由实验员用环刀法在现场取样, 用天平,酒精灯现场检测干容量, 密实度合格后才能允许回填。回填以蛙式打夯机夯实为主,人工夯实为辅。(2)操作要求及注意事项在回填夯实时,对太干的土应均匀地洒水使其湿润,太湿的土应了晾晒或均匀拌合,否则不得进行压实工作。为了保证每层回填土铺高厚度时均匀,应在基坑(槽)的侧壁标出每层铺土与压实后的高度,作为铺填厚度的标志。对蛙式打夯机夯实回填:回填厚度每层按200-250mm进行控制。打夯机依次夯打,不留间隙,一夯压一夯全面夯实。在夯实的过程中,如发现局部土层不平,及时用同类土料补平,否则将影响回填土的压实质量。当出现橡皮土现象时,应停止压实工作,及时换去橡皮土,用好土回填夯实代之。回填时,注意不得碰伤结构或损坏机械2、钢筋工程(1)钢筋场地及堆放钢筋堆放场地要平整,钢筋要严格分类堆放,并按规定挂牌标示。(2)钢筋制作前的准备工作各种钢材必须具有出厂合格证明书, 并经复验合格及经监理工程师认可后方可使用;工程技术人员在配料前要认真审阅图纸,图纸会审纪要及有关的设计变更等设计文件,熟练 GB50204— 2002规范中有关对钢筋的要求,然后认真填写钢筋配料单和计算钢筋用量,使钢筋规格、品种、尺寸、形状、数量等均符合设计及规范要求;制作时,钢筋表面应洁净,不得有油污,铁锈。制作的先后顺序满足现场施工进度...
