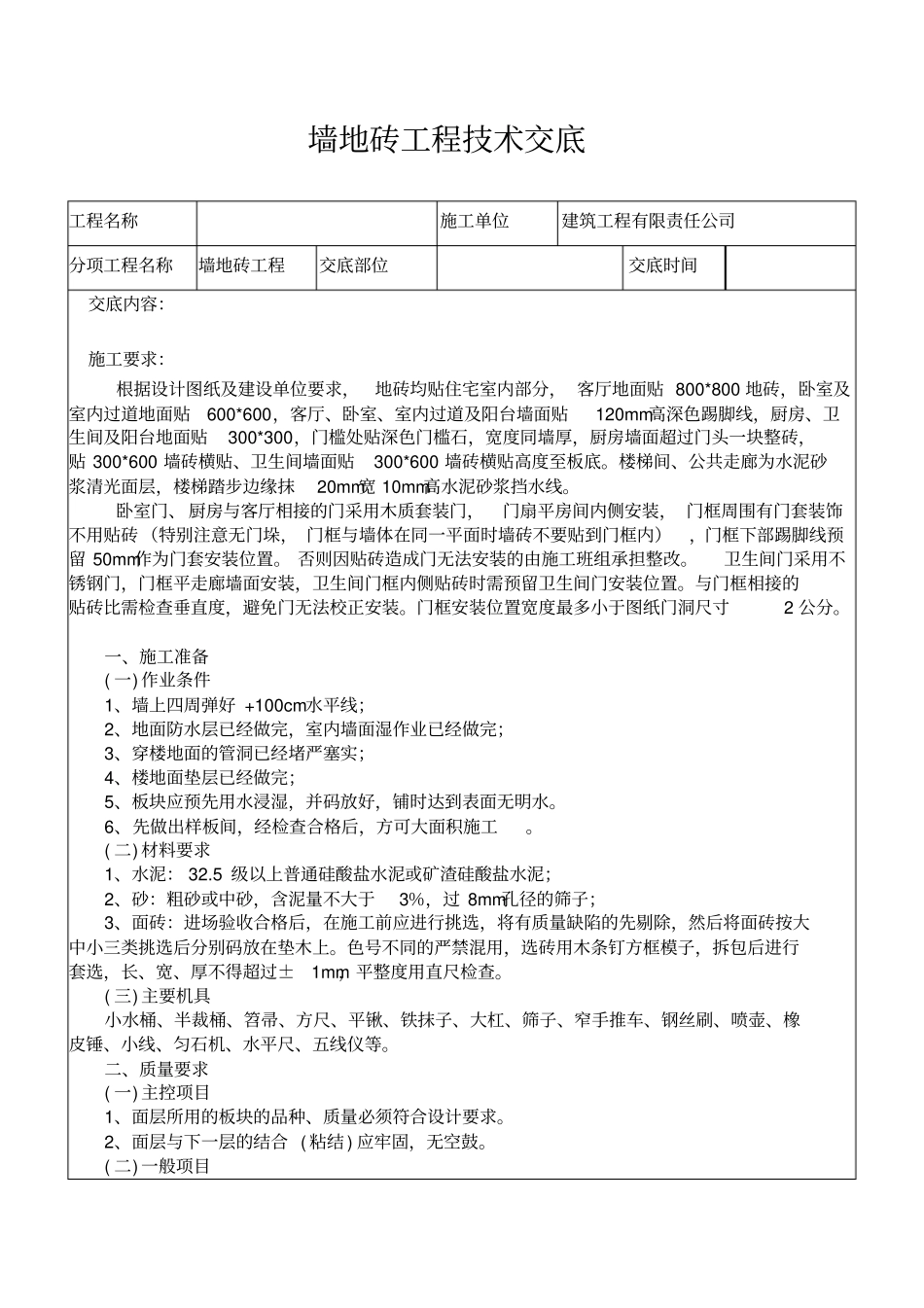

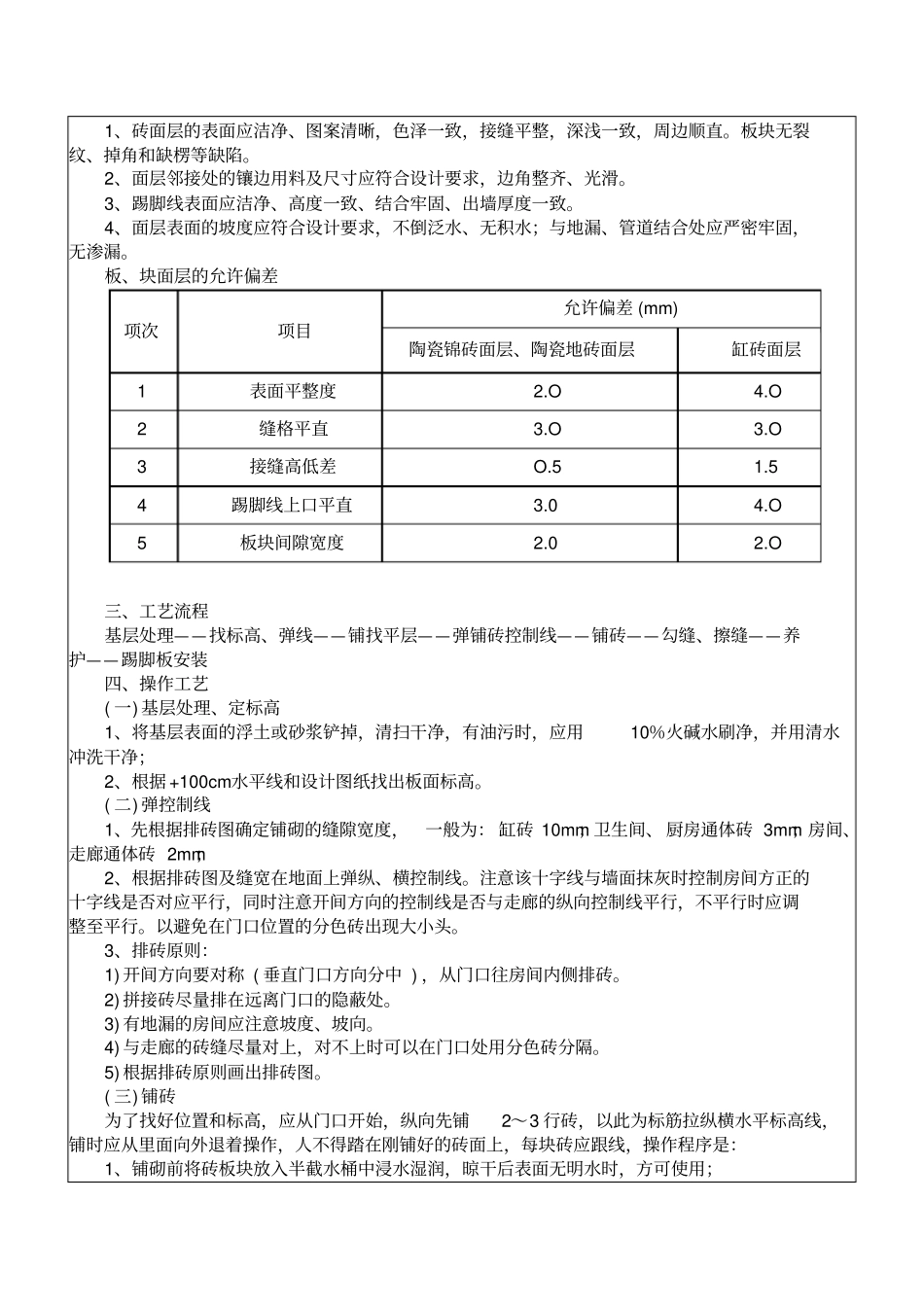

墙地砖工程技术交底工程名称施工单位建筑工程有限责任公司分项工程名称墙地砖工程交底部位交底时间交底内容:施工要求:根据设计图纸及建设单位要求,地砖均贴住宅室内部分, 客厅地面贴 800*800 地砖,卧室及室内过道地面贴600*600,客厅、卧室、室内过道及阳台墙面贴120mm高深色踢脚线,厨房、卫生间及阳台地面贴300*300,门槛处贴深色门槛石,宽度同墙厚,厨房墙面超过门头一块整砖,贴 300*600 墙砖横贴、卫生间墙面贴300*600 墙砖横贴高度至板底。楼梯间、公共走廊为水泥砂浆清光面层,楼梯踏步边缘抹20mm宽 10mm高水泥砂浆挡水线。卧室门、 厨房与客厅相接的门采用木质套装门,门扇平房间内侧安装, 门框周围有门套装饰不用贴砖 (特别注意无门垛, 门框与墙体在同一平面时墙砖不要贴到门框内),门框下部踢脚线预留 50mm作为门套安装位置。 否则因贴砖造成门无法安装的由施工班组承担整改。卫生间门采用不锈钢门,门框平走廊墙面安装,卫生间门框内侧贴砖时需预留卫生间门安装位置。与门框相接的贴砖比需检查垂直度,避免门无法校正安装。门框安装位置宽度最多小于图纸门洞尺寸2 公分。一、施工准备( 一) 作业条件1、墙上四周弹好 +100cm水平线;2、地面防水层已经做完,室内墙面湿作业已经做完;3、穿楼地面的管洞已经堵严塞实;4、楼地面垫层已经做完;5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。6、先做出样板间,经检查合格后,方可大面积施工。( 二) 材料要求1、水泥: 32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2、砂:粗砂或中砂,含泥量不大于3%,过 8mm孔径的筛子;3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查。( 三) 主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺、五线仪等。二、质量要求( 一) 主控项目1、面层所用的板块的品种、质量必须符合设计要求。2、面层与下一层的结合 ( 粘结 ) 应牢固,无空鼓。( 二) 一般项目1、砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺楞等缺陷。2、面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。3、踢脚线表面应洁净...
