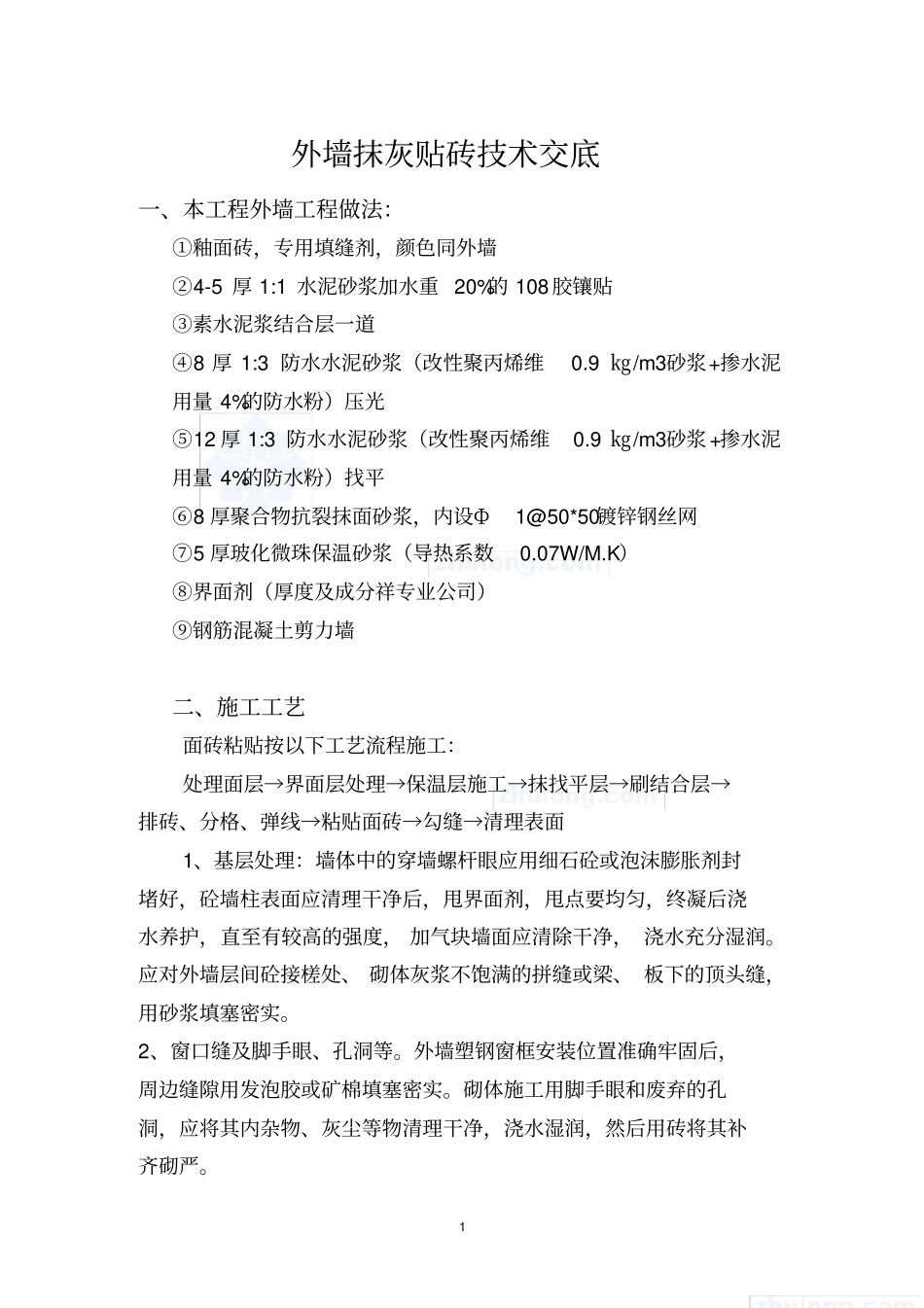

1 外墙抹灰贴砖技术交底一、本工程外墙工程做法:①釉面砖,专用填缝剂,颜色同外墙②4-5 厚 1:1 水泥砂浆加水重 20%的 108胶镶贴③素水泥浆结合层一道④8 厚 1:3 防水水泥砂浆(改性聚丙烯维0.9 ㎏/m3砂浆+掺水泥用量 4%的防水粉)压光⑤12 厚 1:3 防水水泥砂浆(改性聚丙烯维0.9 ㎏/m3砂浆+掺水泥用量 4%的防水粉)找平⑥8 厚聚合物抗裂抹面砂浆,内设Ф1@50*50镀锌钢丝网⑦5 厚玻化微珠保温砂浆(导热系数0.07W/M.K)⑧界面剂(厚度及成分祥专业公司)⑨钢筋混凝土剪力墙二、施工工艺面砖粘贴按以下工艺流程施工:处理面层→界面层处理→保温层施工→抹找平层→刷结合层→排砖、分格、弹线→粘贴面砖→勾缝→清理表面1、基层处理:墙体中的穿墙螺杆眼应用细石砼或泡沫膨胀剂封堵好,砼墙柱表面应清理干净后,甩界面剂,甩点要均匀,终凝后浇水养护,直至有较高的强度, 加气块墙面应清除干净, 浇水充分湿润。应对外墙层间砼接槎处、 砌体灰浆不饱满的拼缝或梁、 板下的顶头缝,用砂浆填塞密实。2、窗口缝及脚手眼、孔洞等。外墙塑钢窗框安装位置准确牢固后,周边缝隙用发泡胶或矿棉填塞密实。砌体施工用脚手眼和废弃的孔洞,应将其内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严。2 3、吊垂直、套方、找规矩、贴灰饼在四大角及门窗洞口边, 挂铁丝垂直线找直, 挂铁丝应在晴朗无风天气进行,确保铁丝自由悬垂,待其稳定不再摆动后,将其下端固定,固定时应小心不可使其移位。垂线挂好后,以其为准对各层结构实体进行测量,根据各层测量的数值确定灰饼厚度,(个别突出偏差较大的部位应尽量进行剔凿处理以减小整体抹灰厚度,确定抹灰厚度时还应兼顾铝合金窗框的位置,防止压框过厚或露缝) 然后分层设点做灰饼,间距1.5m 左右,做灰饼时应注意纵横交圈,以便操作,阴阳角两侧应找方。 横向水平线以楼层为水平基准线交圈控制,竖向控制线以墙垛子为基准线控制,阳角处要双面排直, 同时要找好突出檐口,腰线、阳台、雨蓬等阴面的流水坡度和滴水线。4、抹灰施工程序应从上往下打底,上层砂浆抹完后,将吊篮降下去,再从上往下抹面层砂浆。5、抹底层砂浆抹灰前应浇水湿润,从上往下打底,底灰采用1:3 水泥砂浆,抹后用刮杠刮平找直,用木槎子搓平、扫毛,终凝后洒水养护。抹灰各班组之间的接槎处必须处理,防止空裂。分层抹灰抹时,每层抹灰不宜跟的太紧,以防收缩影响质量。6、弹分格线、粘分格条待基...
