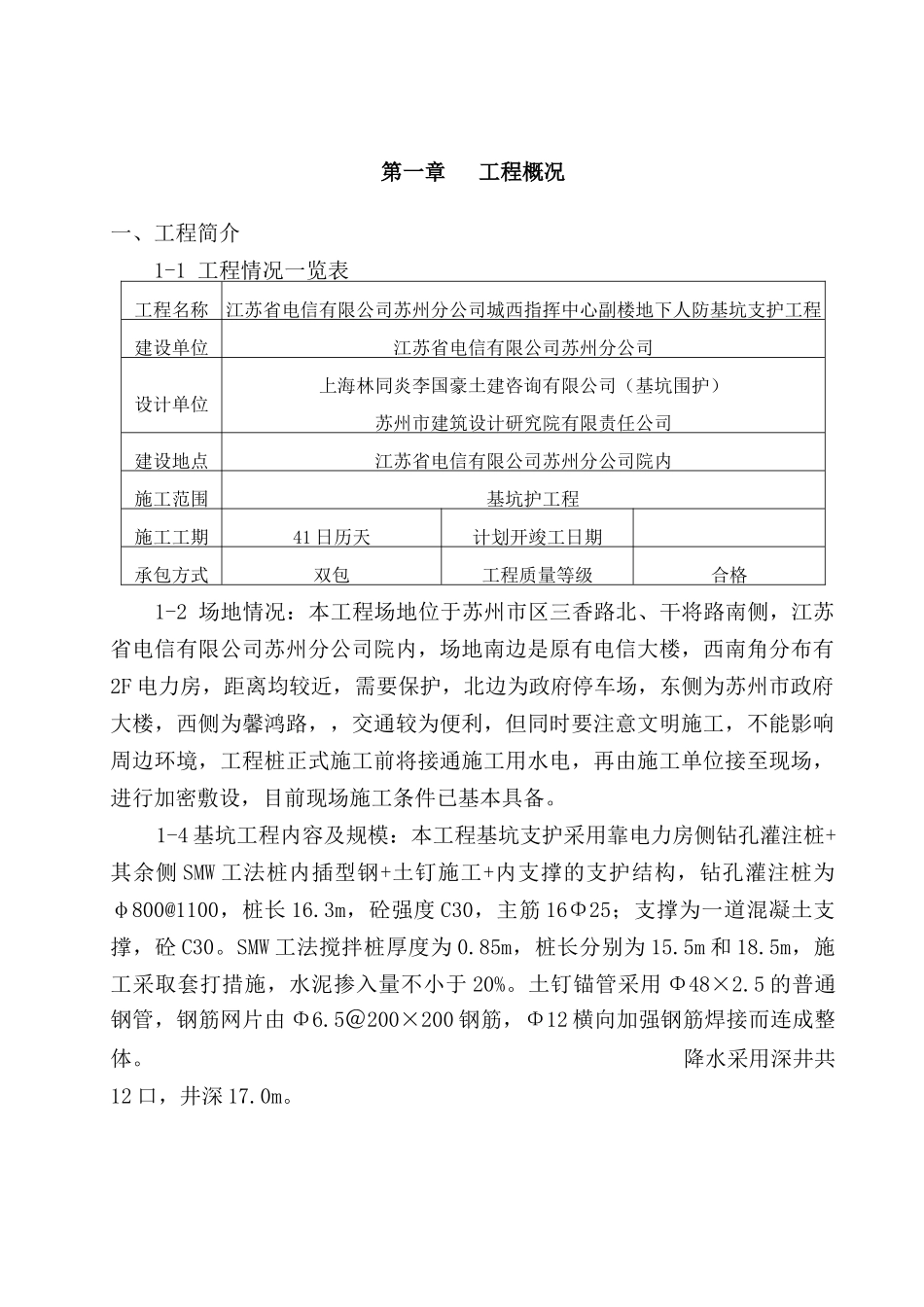

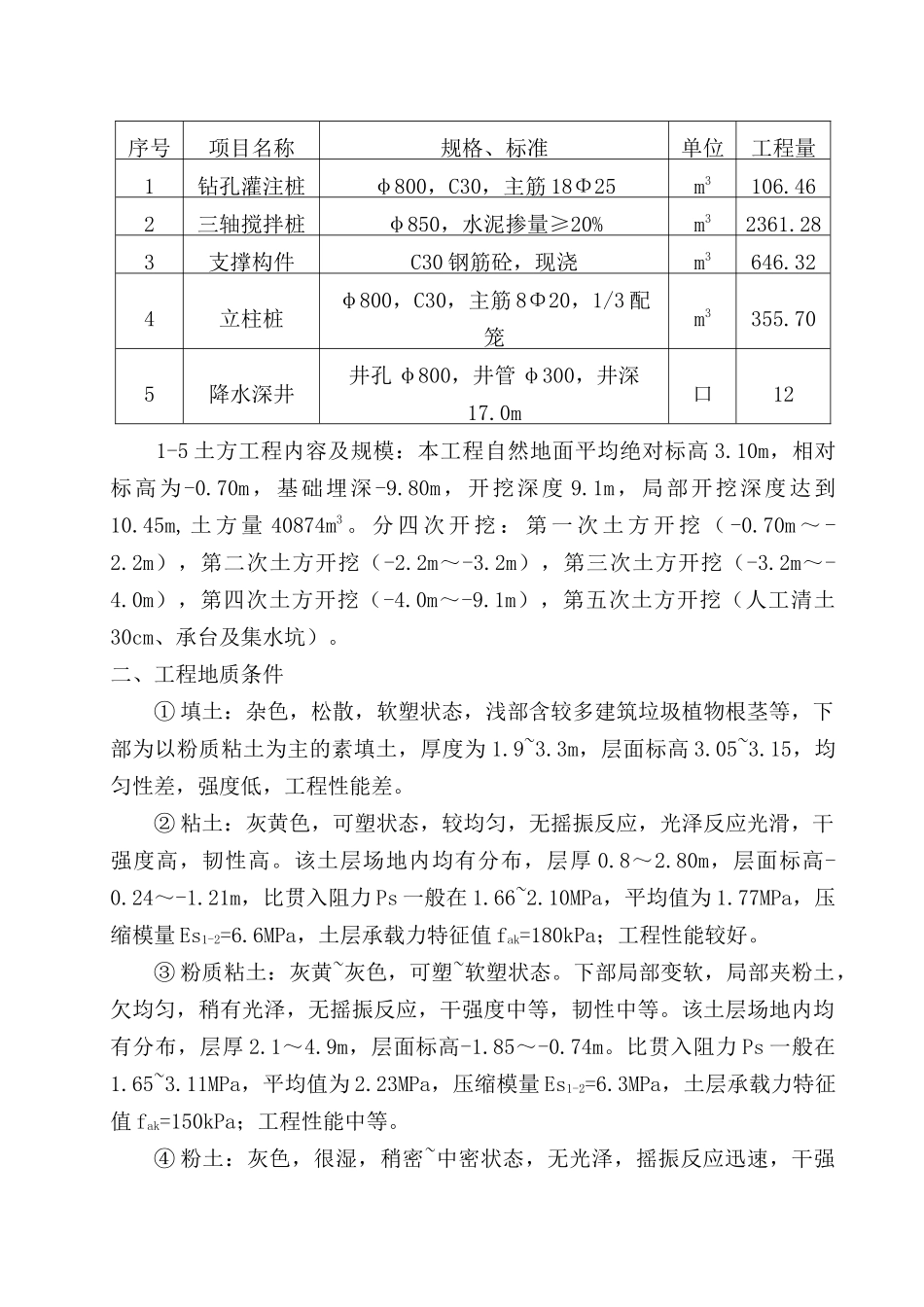

目 录第一章 工程概况…………………………………………………………1第二章 施工现场总平面布置……………………………………………5第三章 施工项目管理组织机构…………………………………………10第四章 主要施工机械设备及施工进度计划……………………………12第五章 施工工艺流程、方法及技术措施………………………………18第六章 施工质量保证措施………………………………………………39第七章 安全生产、文明施工保证措施…………………………………48第八章 本工程重点、难点及采取的措施………………………………52第九章 成本控制与节约措施……………………………………………56第十章 应急措施及监视和测量………………………………………60附图:施工总进度计划表、施工总平面布置图第一章 工程概况一、工程简介1-1 工程情况一览表工程名称江苏省电信有限公司苏州分公司城西指挥中心副楼地下人防基坑支护工程建设单位江苏省电信有限公司苏州分公司设计单位上海林同炎李国豪土建咨询有限公司(基坑围护)苏州市建筑设计研究院有限责任公司建设地点江苏省电信有限公司苏州分公司院内施工范围基坑护工程施工工期41 日历天计划开竣工日期承包方式双包工程质量等级合格1-2 场地情况:本工程场地位于苏州市区三香路北、干将路南侧,江苏省电信有限公司苏州分公司院内,场地南边是原有电信大楼,西南角分布有2F 电力房,距离均较近,需要保护,北边为政府停车场,东侧为苏州市政府大楼,西侧为馨鸿路,,交通较为便利,但同时要注意文明施工,不能影响周边环境,工程桩正式施工前将接通施工用水电,再由施工单位接至现场,进行加密敷设,目前现场施工条件已基本具备。1-4 基坑工程内容及规模:本工程基坑支护采用靠电力房侧钻孔灌注桩+其余侧 SMW 工法桩内插型钢+土钉施工+内支撑的支护结构,钻孔灌注桩为φ800@1100,桩长 16.3m,砼强度 C30,主筋 16Φ25;支撑为一道混凝土支撑,砼 C30。SMW 工法搅拌桩厚度为 0.85m,桩长分别为 15.5m 和 18.5m,施工采取套打措施,水泥掺入量不小于 20%。土钉锚管采用 Φ48×2.5 的普通钢管,钢筋网片由 Φ6.5@200×200 钢筋,Φ12 横向加强钢筋焊接而连成整体。 降水采用深井共12 口,井深 17.0m。序号项目名称规格、标准单位工程量1钻孔灌注桩φ800,C30,主筋 18Φ25m3106.462三轴搅拌桩φ850,水泥掺量≥20%m32361.283支撑构件C30 钢筋砼,现浇m3646.32...
