电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

护坡绞索砖施工方案与护士急诊护理交流材料汇编VIP免费

护坡绞索砖施工方案与护士急诊护理交流材料汇编_第1页
1/6
护坡绞索砖施工方案与护士急诊护理交流材料汇编_第2页
2/6
护坡绞索砖施工方案与护士急诊护理交流材料汇编_第3页
3/6

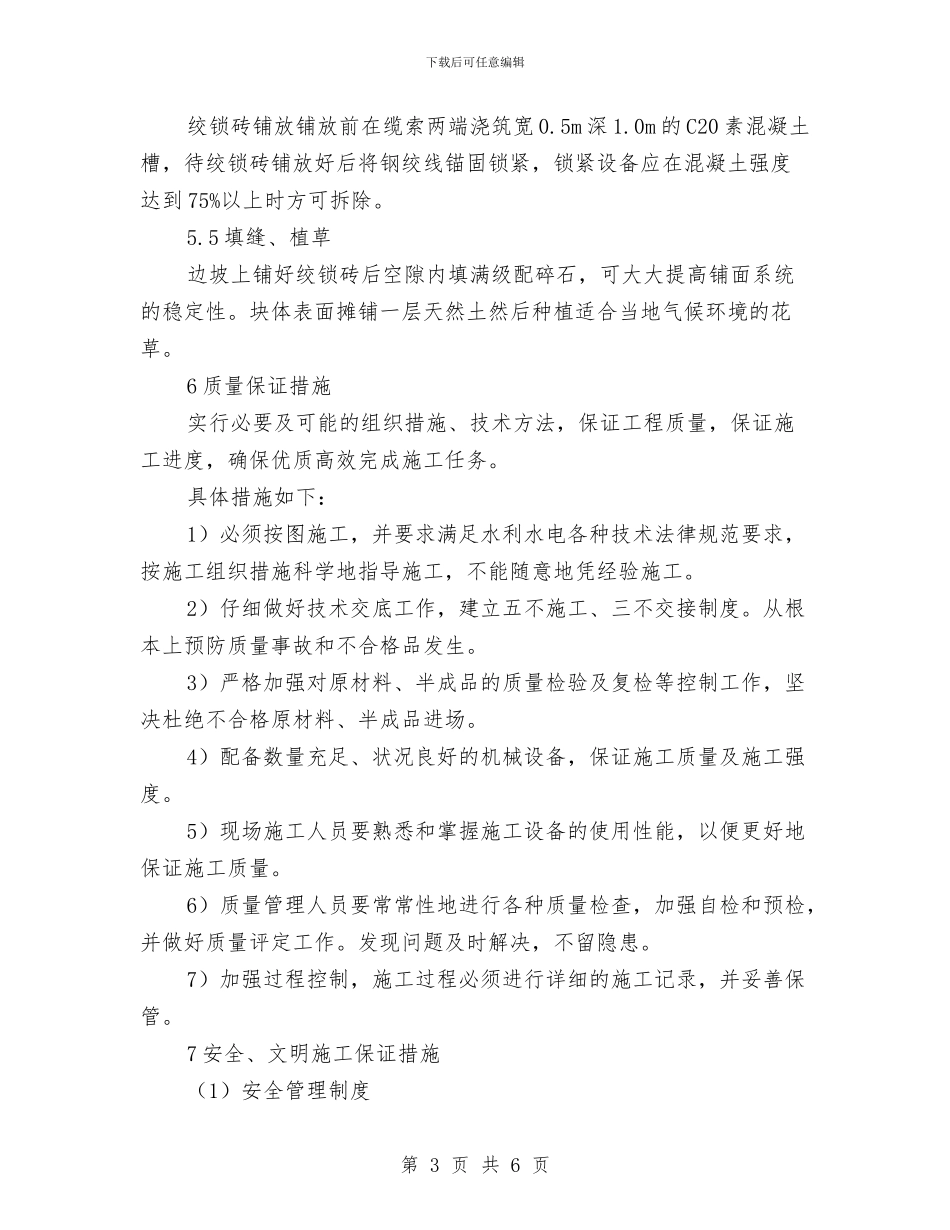

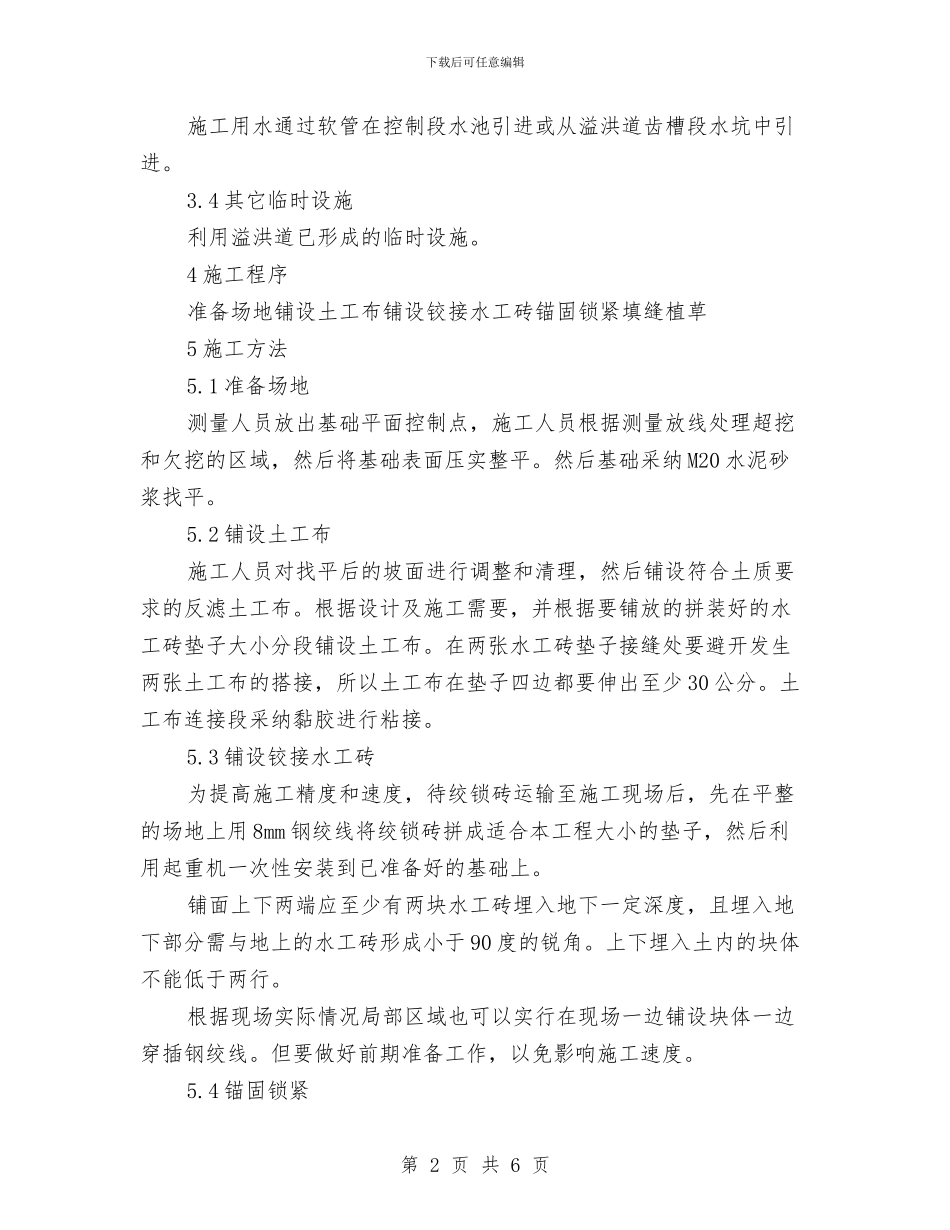

下载后可任意编辑护坡绞索砖施工方案与护士急诊护理沟通材料汇编护坡绞索砖施工方案1 工程概况进口引渠总长 73m。两岸高程 73.00m~84.50m 采纳坡度 1:1.2 的钢筋混凝土护坡,高程 84.50m 至 93.90m 采纳坡度 1:1.5 绞锁砖草皮护坡。绞锁砖采纳开孔式铰接水工砖,规格为 440450150mm,抗压强度30MPa,单块重 34kg,抗冻 F200,选用 8mm 钢绞线穿入块体预留孔中。铺面上下两端应至少有两块水工砖埋入地下一定深度,且埋入地下部分需与地上的水工砖形成小于 90 度的锐角。缆索两端采纳 C20 素混凝土槽(宽 0.5m 深 1.0m)锚固锁紧,锁紧设备应在混凝土强度达到75%以上时方可拆除。绞锁砖基础采纳 M20 水泥砂浆找平。2 编制依据(1)本工程施工合同、技术要求及施工图纸;(2)《建筑地基基础设计法律规范》(GB50007-2024);(3)《建筑边坡工程技术法律规范》(GB50330-2024);(4)《水工混凝土施工法律规范》(DL/T5144-2001);(5)《水利水电工程施工通用安全技术规程》(SL398-2024);3 施工总布置3.1 施工道路利用溢洪道引水渠段、闸墩顶部已形成的施工道路。3.2 施工用电施工用电利用闸墩混凝土施工用电的配电箱直接拉线输送到各施工部位,同时溢洪道备用一台 50KW 的柴油发电机.3.3 施工用水第 1 页 共 6 页下载后可任意编辑施工用水通过软管在控制段水池引进或从溢洪道齿槽段水坑中引进。3.4 其它临时设施利用溢洪道已形成的临时设施。4 施工程序准备场地铺设土工布铺设铰接水工砖锚固锁紧填缝植草5 施工方法5.1 准备场地测量人员放出基础平面控制点,施工人员根据测量放线处理超挖和欠挖的区域,然后将基础表面压实整平。然后基础采纳 M20 水泥砂浆找平。5.2 铺设土工布施工人员对找平后的坡面进行调整和清理,然后铺设符合土质要求的反滤土工布。根据设计及施工需要,并根据要铺放的拼装好的水工砖垫子大小分段铺设土工布。在两张水工砖垫子接缝处要避开发生两张土工布的搭接,所以土工布在垫子四边都要伸出至少 30 公分。土工布连接段采纳黏胶进行粘接。5.3 铺设铰接水工砖为提高施工精度和速度,待绞锁砖运输至施工现场后,先在平整的场地上用 8mm 钢绞线将绞锁砖拼成适合本工程大小的垫子,然后利用起重机一次性安装到已准备好的基础上。铺面上下两端应至少有两块水工砖埋入地下一定深度,且埋入地下部分需与地上的水工砖形成小于 90 度的锐角。上下埋入土内的块体不能低于两行。根...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

护坡绞索砖施工方案与护士急诊护理交流材料汇编

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
