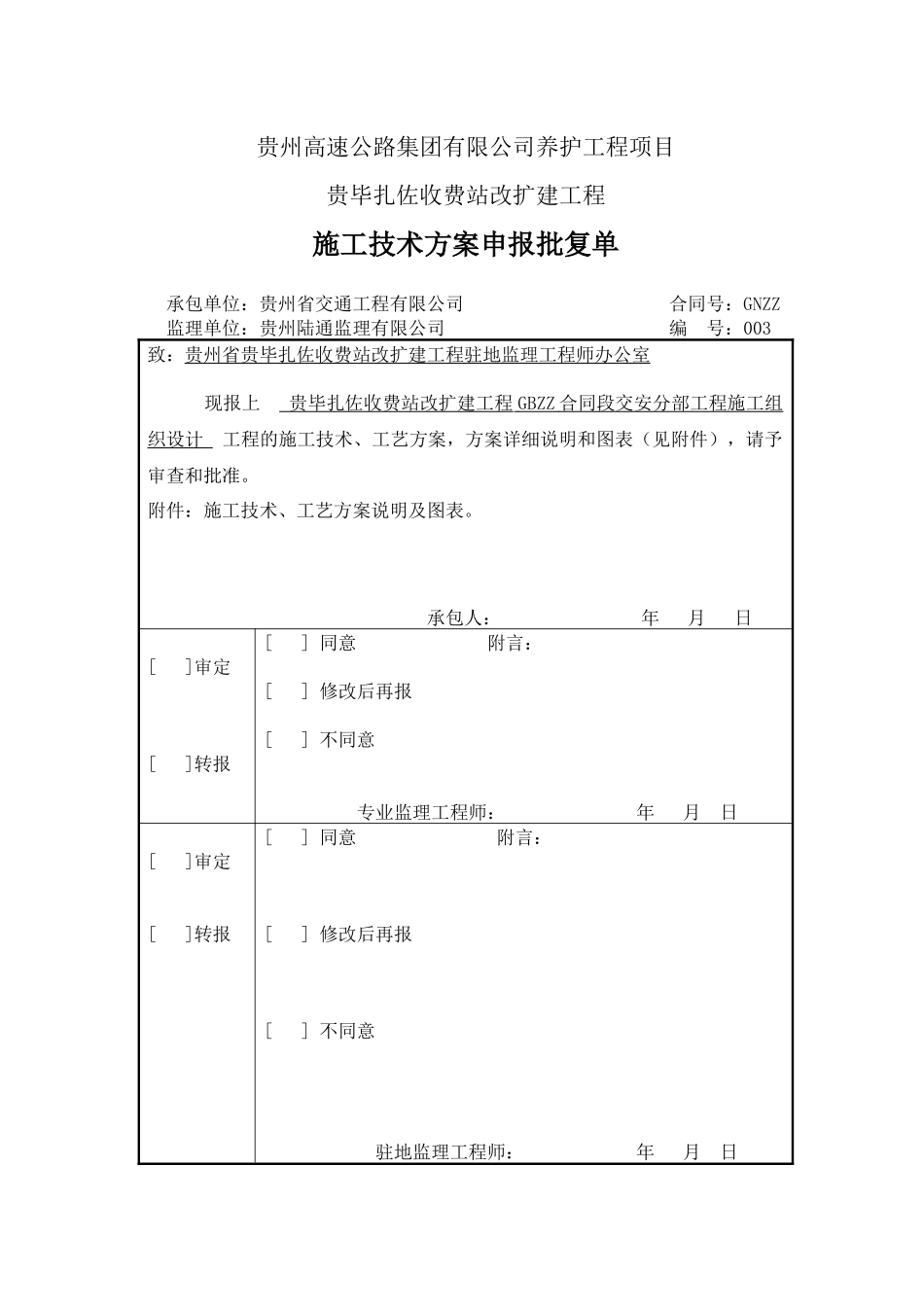

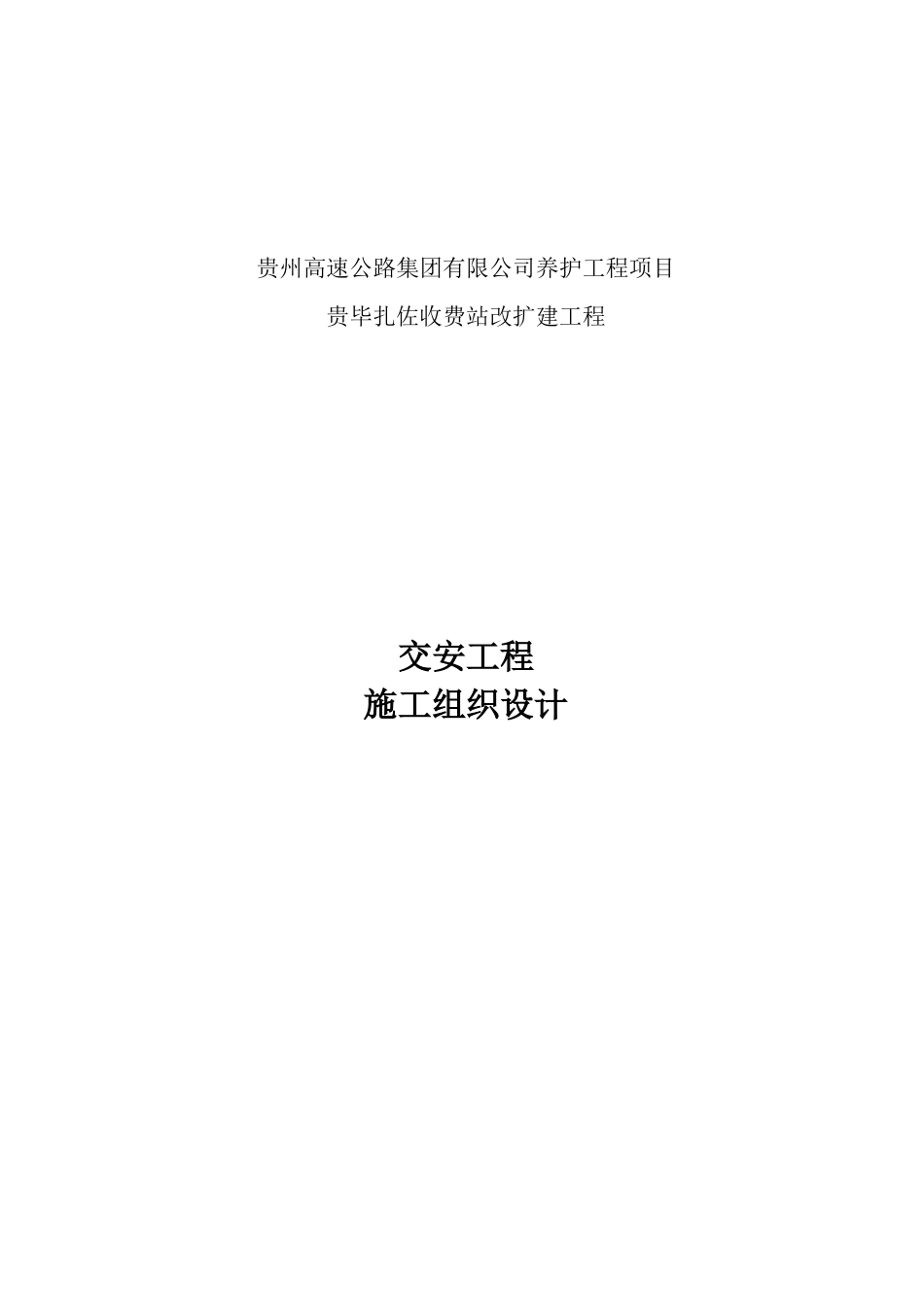

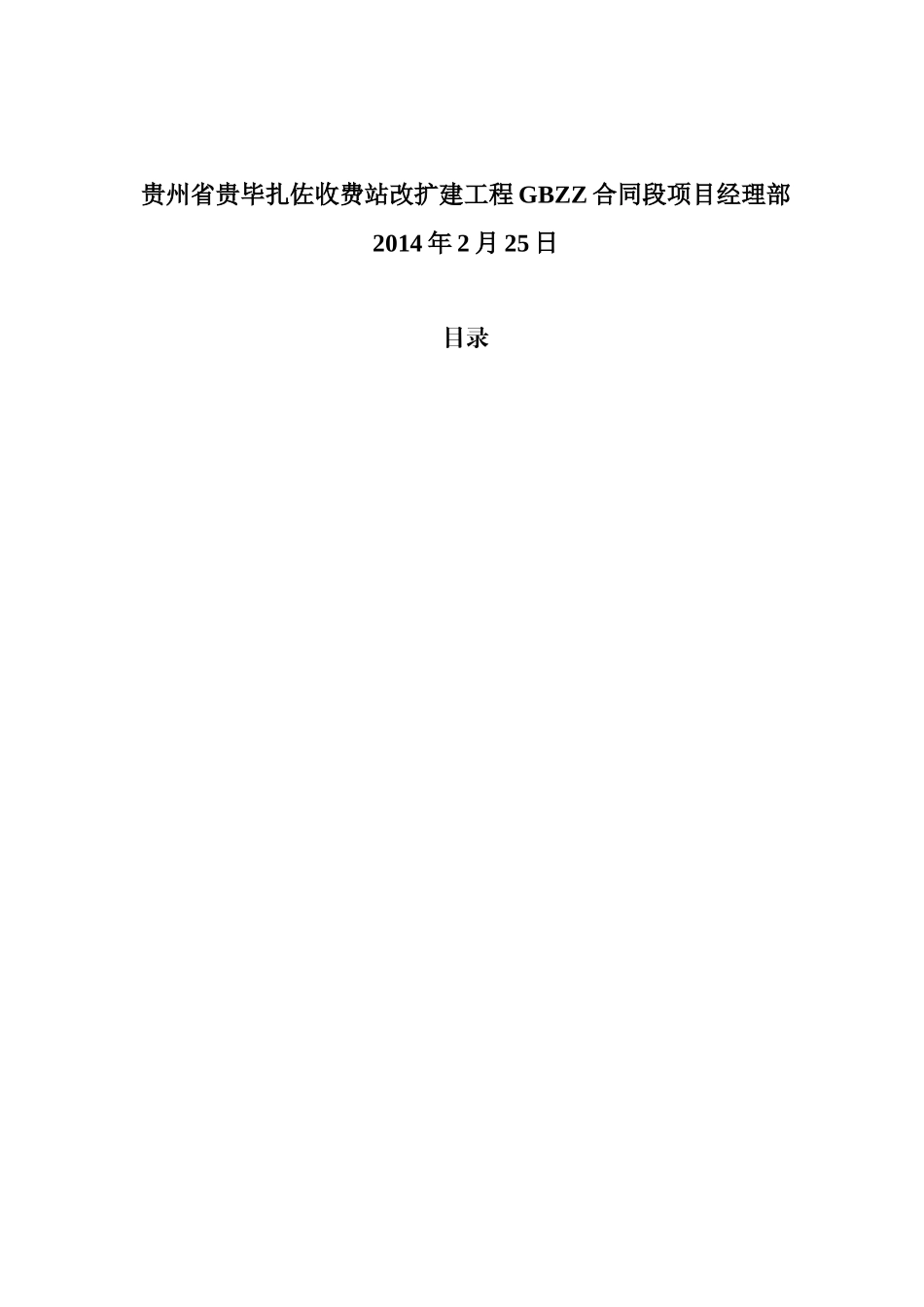

贵州高速公路集团有限公司养护工程项目贵毕扎佐收费站改扩建工程 施工技术方案申报批复单承包单位:贵州省交通工程有限公司 合同号:GNZZ监理单位:贵州陆通监理有限公司 编 号:003致:贵州省贵毕扎佐收费站改扩建工程驻地监理工程师办公室 现报上 贵毕扎佐收费站改扩建工程 GBZZ 合同段交安分部工程施工组 织设计 工程的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准。附件:施工技术、工艺方案说明及图表。 承包人: 年 月 日[ ]审定[ ]转报[ ] 同意 附言:[ ] 修改后再报[ ] 不同意 专业监理工程师: 年 月 日[ ]审定[ ]转报[ ] 同意 附言:[ ] 修改后再报[ ] 不同意 驻地监理工程师: 年 月 日贵州高速公路集团有限公司养护工程项目贵毕扎佐收费站改扩建工程交安工程施工组织设计贵州省贵毕扎佐收费站改扩建工程 GBZZ 合同段项目经理部2014 年 2 月 25 日目录第一章.施工组织编制说明1.1 编制范围 本合同段为贵州省贵毕扎佐收费站改扩建工程 GBZZ 合同段(K38+805.205—K39+198.605),全长 393.4 米。交通安全设施工程(主要为波形梁钢护栏、交通标志及交通标线)。1.2 编制依据 根据贵毕扎佐收费站改扩建工程项目管理处、业主办、驻地监理办对总工期和人员机械设备的总体要求及其贵毕扎 佐 收 费 站 改 扩 建 工 程 GBZZ 合 同 段 ( K38+805.205-K39+198.605 全长 393.4 米)施工图,结合施工调查报告及相应施工技术规范:《公路工程质量检测评定标准》 ( JTGF80/1-2004)《公路交通安全设施施工技术规范》 ( JTGF71-2006)《公路工程施工安全技术规程》 (JTJ076-95)《中华人民共和国交通行业标准》 ( JT/T390-1999)《道路交通标志和标线》 (GB5768-1999)《公路交通标志板技术条件》 (JT/T279-95)1.3 编制原则 在组织施工时,根据施工的特点和以往积累的经验,遵循以下几项原则: 1、认真贯彻党和国家对基本建设的各项方针和政策; 2、严格遵守国家和合同规定的工程竣工及交付使用期限; 3、合理安排工程开展程序和施工顺序。建筑施工的特点之一是产品的固定性,因而使建筑施工在同一场地上同时或者先后交叉进行。没有前一阶段的工作,后一阶段的工作就不能进行,同时它们之间又是交错搭接地进行;顺序反映客观规律要求,交叉则反映争取时间的努力。因此在编制施工组织设计的过程中必须合理安排施工程序。 在安...
