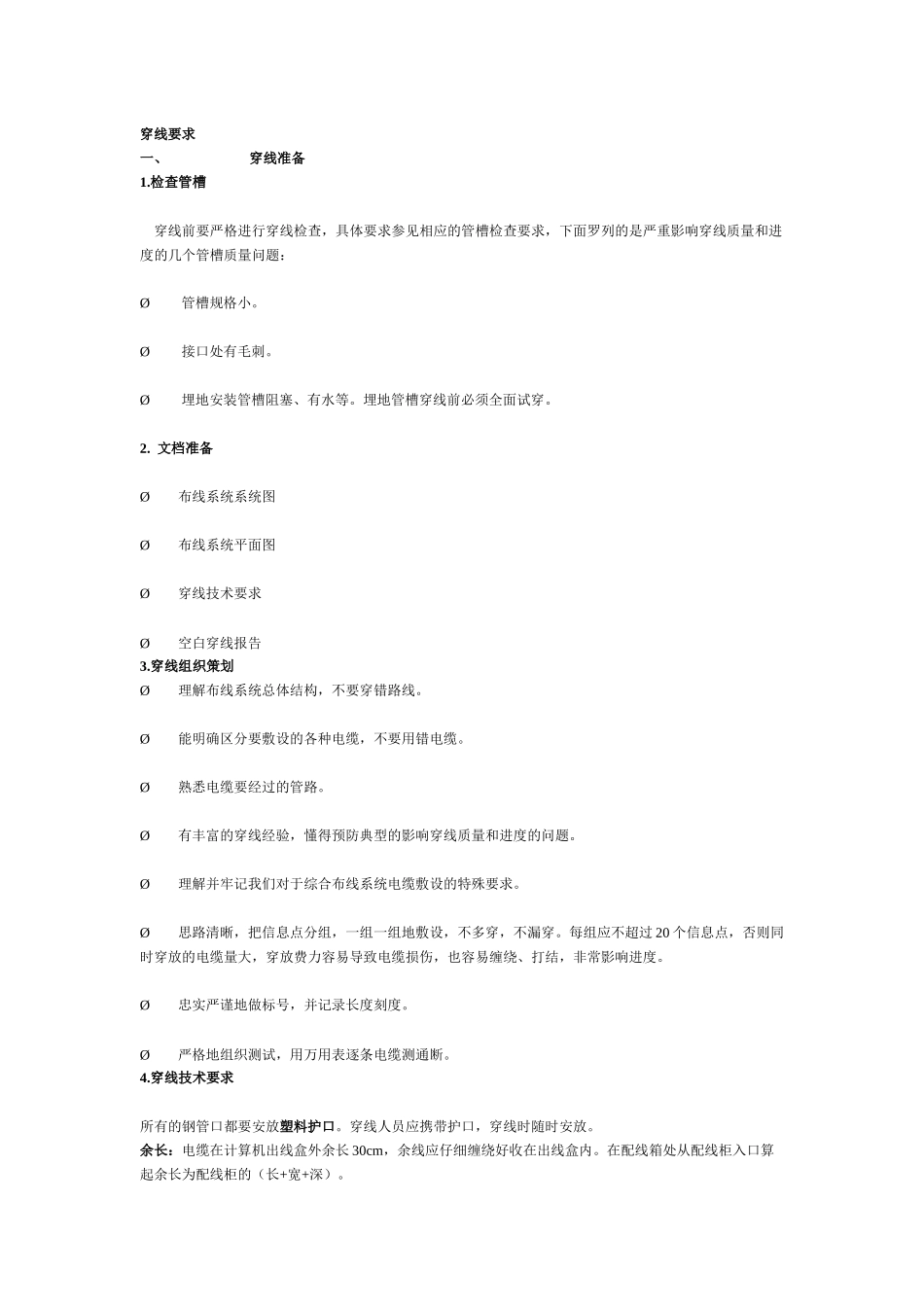

穿线要求 一、 穿线准备 1
检查管槽 穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题: Ø 管槽规格小
Ø 接口处有毛刺
Ø 埋地安装管槽阻塞、有水等
埋地管槽穿线前必须全面试穿
文档准备 Ø 布线系统系统图 Ø 布线系统平面图 Ø 穿线技术要求 Ø 空白穿线报告 3
穿线组织策划 Ø 理解布线系统总体结构,不要穿错路线
Ø 能明确区分要敷设的各种电缆,不要用错电缆
Ø 熟悉电缆要经过的管路
Ø 有丰富的穿线经验,懂得预防典型的影响穿线质量和进度的问题
Ø 理解并牢记我们对于综合布线系统电缆敷设的特殊要求
Ø 思路清晰,把信息点分组,一组一组地敷设,不多穿,不漏穿
每组应不超过 20 个信息点,否则同时穿放的电缆量大,穿放费力容易导致电缆损伤,也容易缠绕、打结,非常影响进度
Ø 忠实严谨地做标号,并记录长度刻度

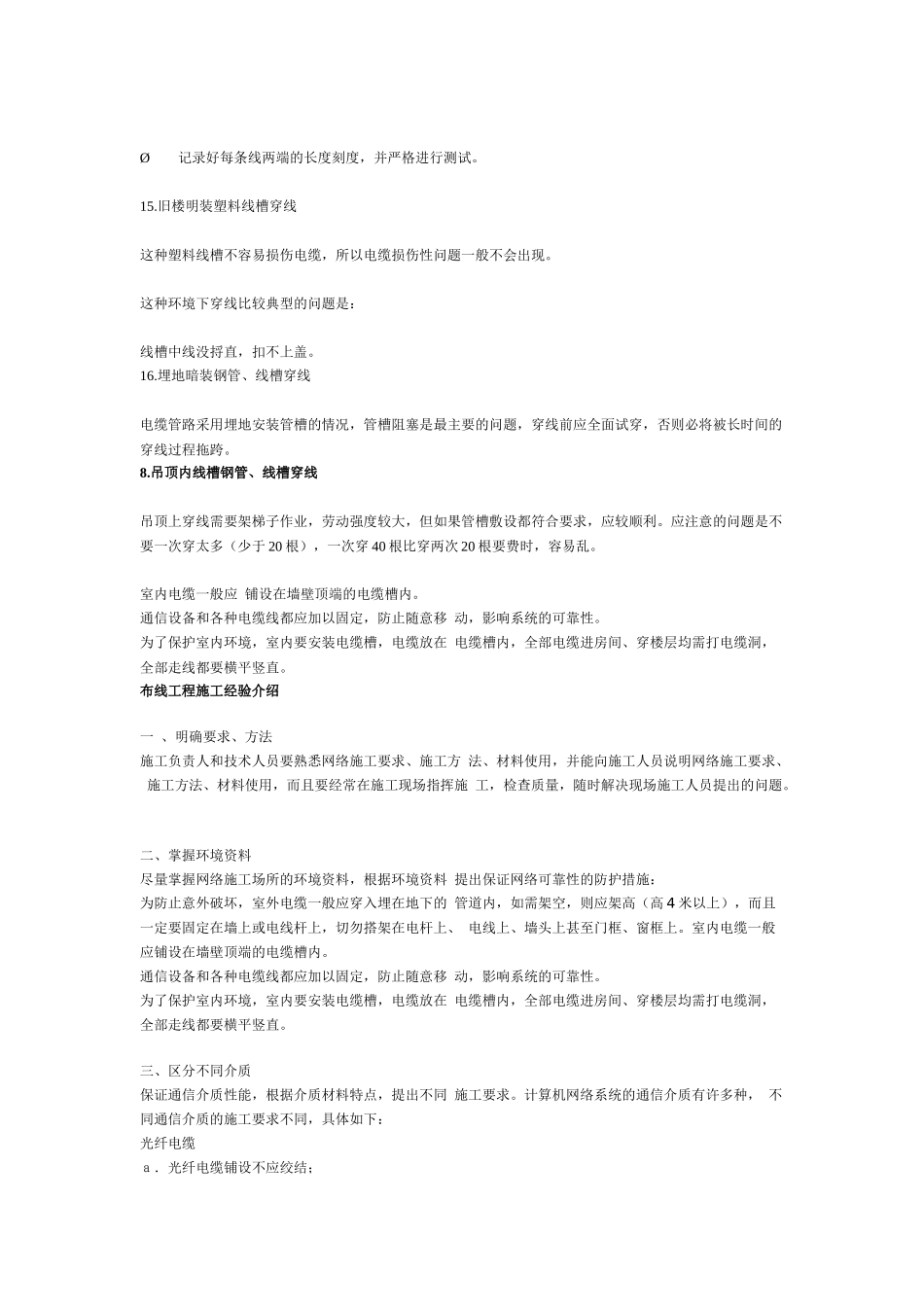

Ø 严格地组织测试,用万用表逐条电缆测通断
穿线技术要求 所有的钢管口都要安放塑料护口
穿线人员应携带护口,穿线时随时安放
余长:电缆在计算机出线盒外余长 30cm,余线应仔细缠绕好收在出线盒内
在配线箱处从配线柜入口算起余长为配线柜的(长+宽+深)
分组绑扎:余线应按分组表分组,从线槽出口捋直绑扎好,绑扎点间距不大于 50cm
不可用铁丝或硬电源线绑扎
转弯半径:50 芯电缆转弯半径应不小于 162mm
垂直电缆通过过渡箱转入垂直钢管往下一层走时要在过渡箱中要绑扎悬挂,避免电缆重量全压在弯角的里侧电缆上,这样会影响电缆的传输特性
在垂直线槽中的电缆要每米绑扎悬挂一次
线槽内布放电缆应平直,无缠绕,无长短不一
如果线槽开口朝侧面,电缆要每隔 1 米绑扎固定一次
电缆按照计算机平面图标号,每个标号对应一条 4 对芯线,对应的房间和插座位置不能弄错
两端的标号位
