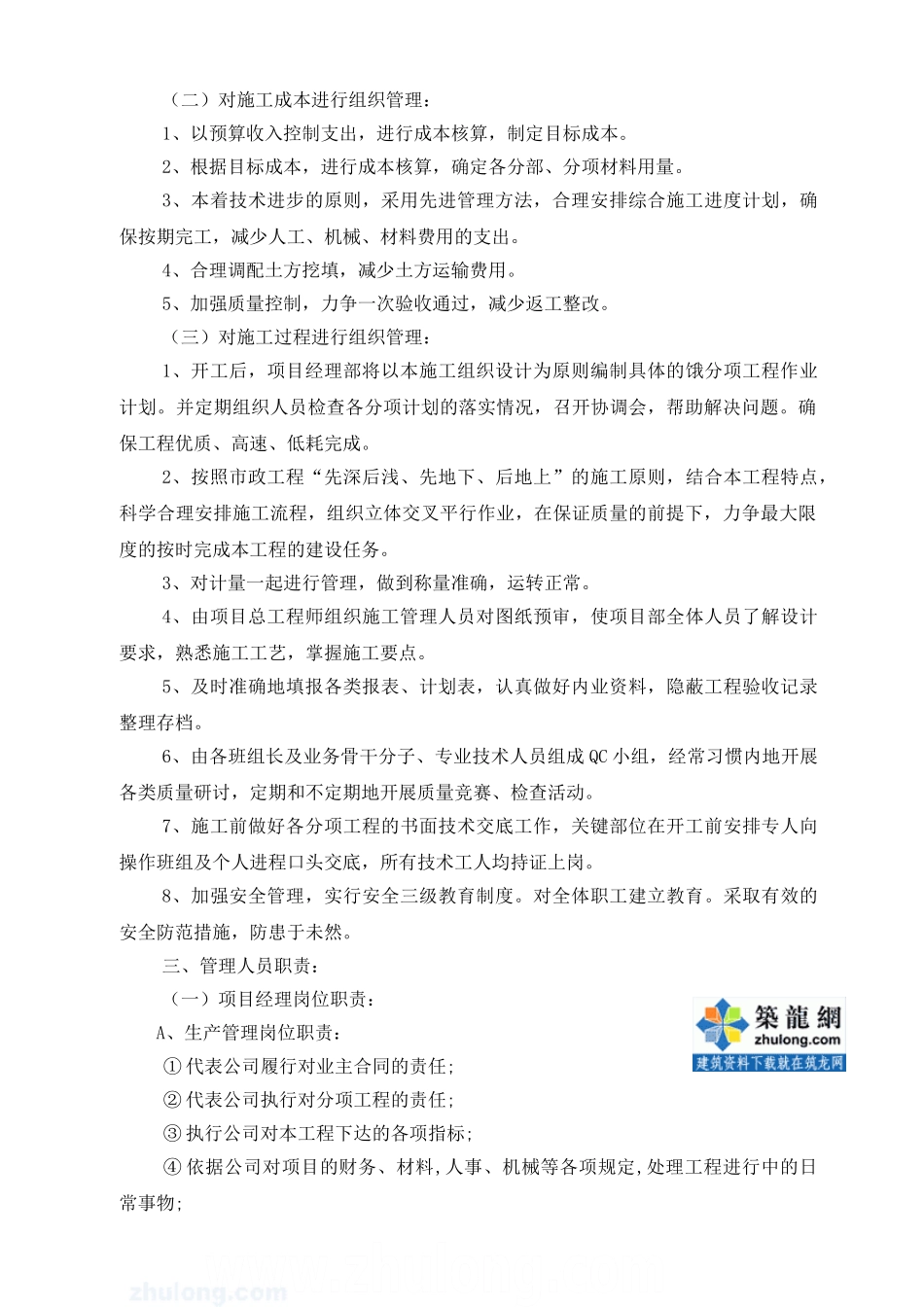

施 工 组 织 设 计第一章 主要施工方法第一节 工程总体概况随某区城市电网发展的需要,110 千伏江一变进出线电缆沟工程Ⅲ标段已进入实施阶段,土建工程由某城建指挥部组建实施
现本方案就第Ⅲ标段范围相关实施内容进行编制,按其工艺而言为电力电缆埋地管道系统;按其结构形式而言:其中主干管为 12 孔(7 孔)Φ175 高强度低摩水泥电缆保护管 A 类管敷设加砼包方管道,其中穿越路网交叉口范围为 12 孔(7 孔)MPP 管非开挖工艺顶进
按其使用和安装要求而言,对管道系统设置一定数量的电力工作井、接头井,工作井、接头井均为钢筋混凝土结构形式,顶面采用预制砼盖板安装,局部人行道铺装同结构饰面要求做成下沿式盖板,由路改部门完成人行道板铺盖
本次实施的电力沟(井)基本布于已建道路路幅人行道外侧部位,具体管位据设计(施工)图为准,在施工中,是以电力电缆沟工程为主体,辅助工程为路面构筑物拆除及基层修复等
实施时应以路网段落范围循环错落实施工来完成,同时要做好交警、城管等部门配合和协调工作
1、主要施工状况本标段管道分别位于滨康路南侧、江陵路东侧,现状道路设施已完工,部分需拆除与修复
由于已建构筑物对本次管道系统工井位置有少量调整的可能,但接头井不得调整
现状绿化带灌木已成型,有对口政策处理解决
实施中,将根据现状实地情况、有针对性地提出处理意见(本章第三节 4
7 的内容)
2、主要实物工程量本标段电力电缆沟工程是以电力沟、电力工作井为主体的基础设施
敷设电缆沟包括工作井的长度为 1513 延米,其中 12 孔埋地管 650 米,其中 7 孔埋地管 316 米,其中非开挖顶管 547 米(水平距离)
工作井 28 座
另 4 处修复井
第二节 施工组织管理体系一、工程项目管理机构我公司将在施工现场组建以项目经理为首的项目经理部,同时在项目经理部下配备有关职能人员,对工程的工期、质量、安全
