施工方法一:(有基层)一、板板固定处理:1.以厚度 3 mm 以上(60mm×60mm)镀锌角铁或铁方管(60mm×25mm)做骨架,间隔 40-60cm 下一立柱(主龙骨),辅龙骨间距依据板面大小确定,但不能超过 1200mm
2.调整龙骨,校正完毕后对主辅龙骨连接点螺栓进行紧固或焊接
3.固定硅酸钙板于龙骨上,建议板厚为 8 厚
4.用台锯把板材切割成需要的尺寸(锯片需要用密齿:120t,使用钨钢锯片效果更佳),并用手电钻提前针好螺丝孔

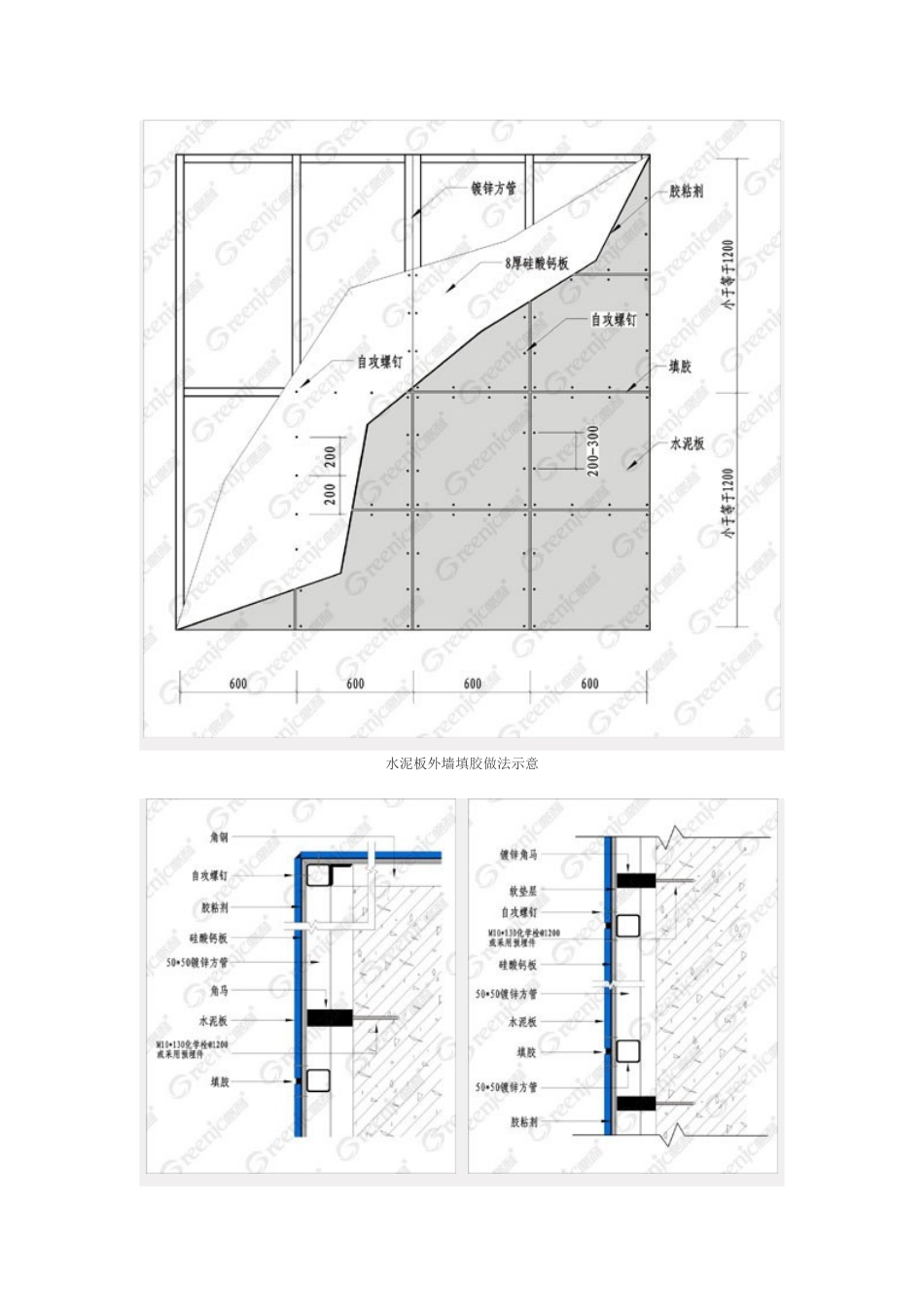

5.在水泥板与硅酸钙板接触面施胶,后用不锈钢自攻螺丝(螺丝规格:直径为 6mm,长度 3-4cm)把板材锁上
离板边 2 至 2
5cm 锁螺丝,螺丝与螺丝间距 15 至 25cm;板内中间部分螺丝与螺丝间距 40 至 50cm
板与板之间的可留缝

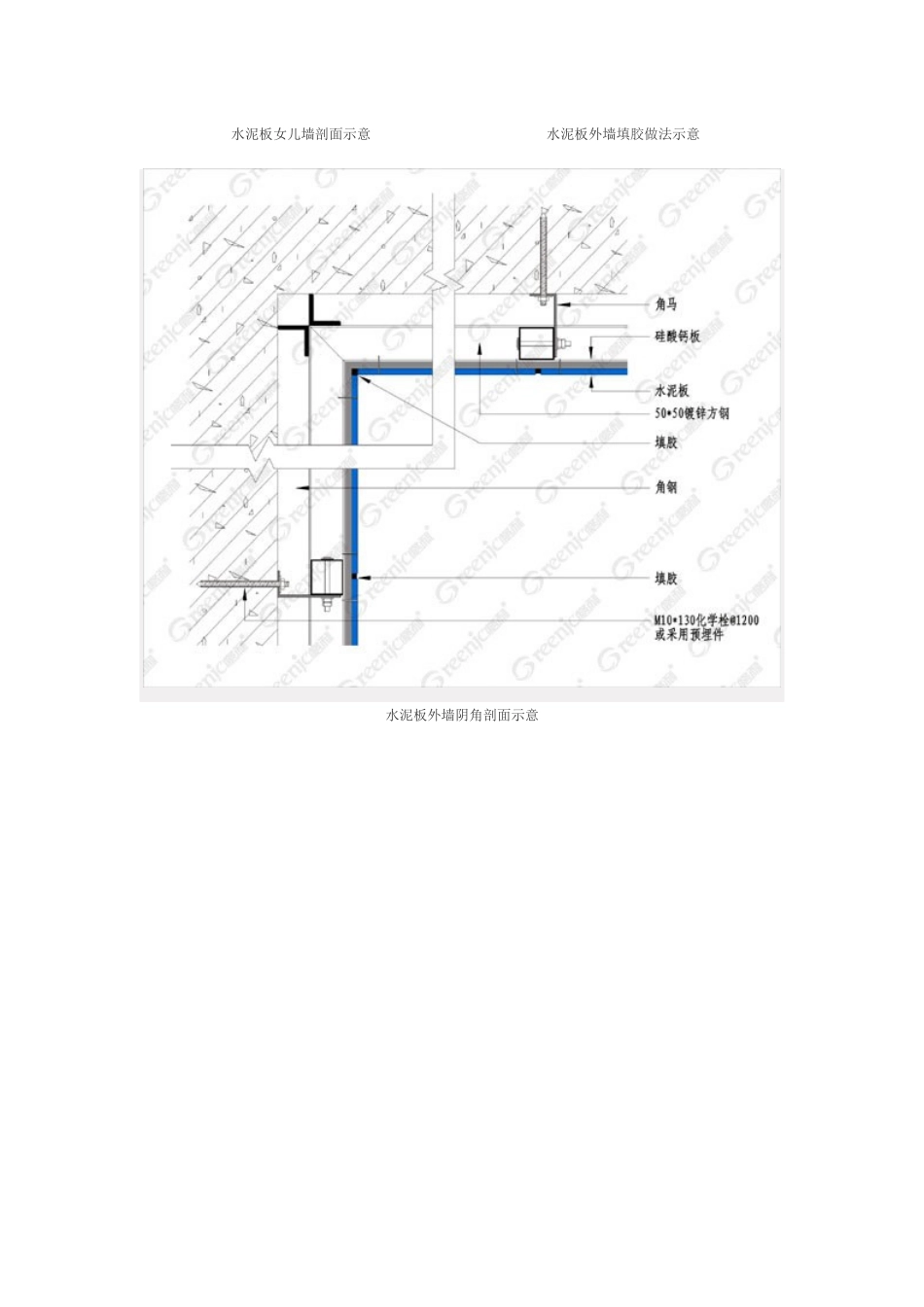

铺设完毕,缝以耐候胶填实
二、表面处理:1.修补螺丝孔
修补表面的螺丝孔时,尽量使用切割水泥板的粉末,用纱网筛选出细腻的粉末,加建筑107 胶水,搅拌调和,最后进行补孔
(也可用瓷砖填缝剂补孔)2.待补孔地方干透以后,用砂纸轻轻打磨水泥板表面,除去板板表面污渍
刷涂本公司表面保护产品:水泥板保护剂,涂刷 2-3 遍
施工方法二:(无基层)一、板材固定处理:1.以厚度 3mm 以上(60mm×60mm)镀锌角铁或铁方管(60mm×25mm)做骨架,间隔 40-60cm 下一立柱(主龙骨),辅龙骨间距依据板面大小确定,但不能超过 1200mm
2.调整龙骨,校正完毕后对主辅龙骨连接点螺栓进行紧固或焊接
3.用台锯把板材切割成需要的尺寸(锯片需要用密齿:120t,使用钨钢锯片效果更佳),并用手电钻提前钻好螺丝孔
