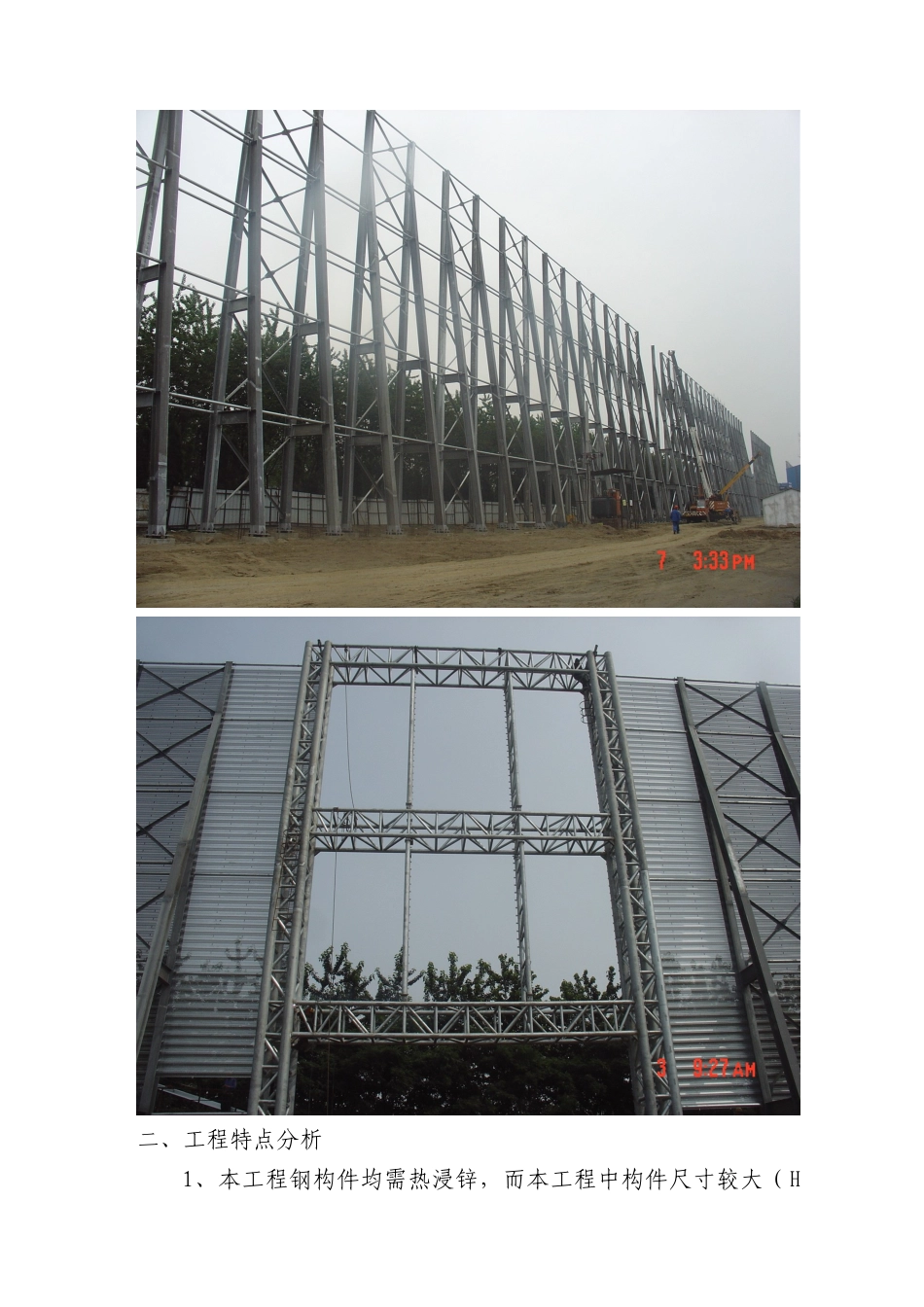

秦皇岛港煤三期防风网工程钢结构施工工艺摘要:结合秦皇岛港煤三期防风网工程施工,介绍该工程中钢结构(含网片安装)施工工艺及注意事项。关键词:防风网 钢结构 施工工艺 注意事项引言:秦皇岛港煤三期防风网是围绕秦皇岛港煤三期堆场而建,总长 1717.15 米、高 23 米,采用国内领先技术建成,总投资 6500万元。此防风网为目前国内第一大防风网,采用的是网墙结构形式。此结构形式的特点是防风效果较好,适用于上风向的防风网结构设计,抑尘率达到 93%。防风网通过控制改善煤炭堆场的风流场,减小堆场区域的风速,使风速降低到起尘风速以下,从而降低煤炭堆场的起尘量。秦皇岛港煤三期防风网工程包含土建和钢结构两部分。此文介绍的是钢结构施工部分。一、工程概况秦皇岛港煤三期防风网工程位于建设大街南侧,自秦皇岛港煤四期引堤线至秦皇岛港煤三期扩容堆场东侧,全长 1717.15m,高 23m。上部 21m 为防风网,底部 2m 为坎墙。防风网布置分为标准区段和非标准区段,标准区段采用带斜撑的 H 型钢支架,共370 榀,单榀 5.3t,跨间附有钢系杆及支撑(结构形式如图 1 所示);非标准区段为跨路或躲避障碍物处,采用钢格构柱结构形式,共 18 处(结构形式如图 2 所示)。以上结构共计 3015t。钢构件连接采用焊接和螺栓连接两种方式。钢构件表面在除锈后进行热浸锌防护,焊接及其他连接部位进行补涂防锈漆防腐。防风网片为镀铝锌钢板防风网,采用镀锌螺栓与钢架连接。二、工程特点分析1、本工程钢构件均需热浸锌,而本工程中构件尺寸较大(H型钢长 12m),故对热浸锌质量控制比较困难。2、本工程钢构件螺栓连接较多,故加工和安装精度要求较高。3、本工程钢格构柱采用的是管管相贯、等强焊接的连接方式,加工与安装均比较困难。4、本工程 T14 转接塔处水平桁架跨度为 34.2m,单重 12.9 吨安装高度 23m ,且受皮带长廊限制,吊装比较困难。5、防风网高 23m,高空安装和焊接工作量大,高空作业安全隐患大。三、施工总体安排依据现场土建施工情况,钢结构划分为 A-C、C-D、D-F、G-H四个施工段。根据工程内容及进度要求,各施工段成立 2 个作业队:钢结构制作作业队和钢结构安装作业队。其中钢结构安装作业队又分为 3 个作业组:钢柱安装作业组、柱间连接安装作业组、防风网安装作业组。四、主要工序施工方法1、钢构件制作制作工艺流程为:1.1 材料采购并检验所有进场材料均按采办程序采购,并符合规定要求的检...
