信号灯工程施工组织设计工程概况本工程施工位置主要位于 红绿灯信号机设备制作安装施工工程
工程控制要点为:现场勘查定位、地下顶管、基础开挖浇注、设备安装调试等要素
本项工程项目种类多,现场施工受干扰因素较多,所以项目经理必须常驻施工现场,进行协调指挥工作
一、计划工期:签订合同后具备开工条件,预计混凝土预制及地下顶管大约需 5 天可全部结束,凝固 7 天左右即可按浇筑顺序进行灯杆的安装工作,安装调试约需 5 个工作日

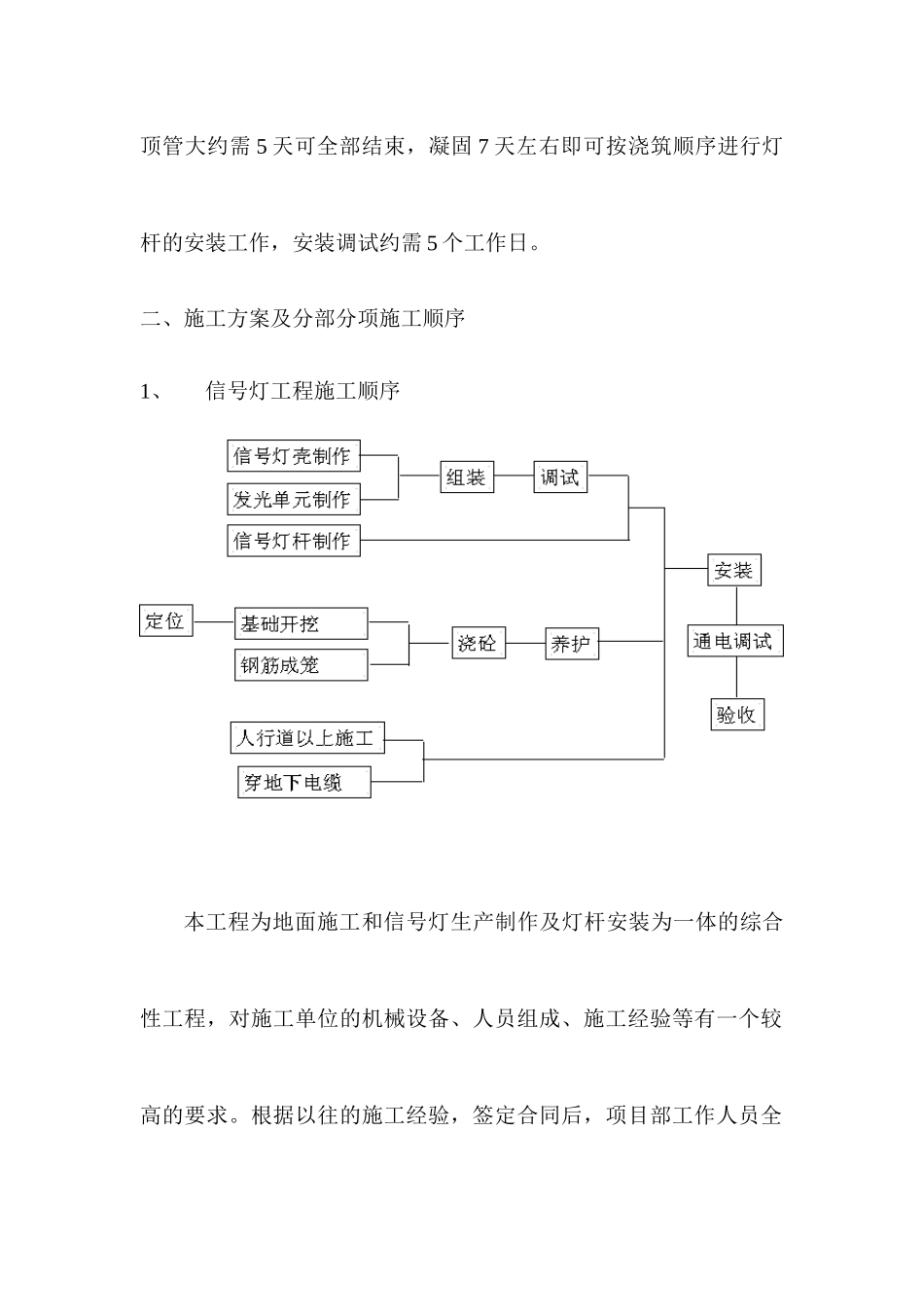

二、施工方案及分部分项施工顺序1、信号灯工程施工顺序本工程为地面施工和信号灯生产制作及灯杆安装为一体的综合性工程,对施工单位的机械设备、人员组成、施工经验等有一个较高的要求

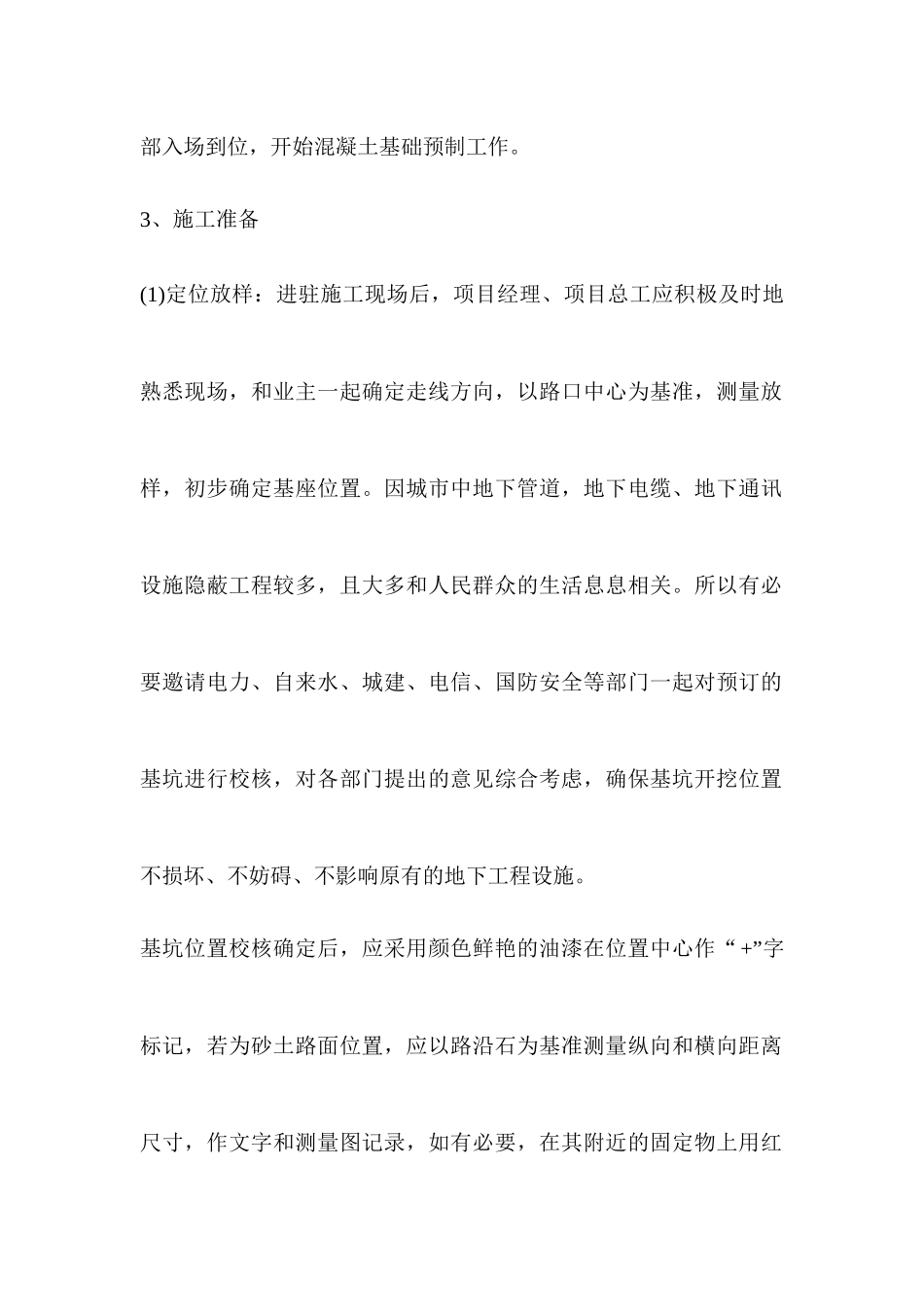

根据以往的施工经验,签定合同后,项目部工作人员全部入场到位,开始混凝土基础预制工作
3、施工准备(1)定位放样:进驻施工现场后,项目经理、项目总工应积极及时地熟悉现场,和业主一起确定走线方向,以路口中心为基准,测量放样,初步确定基座位置
因城市中地下管道,地下电缆、地下通讯设施隐蔽工程较多,且大多和人民群众的生活息息相关
所以有必要邀请电力、自来水、城建、电信、国防安全等部门一起对预订的基坑进行校核,对各部门提出的意见综合考虑,确保基坑开挖位置不损坏、不妨碍、不影响原有的地下工程设施
基坑位置校核确定后,应采用颜色鲜艳的油漆在位置中心作“+”字标记,若为砂土路面位置,应以路沿石为基准测量纵向和横向距离尺寸,作文字和测量图记录,如有必要,在其附近的固定物上用红漆标出基坑的长、宽、深尺寸
城区施工中应尽可能地不污染路面,所以采用商品混凝土最好
联系好混凝土厂家后,要先查看其资质,试验手段,设备状况,让厂家提供混凝土配合比报告,请业主批准同意,同时和厂家签订供货协议,确保按时,保质保量地供应商品混凝土至基坑位置
(2)基础砼预制:基础开挖前,应将作业范围内的路肩石,人行道板、花砖等装饰品在附近存放
