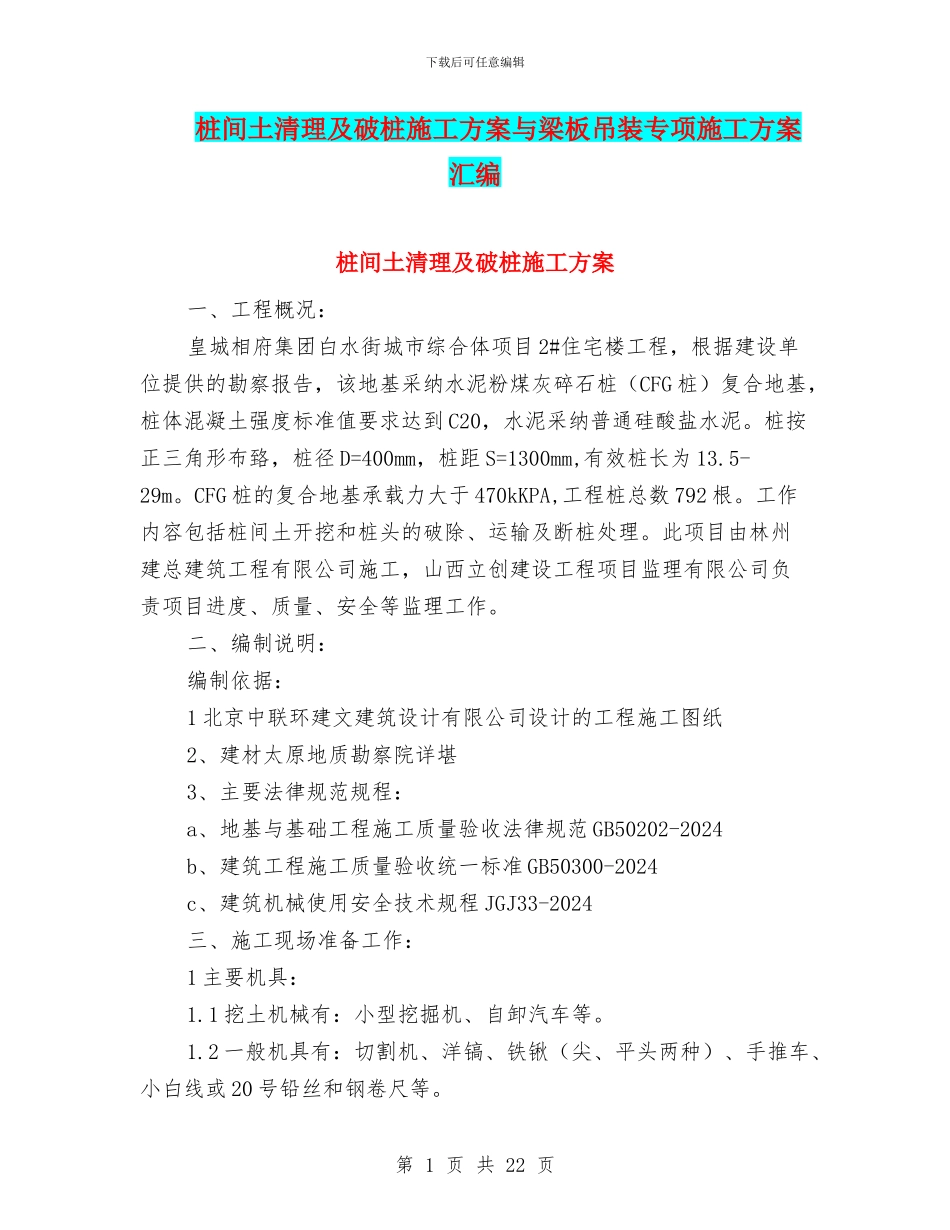

下载后可任意编辑桩间土清理及破桩施工方案与梁板吊装专项施工方案汇编桩间土清理及破桩施工方案一、工程概况:皇城相府集团白水街城市综合体项目 2#住宅楼工程,根据建设单位提供的勘察报告,该地基采纳水泥粉煤灰碎石桩(CFG 桩)复合地基,桩体混凝土强度标准值要求达到 C20,水泥采纳普通硅酸盐水泥。桩按正三角形布臵,桩径 D=400mm,桩距 S=1300mm,有效桩长为 13.5-29m。CFG 桩的复合地基承载力大于 470kKPA,工程桩总数 792 根。工作内容包括桩间土开挖和桩头的破除、运输及断桩处理。此项目由林州建总建筑工程有限公司施工,山西立创建设工程项目监理有限公司负责项目进度、质量、安全等监理工作。二、编制说明:编制依据:1 北京中联环建文建筑设计有限公司设计的工程施工图纸2、建材太原地质勘察院详堪3、主要法律规范规程:a、地基与基础工程施工质量验收法律规范 GB50202-2024b、建筑工程施工质量验收统一标准 GB50300-2024c、建筑机械使用安全技术规程 JGJ33-2024三、施工现场准备工作:1 主要机具:1.1 挖土机械有:小型挖掘机、自卸汽车等。1.2 一般机具有:切割机、洋镐、铁锹(尖、平头两种)、手推车、小白线或 20 号铅丝和钢卷尺等。第 1 页 共 22 页下载后可任意编辑2 作业条件2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2 桩基施工完毕并检验合格。2.3 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预验手续。2.4 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。2.5 施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。2.6 施工区域运行路线的布置,应根据作业区域的大小、机械性能、运距和运行起伏等情况加以确定。2.7 机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。四、施工工艺1 工艺流程:确定桩位人工开挖、清理破桩头1.1 确定桩位:首先将基槽内的现有土方清运出基槽,将槽底整平,根据桩的位置图在基槽内用白灰撒出每根桩的位置,确定不同开挖高度的桩位置。1.2 机械开挖:考虑实际情况,补桩的桩间净距为 0.65 米,未补桩桩间净距为 0.9 米,桩间土的开挖采纳一台小型挖掘进行开挖,自卸汽车配合运出施工现场。开挖时沿两排桩的中心线开挖,...
