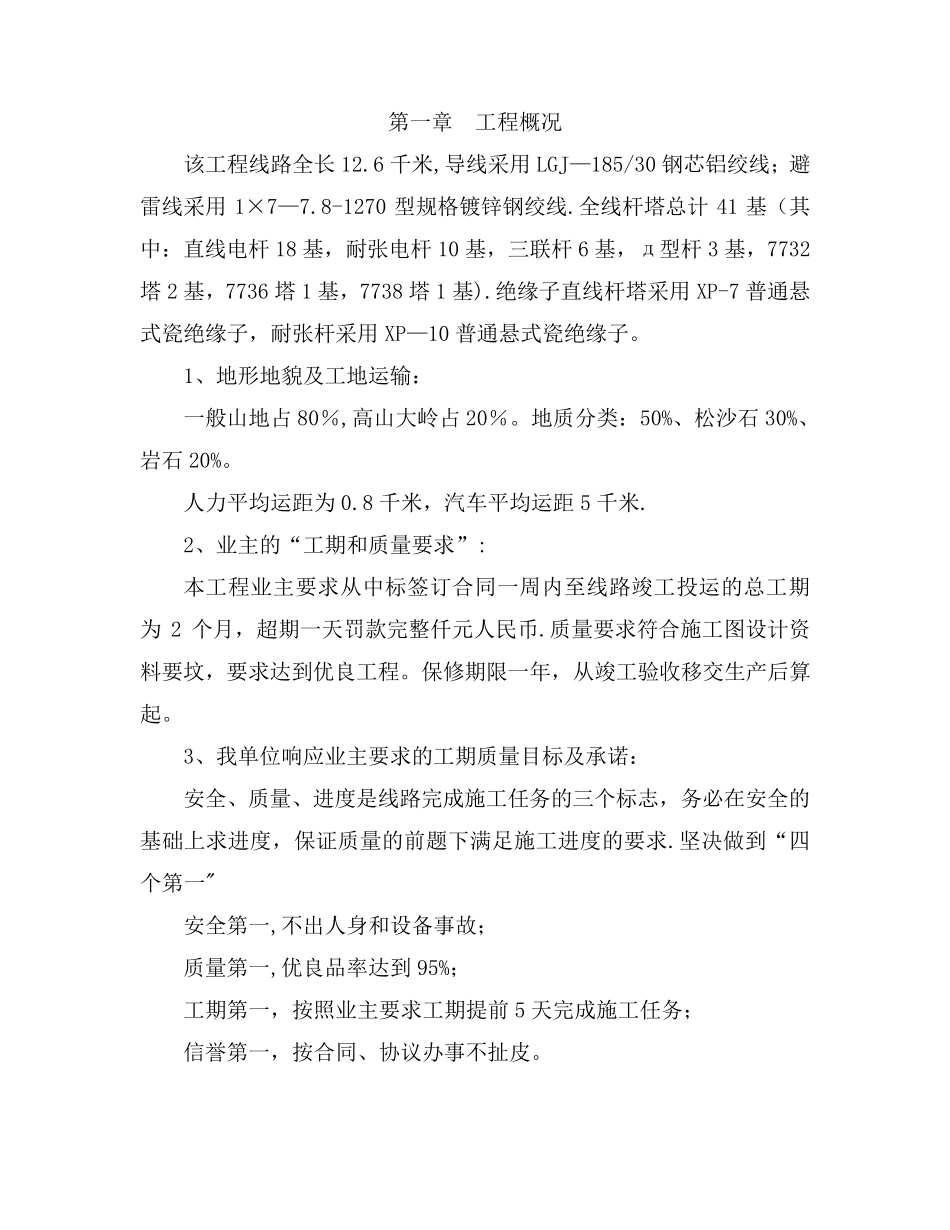

目 录 第一章 工程概况………………………………………………………(2) 第二章 施工组织设计纲要……………………………………………(3) 第三章 施工、技术力量的组织………………………………………(8) 第四章 施工机具安排…………………………………………………(11) 第五章 工期及施工组织措施…………………………………………(13) 第六章 质量管理保证措施……………………………………………(27) 第七章 施工安全管理…………………………………………………(35) 第八章 制定降低成本的措施…………………………………………(40) 第九章 文明施工与环境保护措施……………………………………(41) 第一章 工程概况 该工程线路全长12

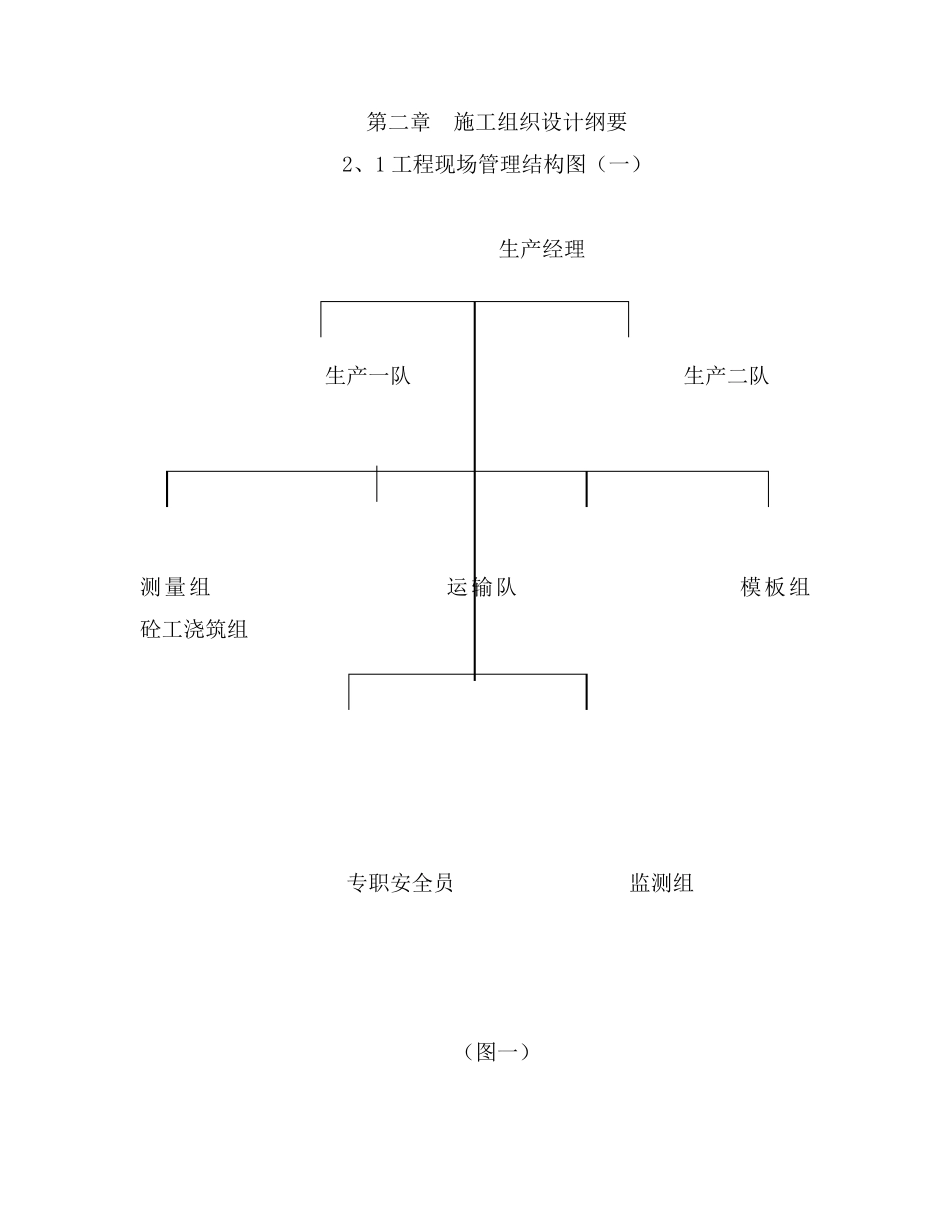

6 千米,导线采用LGJ—185/30 钢芯铝绞线;避雷线采用1×7—7
8-1270 型规格镀锌钢绞线
全线杆塔总计41 基(其中:直线电杆18 基,耐张电杆10 基,三联杆6 基,д型杆3 基,7732塔2 基,7736 塔1 基,7738 塔1 基)
绝缘子直线杆塔采用XP-7 普通悬式瓷绝缘子,耐张杆采用XP—10 普通悬式瓷绝缘子
1、地形地貌及工地运输: 一般山地占80%,高山大岭占20%
地质分类:50%、松沙石30%、岩石20%
人力平均运距为0
8 千米,汽车平均运距5 千米
2、业主的“工期和质量要求”: 本工程业主要求从中标签订合同一周内至线路竣工投运的总工期为2 个月,超期一天罚款完整仟元人民币
质量要求符合施工图设计资料要坟,要求达到优良工程
保修期限一年,从竣工验收移交生产后算起
3、我单位响应业主要求的工期质量目标及承诺: 安全、质量、进度是线路完成施工任务的三个标志,务必在安全的基础上求进度,保证质量的前题下满足施工进度的要求
坚决做到“四个第一" 安全第一,不出人身和设备事故; 质量第一,优良
