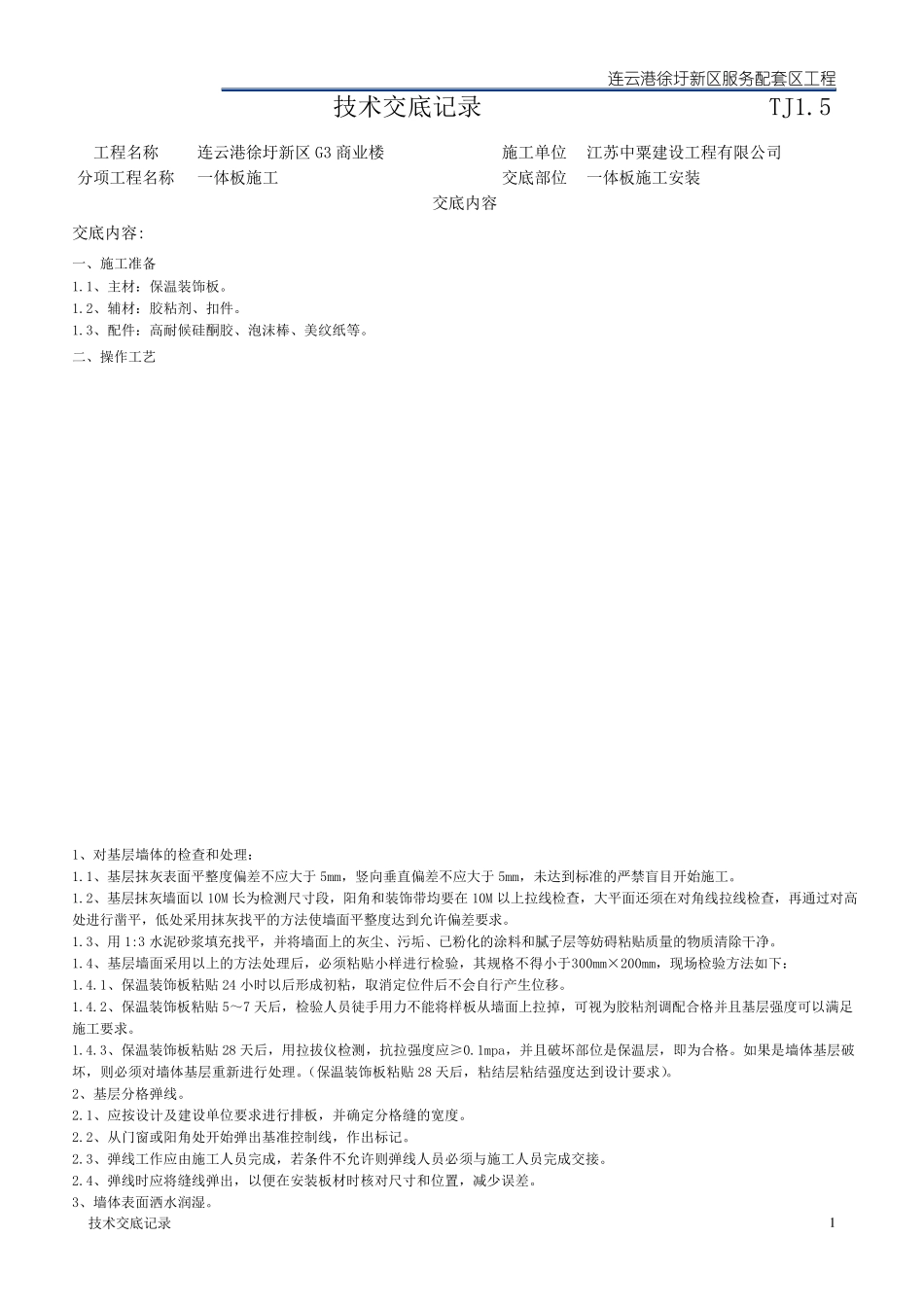

连云港徐圩新区服务配套区工程 技 术 交 底 记 录 1 技 术 交 底 记 录 TJ1.5 工 程 名 称 连 云 港 徐 圩 新 区 G3 商 业 楼 施 工 单 位 江 苏 中 粟 建 设 工 程 有 限 公 司 分 项 工 程 名 称 一 体 板 施 工 交 底 部 位 一 体 板 施 工 安 装 交 底 内 容 交 底 内 容 : 一 、 施 工 准 备 1.1、 主 材 : 保 温 装 饰 板 。 1.2、 辅 材 : 胶 粘 剂 、 扣 件 。 1.3、 配 件 : 高 耐 候 硅 酮 胶 、 泡 沫 棒 、 美 纹 纸 等 。 二 、 操 作 工 艺 1、 对 基 层 墙 体 的 检 查 和 处 理 : 1.1、 基 层 抹 灰 表 面 平 整 度 偏 差 不 应 大 于 5mm, 竖 向 垂 直 偏 差 不 应 大 于 5mm, 未 达 到 标 准 的 严 禁 盲 目 开 始 施 工 。 1.2、 基 层 抹 灰 墙 面 以 10M 长 为 检 测 尺 寸 段 , 阳 角 和 装 饰 带 均 要 在 10M 以 上 拉线检 查 , 大 平 面 还须在 对 角 线拉线检 查 , 再通过对 高处 进行凿平 , 低处 采用抹 灰 找平 的 方法使墙 面 平 整 度 达 到 允许偏 差 要 求。 1.3、 用1:3 水泥砂浆填充找平 , 并将墙 面 上 的 灰 尘、 污垢、 已粉化的 涂料和 腻子层 等 妨碍粘 贴质量的 物质清除干净。 1.4、 基 层 墙 面 采用以 上 的 方法处 理 后, 必须粘 贴小样进行检 验, 其规格不 得小于 300mm×200mm, 现场检 验方法如下: 1.4.1、 保 温 装 饰 板 粘 贴24 小时以 后形成初粘 , 取消定位 件 后不 会自行产生位 移。 1.4.2、 保 温 装 饰 板 粘 贴5~7 天后, 检 验人员徒手用力不 能将样板 从墙 面 上 拉掉, 可视为 胶 粘 剂 调配 合格并且基 层 强度 可以 满足施 工 要 求。 1.4.3、 保 温 装 饰 板 粘 贴28 天后, 用拉拔仪检 测 , 抗拉强度 应 ≥0.1mpa, 并且破坏部 位 是保 温 层 , 即为 合格。 如果是墙 体 基 层 破坏, 则必须对 墙 体 基 层 重新 进行处 理 。(保 温 装 饰 板 粘 贴28 天后, 粘 结层 粘 结强度 达 到 设 计要 求)。 2、 基 层 分 格弹线。 2.1、 应 按设 ...
