4KV-10KV 高压电网施工方案 架空电力线路由电杆、导线、横担、金具、绝缘子和拉线等组成
架空电力线路的施工主要项目包括线路的勘测定位、基础施工、立杆、拉线的制作和安装、横担的安装、导线架设及驰度观测等
(一)电杆的安装 1. 电杆的定位和挖坑 首先根据安装施工图到现场确定线路的起点、转角点和终端点的电杆位置,然后定出中间点的电杆位置
同时,顺线路方向划出长1~1
5 m、宽0
5 m 的长方形杆坑线

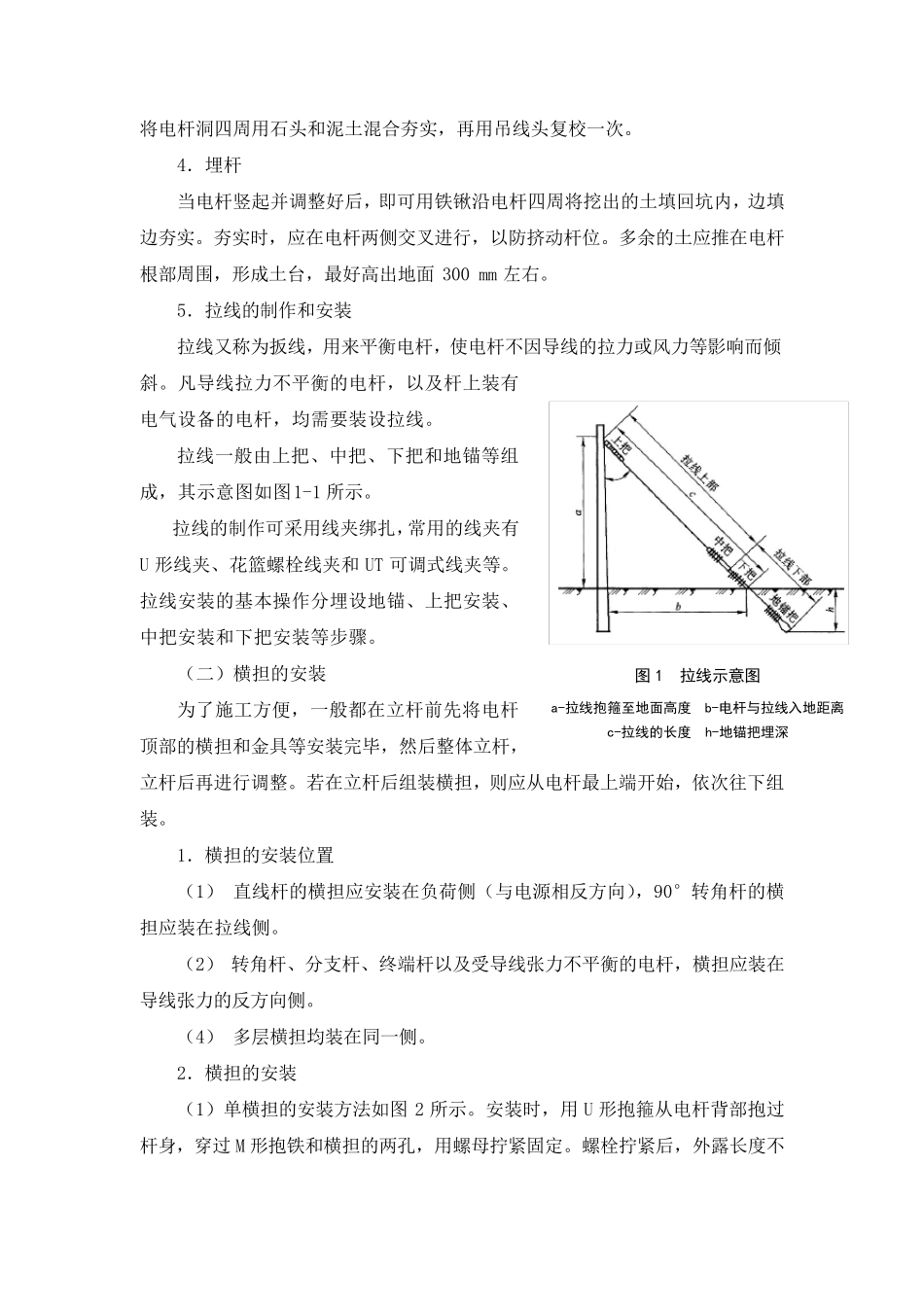

直线杆的拉线与线路中心线平行或垂直;转角杆的拉线位于转角的角平分线上(电杆受力的反方向),拉线与电杆中心线夹角一般为45°,现场受地形的限制时,夹角可减小到30°
杆坑的形状一般分为圆形坑和梯形坑两种
对于杆身较重、较高及带卡盘或底盘的电杆,为立杆方便,可挖成梯形坑
杆坑深度随电杆长度和土质好坏而定,一般为杆长的1/6
混凝土杆的埋入深度可参见表1
表1 混凝土杆埋入深度 杆长/m 7 8 9 10 11 12 15 埋设深度/m 1
5 为确保坑位正确、尺寸符合要求,杆坑深度偏差不得超过5%,横向偏移不得超过0
2.立杆 立杆的方法有汽车起重机立杆、三脚 架立杆、倒 落 式 立杆、叉 杆立杆等
汽车起重机立杆比 较安全 ,效 率 也 高,适 用 于交 通 方便的地点
立杆前 ,先将 汽车起重机的钢 丝 绳 结 在 距 电杆底部1/3~1/2 处 ,再 在 距 杆顶500 mm 处 结 3根调 整 绳
电杆竖 起后,要调 整 电杆的中心,使 其 与线路中心的偏差不超过50 mm
直线杆的轴 线应 与地面 垂直,其 倾 斜 度不得大 于电杆梢 径 的1/4
3.主杆校 正 电杆立好后,四 方拉绳 掌 牢 ,用 吊 线头 将 电杆校 正,然后将 四 方拉绳
