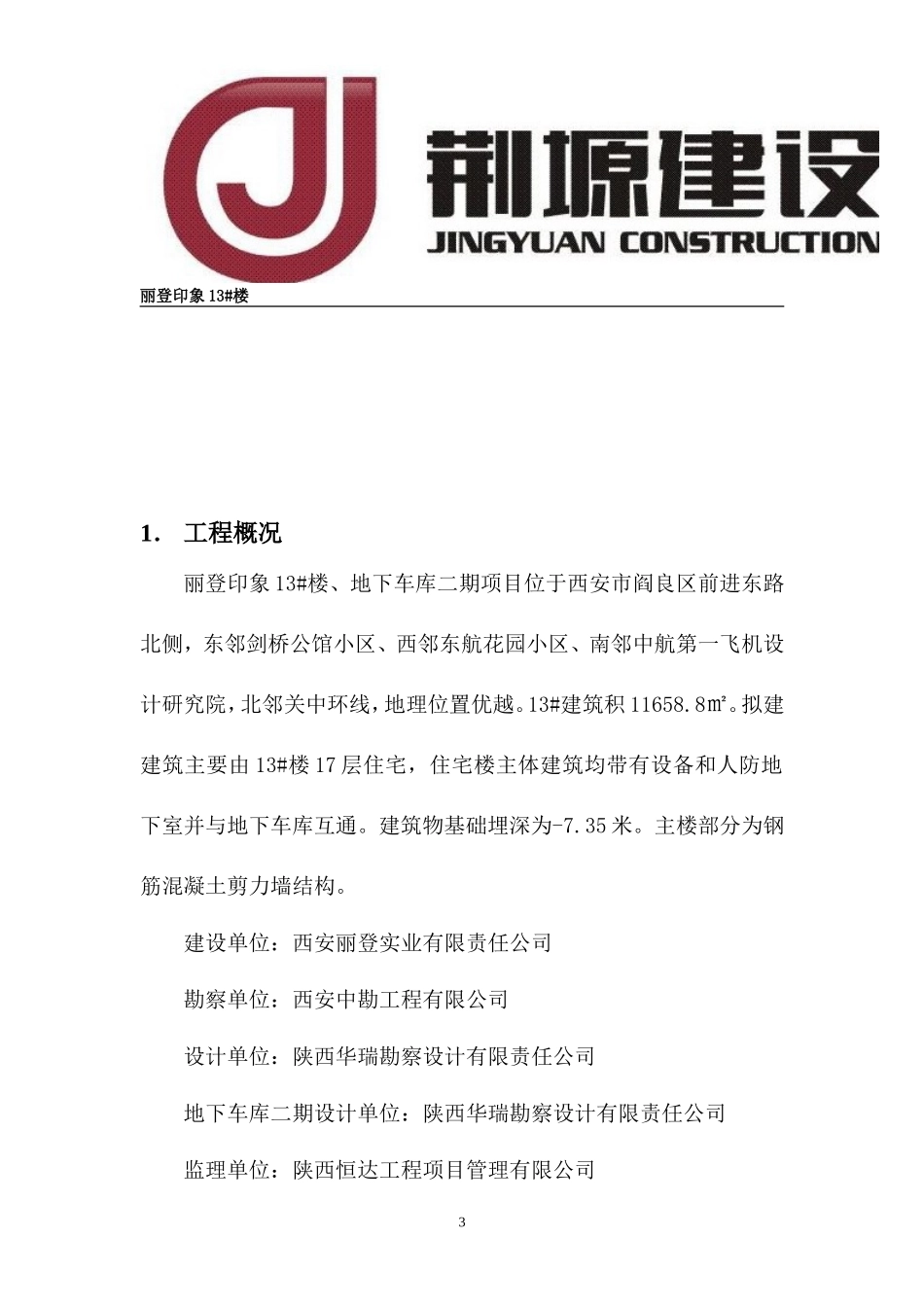

丽登印象13#楼丽登印象13#楼专项施工方案(冬季施工)编制人:审核人:审批人:时间:目录1、工程概况………………………………………………………31丽登印象13#楼2、编制依据………………………………………………………43、冬期施工主要分部分项………………………………………54、冬期施工及管理部署……………………………………………55、冬期施工主要技术措施…………………………………………86、冬期施工安全与防火措施………………………………………127、冬期施工混凝土的热力计算……………………………………132丽登印象13#楼1.工程概况丽登印象13#楼、地下车库二期项目位于西安市阎良区前进东路北侧,东邻剑桥公馆小区、西邻东航花园小区、南邻中航第一飞机设计研究院,北邻关中环线,地理位置优越。13#建筑积11658.8㎡。拟建建筑主要由13#楼17层住宅,住宅楼主体建筑均带有设备和人防地下室并与地下车库互通。建筑物基础埋深为-7.35米。主楼部分为钢筋混凝土剪力墙结构。建设单位:西安丽登实业有限责任公司勘察单位:西安中勘工程有限公司设计单位:陕西华瑞勘察设计有限责任公司地下车库二期设计单位:陕西华瑞勘察设计有限责任公司监理单位:陕西恒达工程项目管理有限公司3丽登印象13#楼施工单位:西安荆塬建设工程有限公司工程所在的阎良区地理位置处于关中偏东,属于内陆温带气候区,全年平均无霜期为215天,霜期一般自11月至次年3月,历史记录最低气温达-19.6度。常年平均气温13.6度,下雪量少。12月至2月为一般界定的冬季。2.编制依据1.由建设单位提供的施工图纸2.施工合同和施工组织设计3.《建筑工程冬期施工规程》JGJ/T104-20114.《混凝土结构工程施工质量验收规范》GB50204-20155.《预拌混凝土》GB14902-20124丽登印象13#楼6.《混凝土外加剂》GB8076-20087.《混凝土强度检验评定标准》GBJ107-20108.《混凝土结构工程施工规范》GB50666-20119.《混凝土外加剂应用技术规范》GB50119-200310.《建筑工程资料管理规程》JGJ/T185-20093.冬季施工主要分部分项3.1依照总进度计划和施工组织设计,本工程冬季施工涉及到的分项工程有:基础阶段的钢筋工程、模板工程、砼工程。装修阶段的内外墙抹灰、涂料、楼地面工程。3.2冬季施起止条件及阶段划分为了制定有针对性的冬施措施,使冬施准备工作提前落实、有备无患,保证冬施的顺利进行。根据西安市地区气候特点,依据规范要求并结合实际气象预报将冬期施工划分为三个阶段:11月15日~12月15日为初冬低温施工阶段;12月15日~2月15日为严冬施工阶段;2月15日~3月15日为冬末施工阶段。三个阶段共历时四个月,根据三个阶段不同的气温特征,将采取相应的保温措施及混凝土选用不同的外加剂,以便达到最少的冬季施工投入获得最佳的保温、抗冻效果。5丽登印象13#楼4.冬季施工及管理部署4.1冬季施工原则4.1.1由于工期紧,工程量大,施工现场冬期不停工。4.1.2地下室及地上结构施工严格按施工方案及施工控制进度计划要求进行施工;4.1.3外加剂的选用应符合国家或行业标准一等品及以上的质量要求,外加剂质量及应用技术应符合现行国家标准《混凝土外加剂》GB8076-2008,《混凝土外加剂应用技术规范》GB50119-2013等和有关环境保护的规定。4.2冬季施工组织机构4.2.1冬施期间建立“冬期施工领导小组”落实小组相关管理职责。4.2.2冬期施工领导小组组织机构及相关职责,人员分工明确,并确定专职保温员。4.3冬期施工阶段进度安排本工程13#楼±0.000以下、设备夹层底部以下部位的施工期属于冬季施工阶段。(连续5天平均气温5度以下)阶段。4.4冬季施工材料物资准备本工程采用商品混凝土。由阎良区永固商品混凝土搅拌有限公司提供商品混凝土。备好彩条布、毛毯、草包、塑料布等,以作为施工作业面及周围环境的保温。测温准备:项目部已将测温百叶箱加工完成,保证室外测温要求。结合当地气象预报气温变化信息,密切关注天气变化。防止早期寒流对结构砼强度的影响。保温材料:塑料布、毛毯、草包、彩条布等应在10月底前提出2个工作面所需材料计划,材料彩条布薄膜毛毡草垫锅炉铁桶50m²/捆20m²/卷0.8m²/片0.4m²/块2t/h直径...
