高密市孟家沟水库工程施工六标段冬季施工方案山东省水利工程局高密市孟家沟水库工程6标段项目经理部2015年11月20日编制:审核:批准:我公司承建的高密市孟家沟水库工程施工6标,根据工期要求,需进入冬季施工

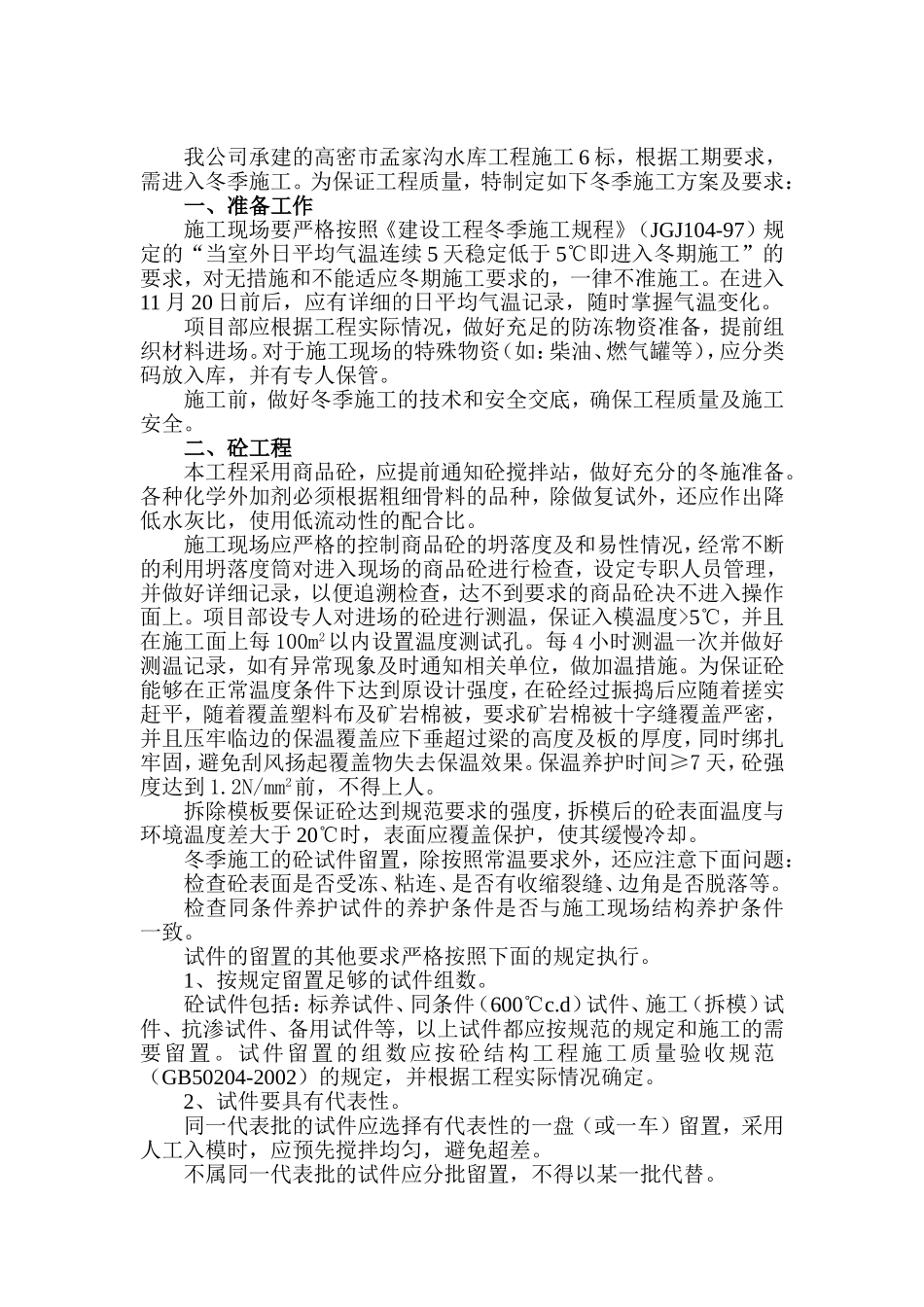

为保证工程质量,特制定如下冬季施工方案及要求:一、准备工作施工现场要严格按照《建设工程冬季施工规程》(JGJ104-97)规定的“当室外日平均气温连续5天稳定低于5℃即进入冬期施工”的要求,对无措施和不能适应冬期施工要求的,一律不准施工
在进入11月20日前后,应有详细的日平均气温记录,随时掌握气温变化
项目部应根据工程实际情况,做好充足的防冻物资准备,提前组织材料进场
对于施工现场的特殊物资(如:柴油、燃气罐等),应分类码放入库,并有专人保管
施工前,做好冬季施工的技术和安全交底,确保工程质量及施工安全
二、砼工程本工程采用商品砼,应提前通知砼搅拌站,做好充分的冬施准备
各种化学外加剂必须根据粗细骨料的品种,除做复试外,还应作出降低水灰比,使用低流动性的配合比
施工现场应严格的控制商品砼的坍落度及和易性情况,经常不断的利用坍落度筒对进入现场的商品砼进行检查,设定专职人员管理,并做好详细记录,以便追溯检查,达不到要求的商品砼决不进入操作面上
项目部设专人对进场的砼进行测温,保证入模温度>5℃,并且在施工面上每100m2以内设置温度测试孔
每4小时测温一次并做好测温记录,如有异常现象及时通知相关单位,做加温措施
为保证砼能够在正常温度条件下达到原设计强度,在砼经过振捣后应随着搓实赶平,随着覆盖塑料布及矿岩棉被,要求矿岩棉被十字缝覆盖严密,并且压牢临边的保温覆盖应下垂超过梁的高度及板的厚度,同时绑扎牢固,避免刮风扬起覆盖物失去保温效果
保温养护时间≥7天,砼强度达到1
2N/mm2前,不得上人
拆除模板要保证砼达到规范要求的强度,拆模后的砼表面温度与环境温度差大于20℃时,表
