一、施工部署项目概况:1)临湘市江南镇儒溪社区:以临湘工业园特色产业为主导,发展电子信息、机械制造等产业;2)临湘市长安街道街道办事处:以临湘工业园特色产业为主导,发展服装、浮标钓具等产业
为标准大厂房和中厂房
项目工期:签订合同后180日内
根据工程的实际进度及项目的进度计划安排,冬雨季期间主要进行基础工程施工
2)4#~7#中厂房为3层标准厂房,其中办公部分为4层、总高度18
10#~17#小厂房为4层标准厂房
24#邻里中心为3层建筑,内设大餐厅、包间及厨房及商铺,总高度18
3米,为本项目中的商业性质配套服务建筑
25#研发楼为地上4层,地下1层建筑,为研发类的厂房建筑,地上总高度为18
8米,地下室层高4
2米,主要功能为汽车库和设备用房
二工区建筑面积约120000㎡
一、施工准备1、冬季施工时间当日平均气温连续5天低于5
C,为冬季施工开始时间;当日平均气温连续5天高于5
C,为冬季施工结束时间
现场从12月初开始进行测温记录
根据当前的工程实际施工情况,熟练撑握各部位的施工方法,合理安排施工进度
根据本地的冬季气温的实际情况,合理选用外添加剂和保温措施
2、现场准备根据施工进度计划,项目材料部门提前组织有关外添加剂和保温措施所需材料的进场,对冬季施工中机械设备、保温材料做好检查工作,确保安全可靠
3、组织实施组织操作人员学习施工方案,并进行书面及口头的双重交底

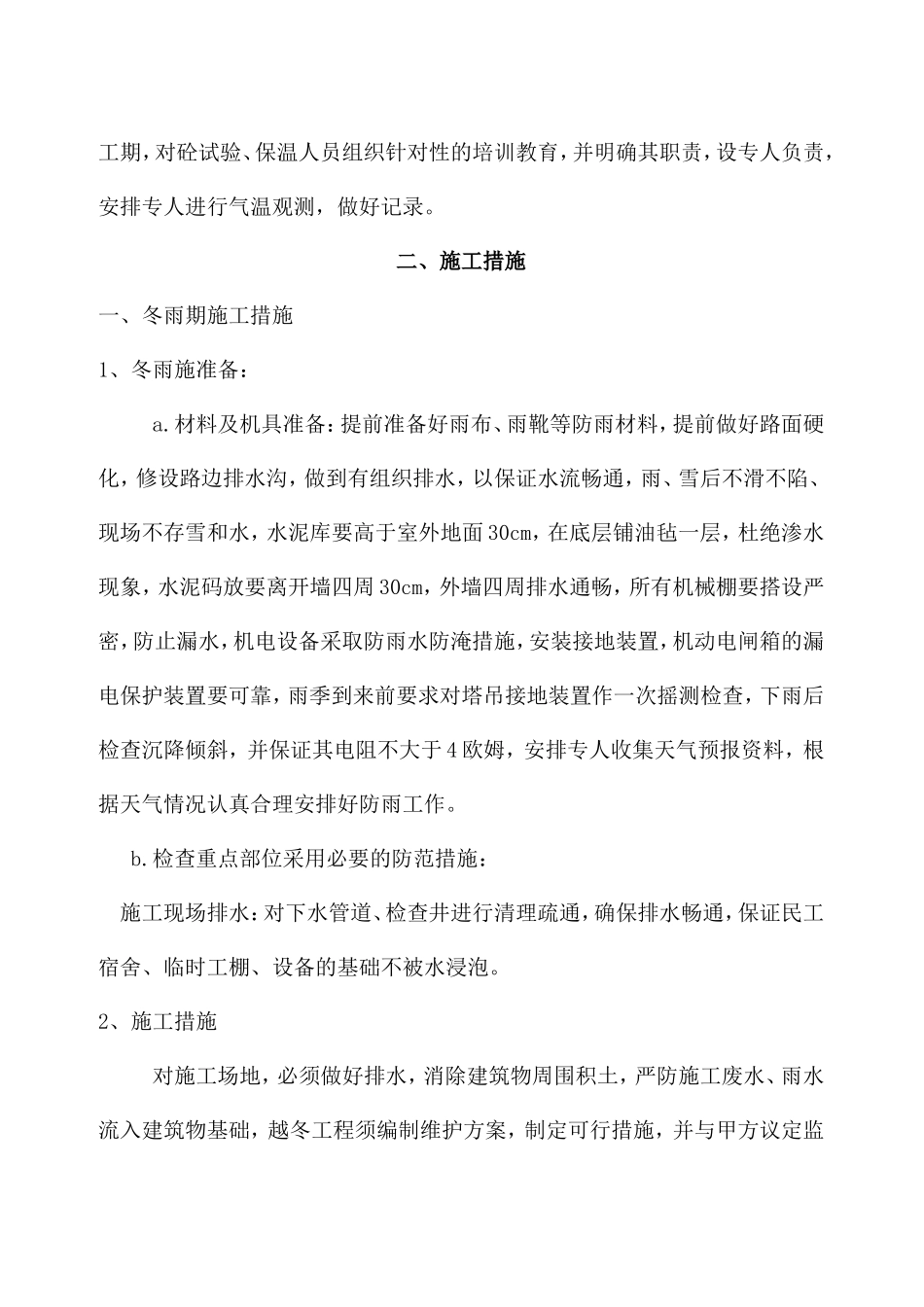

进入冬季施工期,对砼试验、保温人员组织针对性的培训教育,并明确其职责,设专人负责,安排专人进行气温观测,做好记录

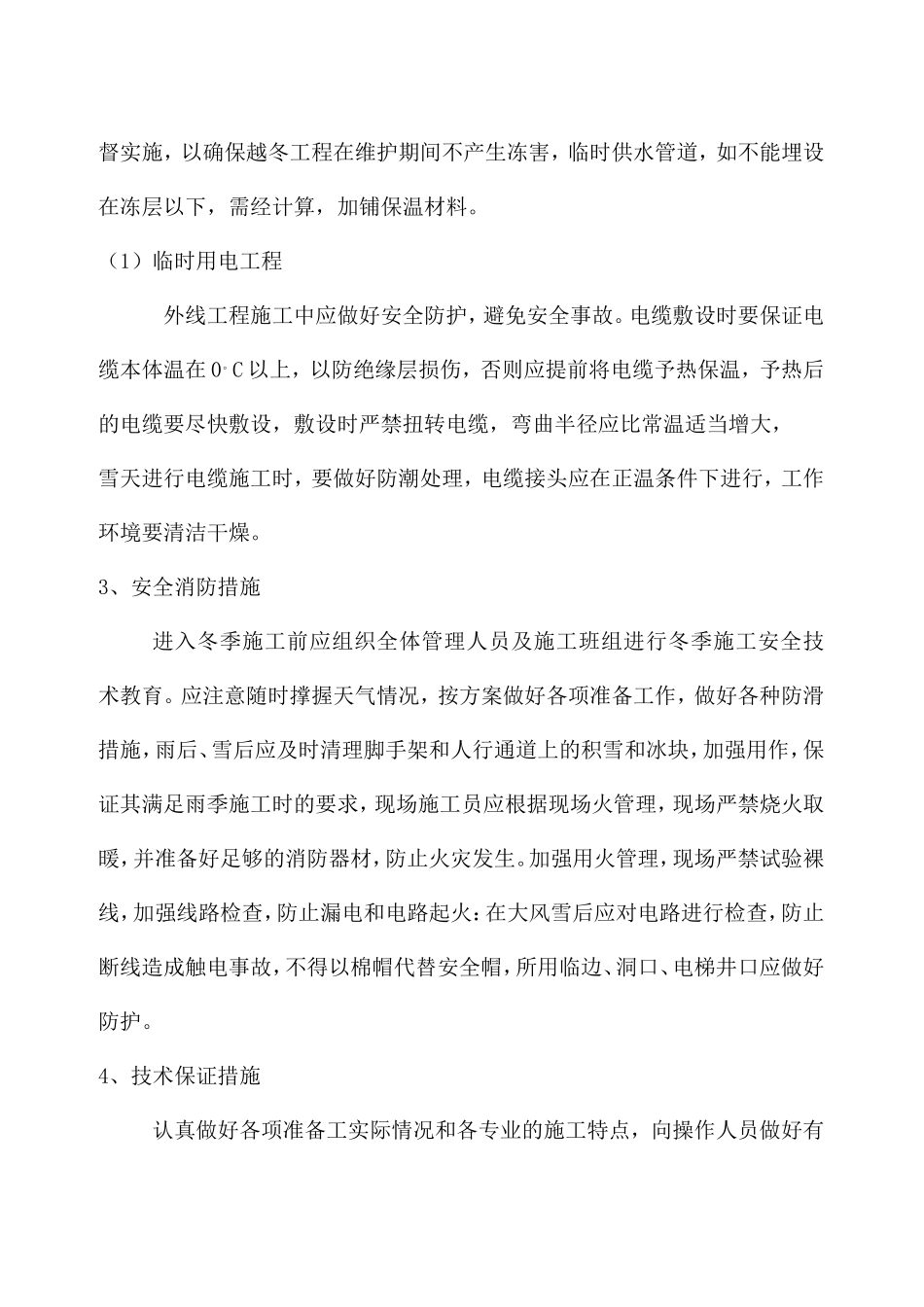

二、施工措施一、冬雨期施工措施1、冬雨施准备:a
材料及机具准备:提前准备好雨布、雨靴等防雨材料,提前做好路面硬化,修设路边排水沟,做到有组织排水,以保证水流畅通,雨、雪后不滑不陷、现场不存雪和水,水泥库要高于室外地面30cm,在底层铺油毡一层,杜绝渗水现象,水泥码放要离开墙四周30
