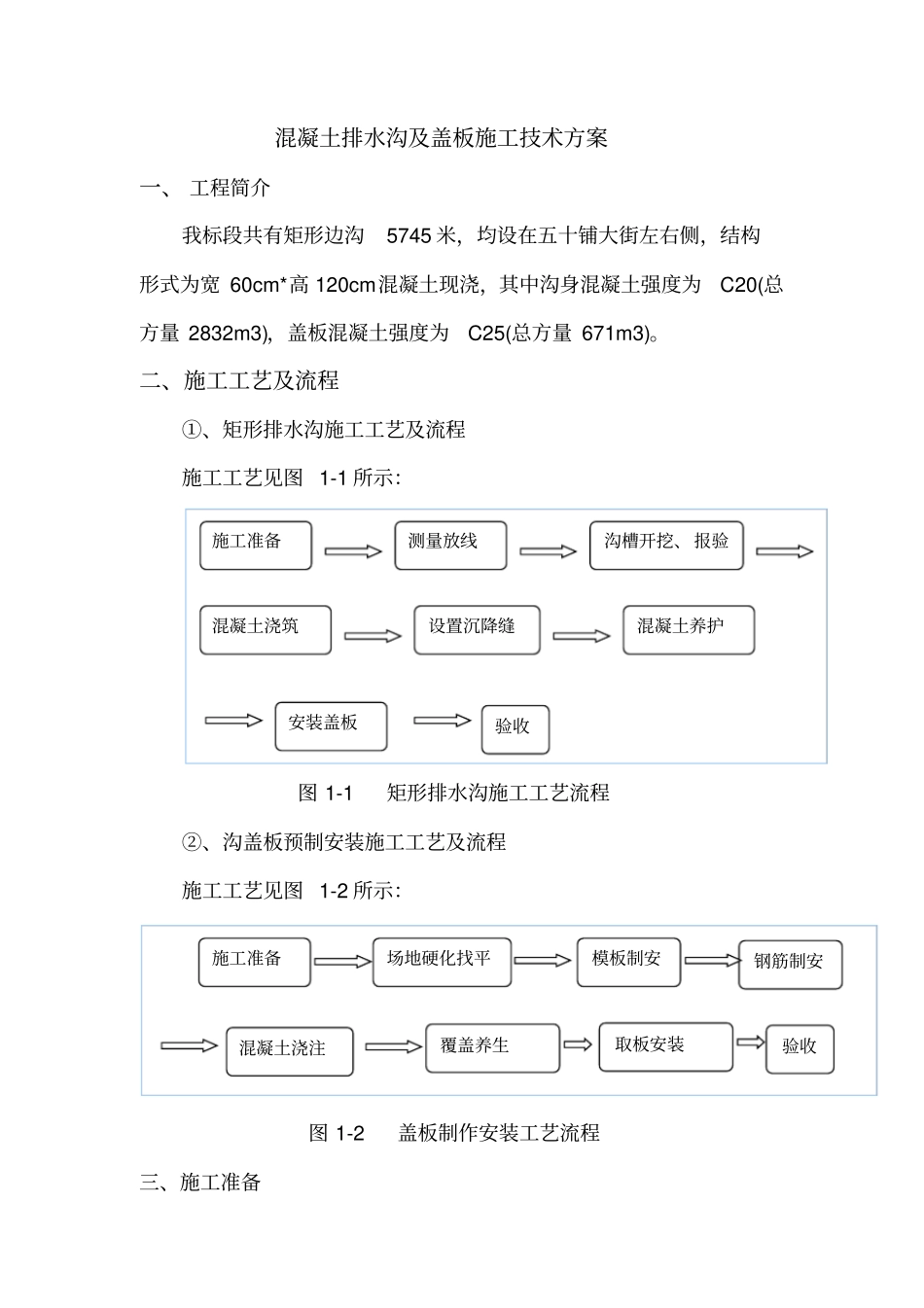

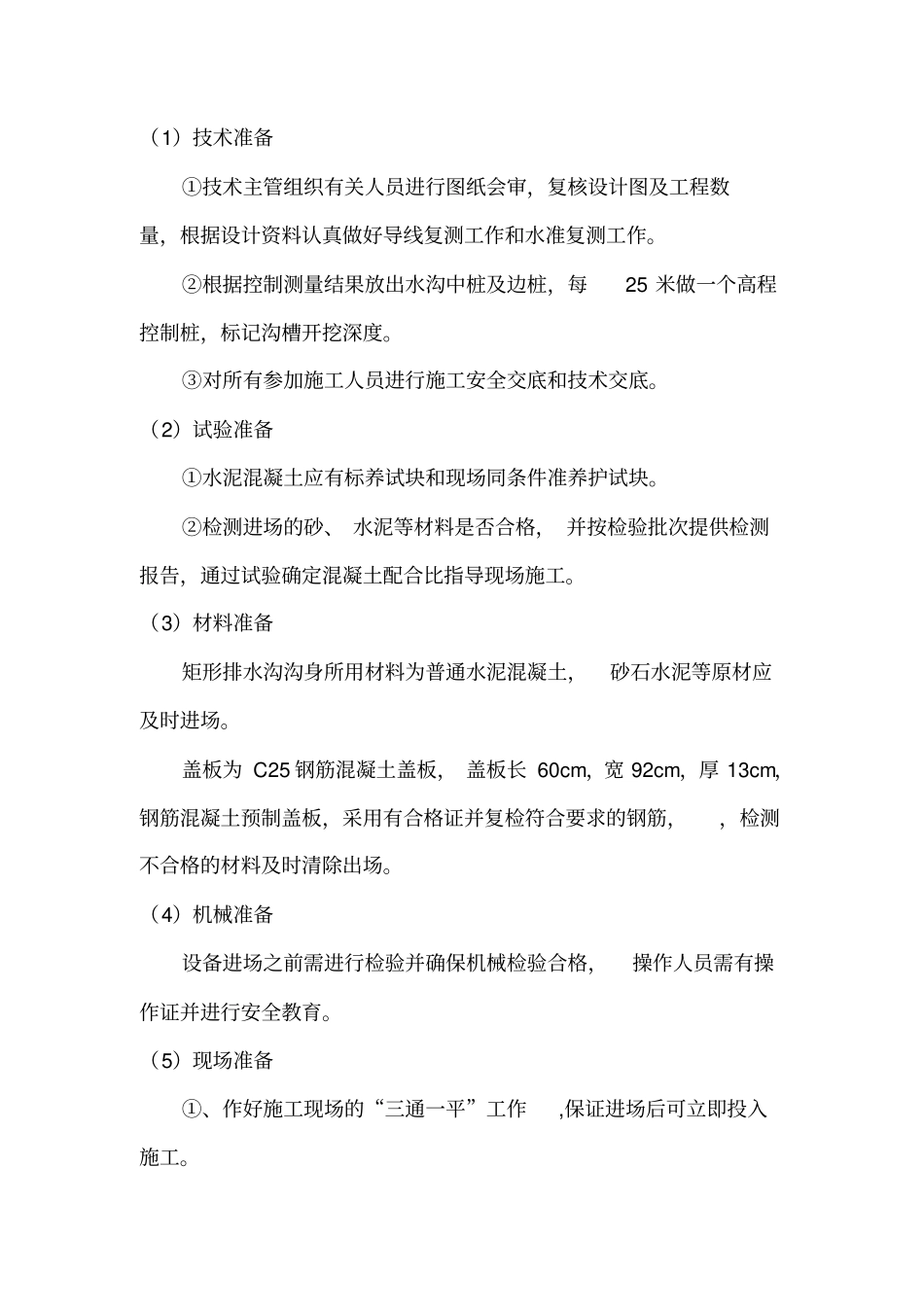

混凝土排水沟及盖板施工技术方案一、 工程简介我标段共有矩形边沟5745 米,均设在五十铺大街左右侧,结构形式为宽 60cm*高 120cm混凝土现浇,其中沟身混凝土强度为C20(总方量 2832m3),盖板混凝土强度为C25(总方量 671m3)。二、施工工艺及流程①、矩形排水沟施工工艺及流程施工工艺见图 1-1 所示:图 1-1 矩形排水沟施工工艺流程②、沟盖板预制安装施工工艺及流程施工工艺见图 1-2 所示:图 1-2 盖板制作安装工艺流程三、施工准备施工准备场地硬化找平模板制安覆盖养生验收钢筋制安混凝土浇注取板安装施工准备测量放线沟槽开挖、 报验混凝土浇筑设置沉降缝混凝土养护安装盖板验收(1)技术准备①技术主管组织有关人员进行图纸会审,复核设计图及工程数量,根据设计资料认真做好导线复测工作和水准复测工作。②根据控制测量结果放出水沟中桩及边桩,每25 米做一个高程控制桩,标记沟槽开挖深度。③对所有参加施工人员进行施工安全交底和技术交底。(2)试验准备①水泥混凝土应有标养试块和现场同条件准养护试块。②检测进场的砂、 水泥等材料是否合格, 并按检验批次提供检测报告,通过试验确定混凝土配合比指导现场施工。(3)材料准备矩形排水沟沟身所用材料为普通水泥混凝土,砂石水泥等原材应及时进场。盖板为 C25 钢筋混凝土盖板, 盖板长 60cm,宽 92cm,厚 13cm,钢筋混凝土预制盖板,采用有合格证并复检符合要求的钢筋,,检测不合格的材料及时清除出场。(4)机械准备设备进场之前需进行检验并确保机械检验合格,操作人员需有操作证并进行安全教育。(5)现场准备①、作好施工现场的“三通一平”工作,保证进场后可立即投入施工。②、查明基底管线分布情况并完成迁改或采取可靠的保护措施。四、现浇混凝土排水沟施工方法矩形排水沟均为混凝土预制盖板排水沟,沟身采用C20 混凝土,盖板采用 C25 混凝土,水沟侧壁厚度为16cm,水沟底厚度为 8cm,具体结构及细部尺寸 (均以米计 ),如图所示:边沟断面图盖板平面图(1)沟槽开挖排水沟分段施工, 分段放样, 每 25 米一段放出水沟边桩及中桩,中桩桩顶标记开挖深度,现场洒白灰线控制沟槽开挖宽度与顺直度,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸10~15cm 时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。(2)清底报验基槽开挖完毕后 ,首先进行自检 ,互检 ,合格后 ,由项目部报请监理工程师进行检验 ...
