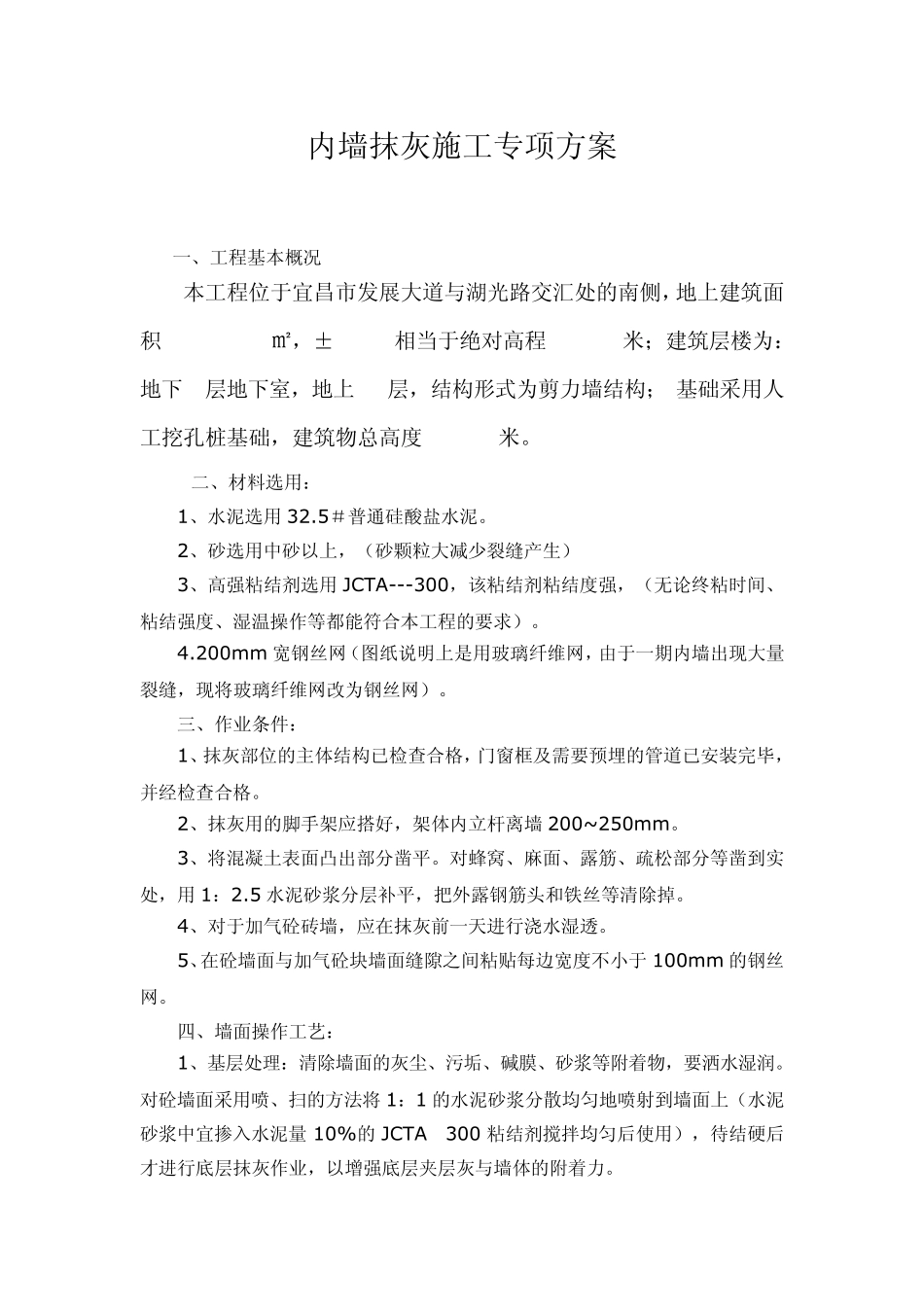

宜昌恒大绿洲二期2 3 -2 5 #楼 内墙抹灰施工方案 宜昌恒大绿洲二期2 3 -2 5 #楼 内墙抹灰施工方案 编制人: 审核人: 批准人: 新七建设集团有限公司 二0 一三年七月 内墙抹灰施工专项方案 一、工程基本概况 本工程位于宜昌市发展大道与湖光路交汇处的南侧,地上建筑面积27978
852㎡,±0
000相当于绝对高程130
20米;建筑层楼为:地下 1层地下室,地上32层,结构形式为剪力墙结构; 基础采用人工挖孔桩基础,建筑物总高度 97
二、材料选用: 1、水泥选用 32
5#普通硅酸盐水泥
2、砂选用中砂以上,(砂颗粒大减少裂缝产生) 3、高强粘结剂选用 JCTA---300,该粘结剂粘结度强,(无论终粘时间、粘结强度、湿温操作等都能符合本工程的要求)
200mm 宽钢丝网(图纸说明上是用玻璃纤维网,由于一期内墙出现大量裂缝,现将玻璃纤维网改为钢丝网)
三、作业条件: 1、抹灰部位的主体结构已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格
2、抹灰用的脚手架应搭好,架体内立杆离墙200~250mm
3、将混凝土表面凸出部分凿平
对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2
5 水泥砂浆分层补平,把外露钢筋头和铁丝等清除掉
4、对于加气砼砖墙,应在抹灰前一天进行浇水湿透
5、在砼墙面与加气砼块墙面缝隙之间粘贴每边宽度不小于100mm 的钢丝网
四、墙面操作工艺: 1、基层处理:清除墙面的灰尘、污垢、碱膜、砂浆等附着物,要洒水湿润
对砼墙面采用喷、扫的方法将 1:1 的水泥砂浆分散均匀地喷射到墙面上(水泥砂浆中宜掺入水泥量 10%的JCTA—300 粘结剂搅拌均匀后使用),待结硬后才进行底层抹灰作业,以增强底层夹层灰与墙体的附着力

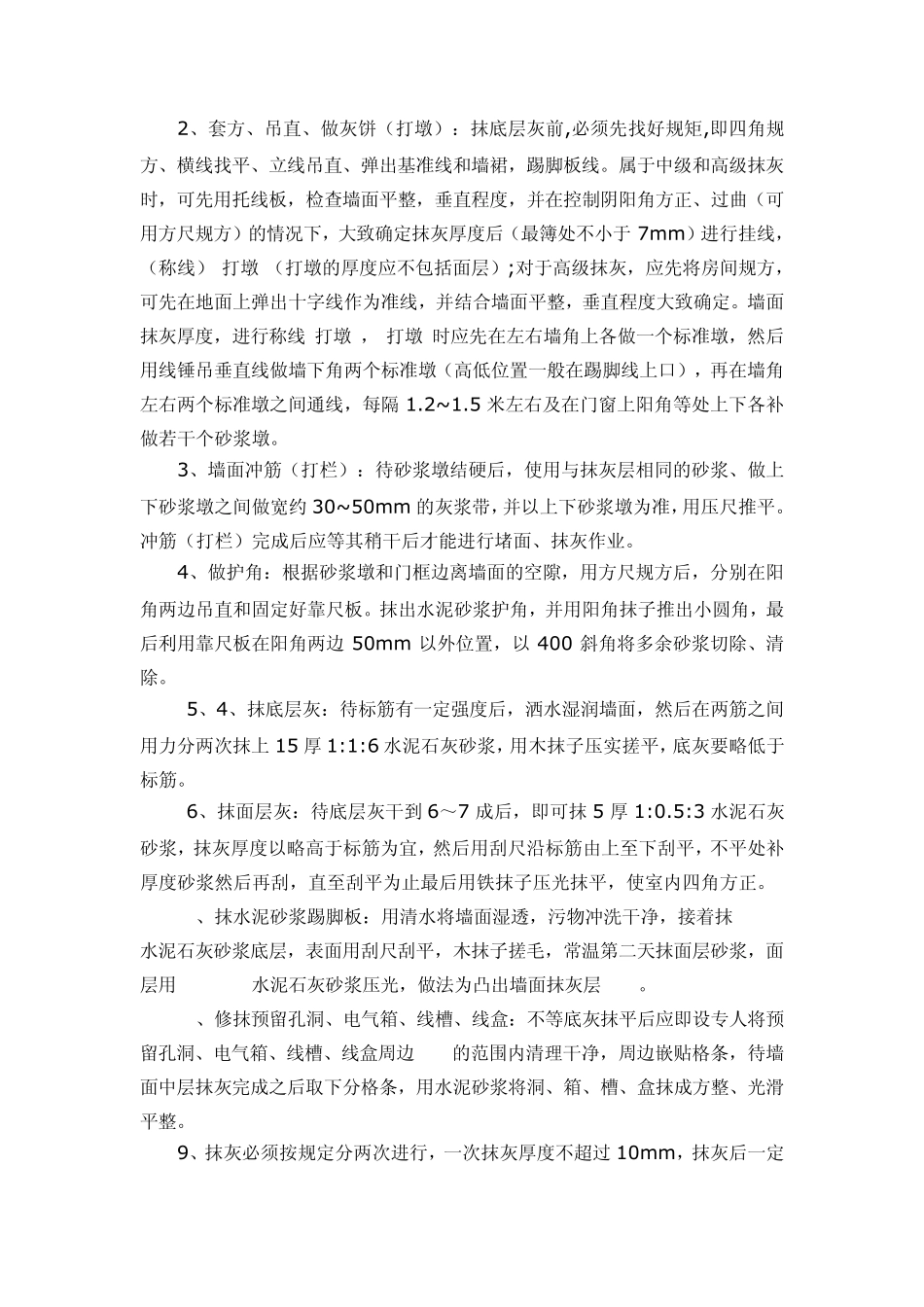

2、套方、吊直、做灰饼(打墩):抹底层灰前,必须先找好规矩,即四角规方、横线找平
