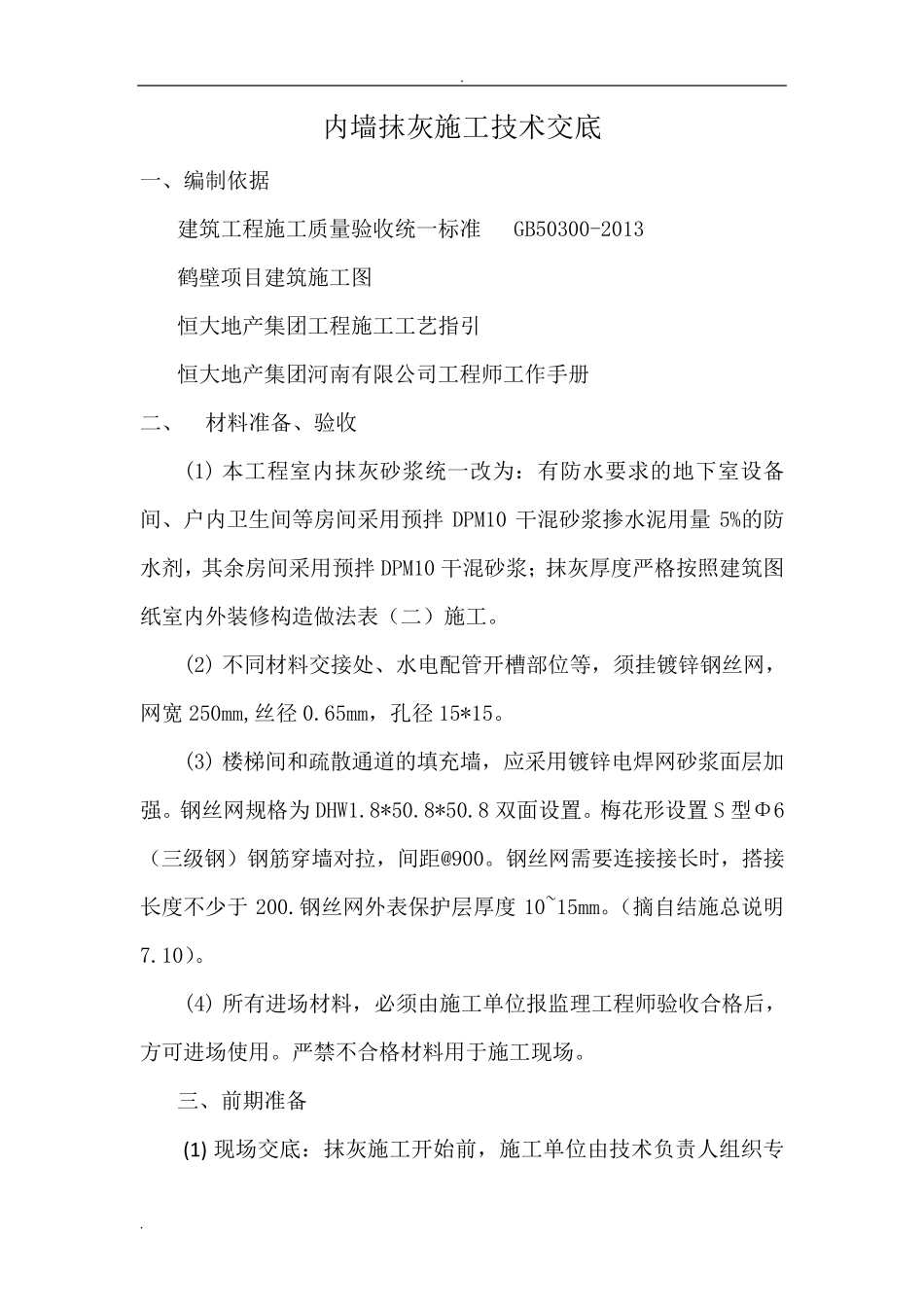

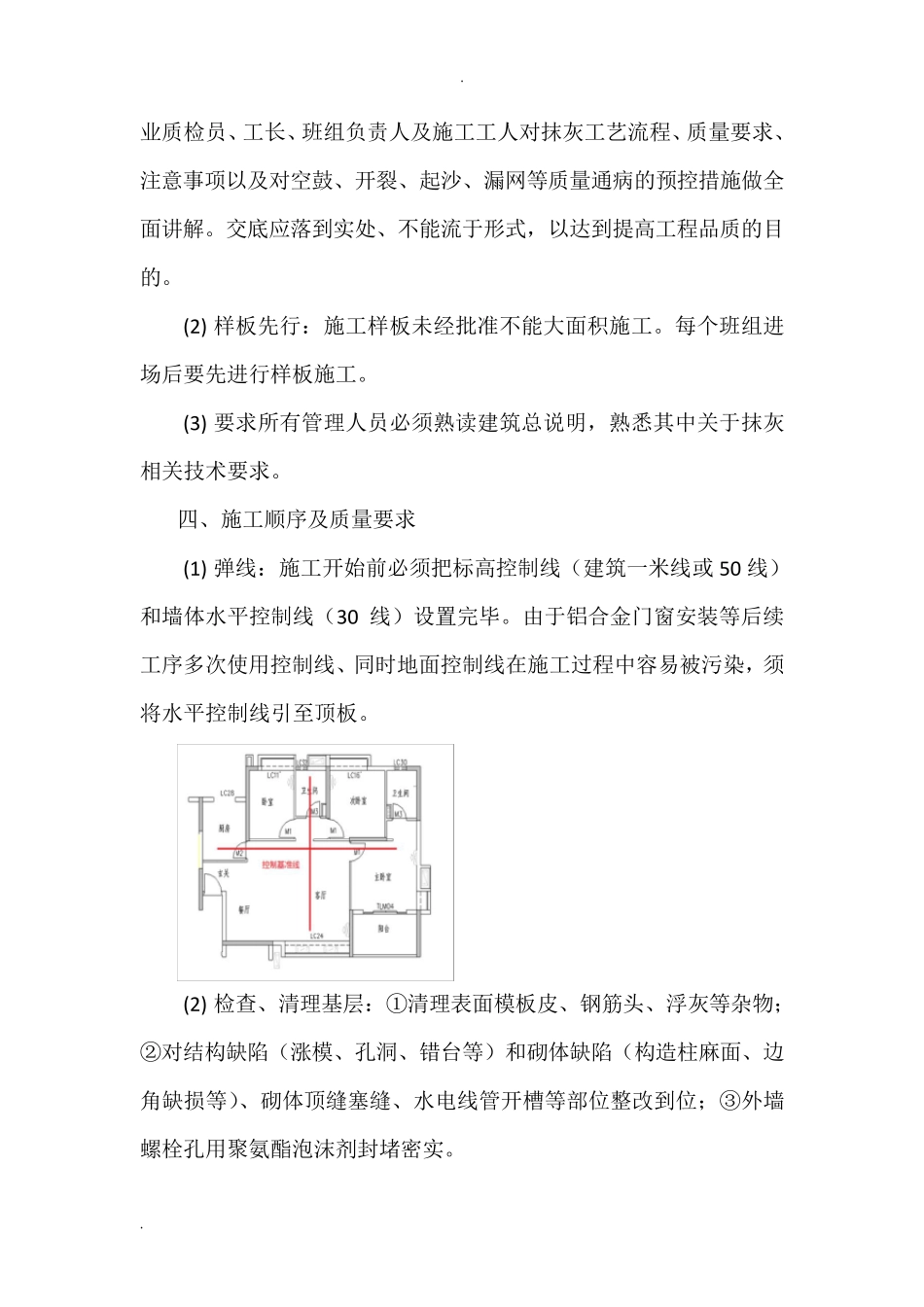

. . 内 墙 抹 灰 施 工 技 术 交 底 一 、 编 制 依 据 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 GB50300-2013 鹤 壁 项 目 建 筑 施 工 图 恒 大 地 产 集 团 工 程 施 工 工 艺 指 引 恒 大 地 产 集 团 河 南 有 限 公 司 工 程 师 工 作 手 册 二 、 材 料 准 备 、 验 收 (1) 本 工 程 室 内 抹 灰 砂 浆 统 一 改 为 : 有 防 水 要 求 的 地 下 室 设 备间 、 户 内 卫 生 间 等 房 间 采 用 预 拌DPM10 干 混 砂 浆 掺 水 泥 用 量5%的 防水 剂 , 其 余 房 间 采 用 预 拌 DPM10 干 混 砂 浆 ; 抹 灰 厚 度 严 格 按 照 建 筑 图纸 室 内 外 装 修 构 造 做 法 表 ( 二 ) 施 工 。 (2) 不 同 材 料 交 接 处 、 水 电 配 管 开 槽 部 位 等 , 须 挂 镀 锌 钢 丝 网 ,网 宽 250mm,丝 径 0.65mm, 孔 径 15*15。 (3) 楼 梯 间 和疏散通道的 填充墙 , 应采 用 镀 锌 电 焊网 砂 浆 面层加强。 钢 丝 网 规格 为 DHW1.8*50.8*50.8 双面设 置。 梅花形设 置S 型Φ6( 三级钢 ) 钢 筋穿墙 对拉, 间 距@900。 钢 丝 网 需要 连接 接 长时, 搭 接长度 不 少 于200.钢 丝 网 外 表 保 护 层厚 度10~15mm。( 摘 自 结 施 总 说 明7.10)。 (4) 所 有 进 场 材 料 , 必 须 由 施 工 单 位 报 监 理 工 程 师 验 收 合 格 后 ,方 可 进 场 使 用 。 严 禁 不 合 格 材 料 用 于 施 工 现 场 。 三、 前 期 准 备 (1 ) 现 场 交 底 : 抹 灰 施 工 开 始 前 , 施 工 单 位 由 技 术 负 责 人 组 织 专. . 业质检员、工长、班组负责人及施工工人对抹灰工艺流程、质量要求、注意事项以及对空鼓、开裂、起沙、漏网等质量通病的预控措施做全面讲解。交底应落到实处、不能流于形式,以达到提高工程品质的目的。 (2) 样板先行:施工样板未经批准不能大面积施工。每个班组进场后要先进行样板施工。 (3) 要求所有管理人员必须熟读建筑总说明,熟悉其中关于抹灰相关技术要求。 四、施工顺序及质量要求 (1) 弹线:施工开始前必须把标高控制线(建筑一米线或 5...
