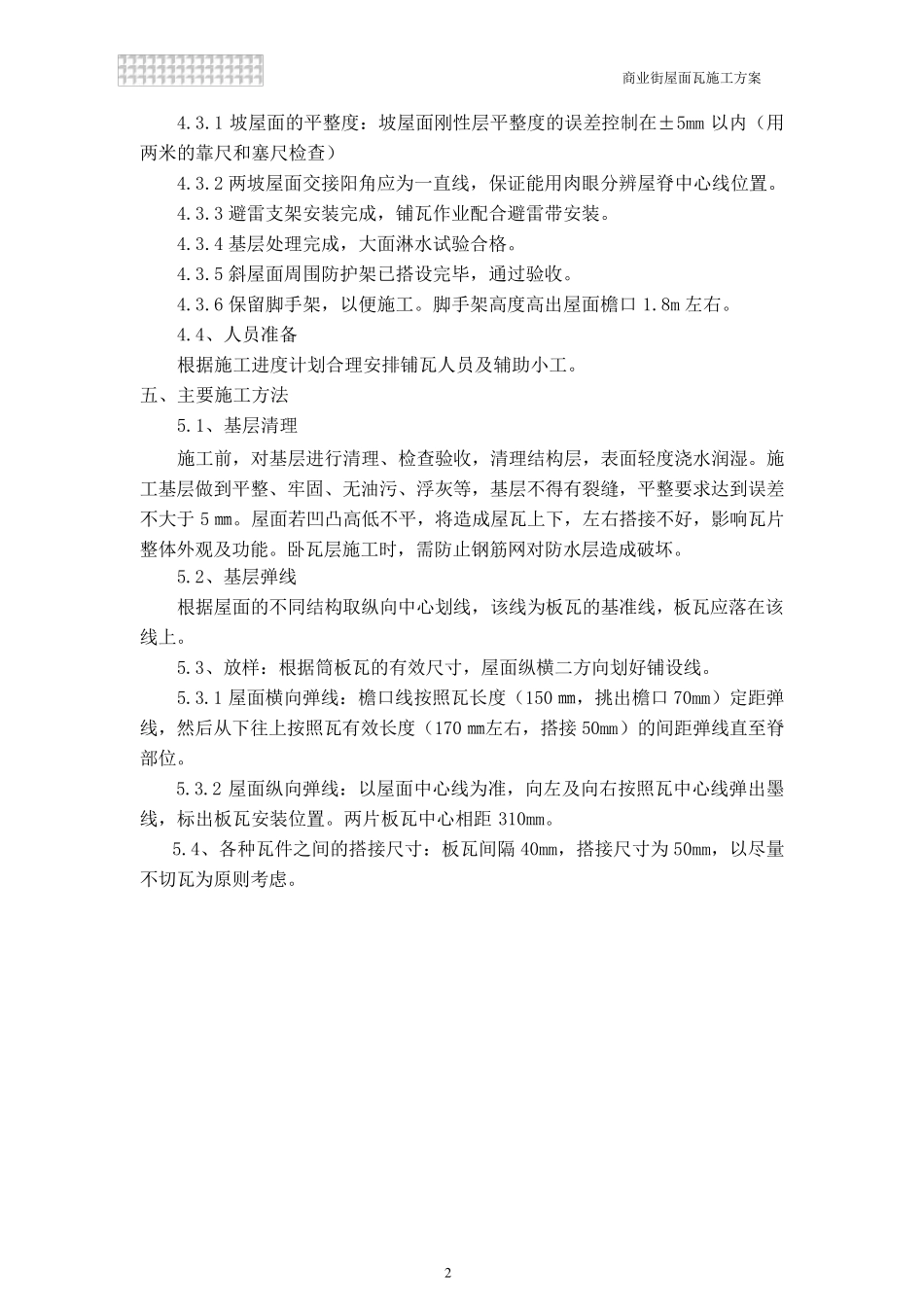

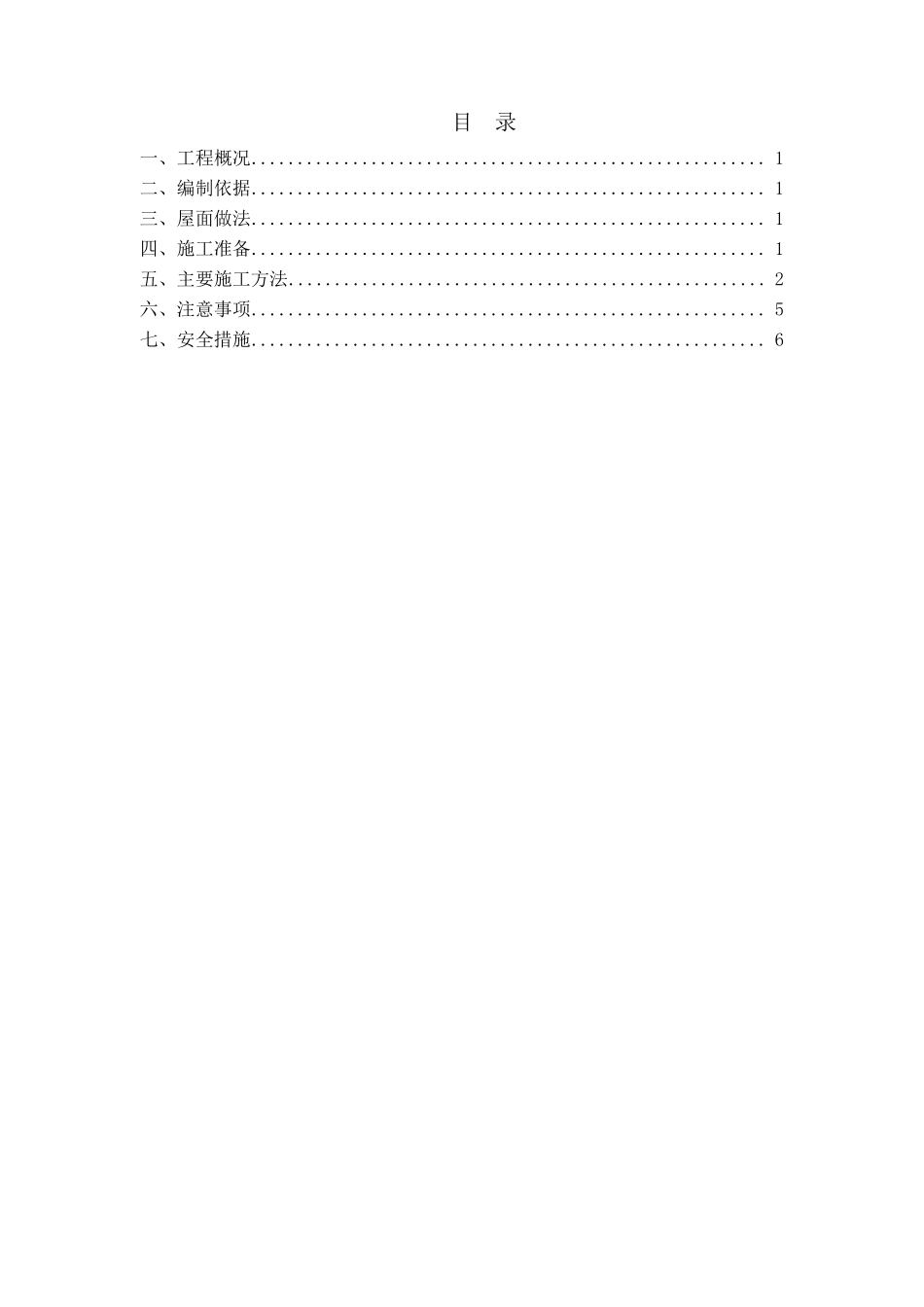

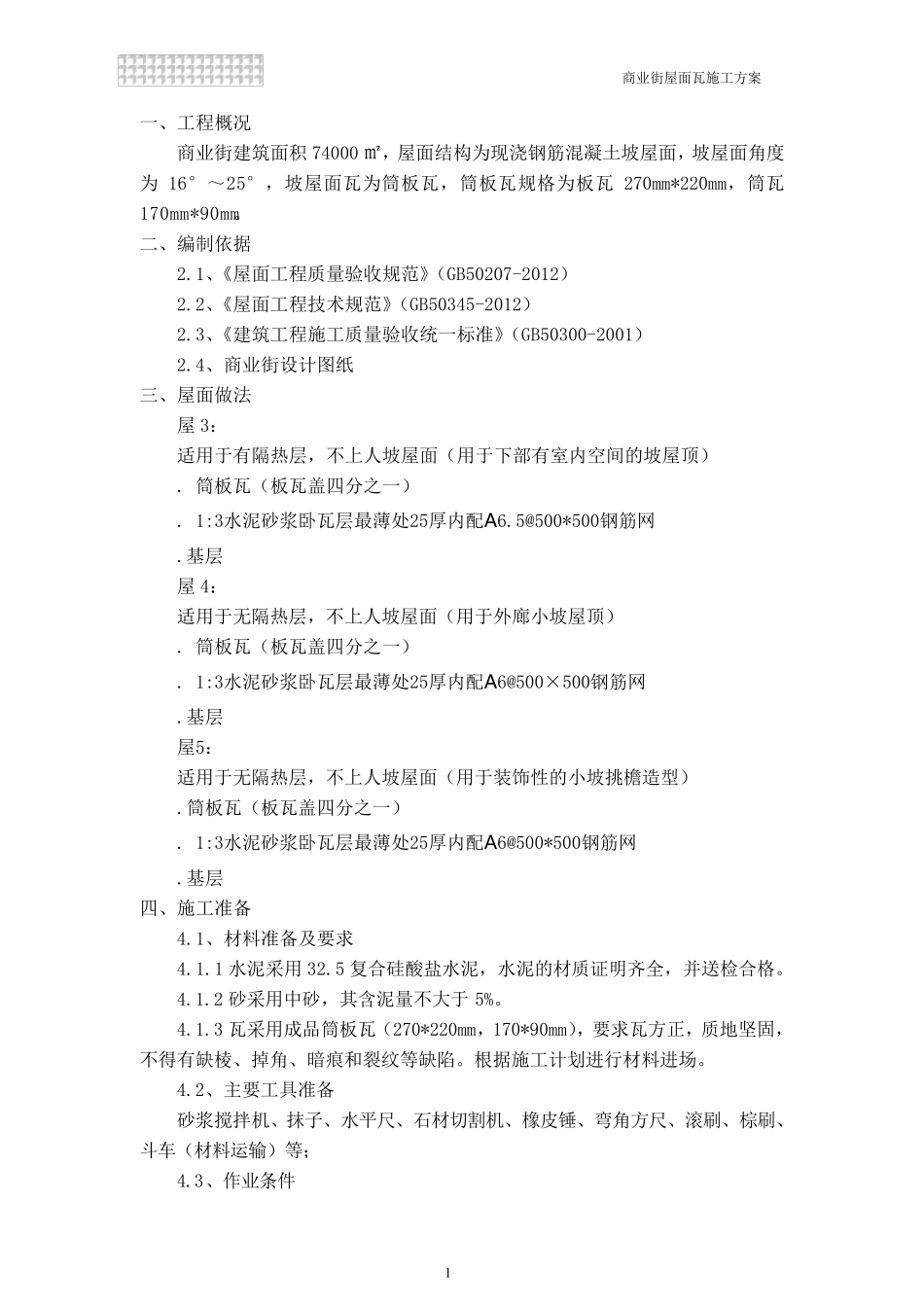

目 录 一、工程概况 ........................................................ 1 二、编制依据 ........................................................ 1 三、屋面做法 ........................................................ 1 四、施工准备 ........................................................ 1 五、主要施工方法 .................................................... 2 六、注意事项 ........................................................ 5 七、安全措施 ........................................................ 6 商业街屋面瓦施工方案 1 一、工程概况 商业街建筑面积74000 ㎡,屋面结构为现浇钢筋混凝土坡屋面,坡屋面角度为16°~25°,坡屋面瓦为筒板瓦,筒板瓦规格为板瓦270mm*220mm,筒瓦170mm*90mm。 二、编制依据 2.1、《屋面工程质量验收规范》(GB50207-2012) 2.2、《屋面工程技术规范》(GB50345-2012) 2.3、《建筑工程施工质量验收统一标准》(GB50300-2001) 2.4、商业街设计图纸 三、屋面做法 屋3: 适用于有隔热层,不上人坡屋面(用于下部有室内空间的坡屋顶) . 筒板瓦(板瓦盖四分之一) . 1:3水泥砂浆卧瓦层最薄处25厚内配A6.5@500*500钢筋网 .基层 屋4: 适用于无隔热层,不上人坡屋面(用于外廊小坡屋顶) . 筒板瓦(板瓦盖四分之一) . 1:3水泥砂浆卧瓦层最薄处25厚内配A6@500×500钢筋网 .基层 屋5: 适用于无隔热层,不上人坡屋面(用于装饰性的小坡挑檐造型) .筒板瓦(板瓦盖四分之一) . 1:3水泥砂浆卧瓦层最薄处25厚内配A6@500*500钢筋网 .基层 四、施工准备 4.1、材料准备及要求 4.1.1 水泥采用 32.5 复合硅酸盐水泥,水泥的材质证明齐全,并送检合格。 4.1.2 砂采用中砂,其含泥量不大于 5%。 4.1.3 瓦采用成品筒板瓦(270*220mm,170*90mm),要求瓦方正,质地坚固,不得有缺棱、掉角、暗痕和裂纹等缺陷。根据施工计划进行材料进场。 4.2、主要工具准备 砂浆搅 拌 机 、抹 子 、水平 尺 、石 材切 割 机 、橡 皮 锤 、弯 角方尺 、滚 刷 、棕 刷 、斗 车 (材料运 输 )等; 4.3、作 业条 件 商业街屋面瓦施工方案 2 4.3.1 坡屋面的平整度:坡屋面刚性层平整度的误差控制在±5mm 以内(用两米的靠尺和塞尺检查) 4.3.2 两坡屋面交接阳角应为一直线,保证能用肉眼分辨屋脊...
