施工进度计划及保证措施施工进度计划及保证措施第 1 页 共 13 页施工进度计划及保证措施7

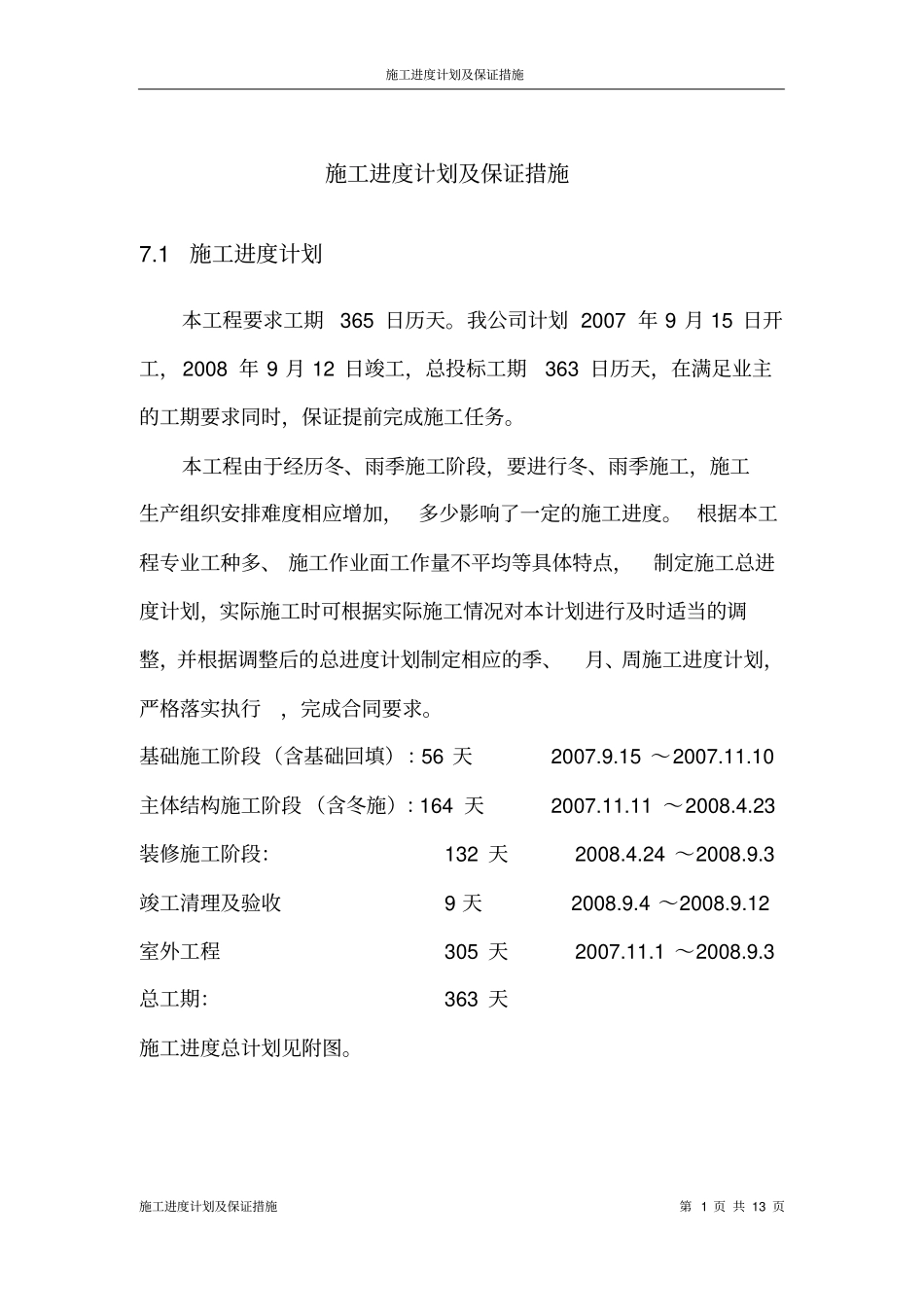

1 施工进度计划本工程要求工期365 日历天
我公司计划 2007 年 9 月 15 日开工,2008 年 9 月 12 日竣工,总投标工期363 日历天,在满足业主的工期要求同时,保证提前完成施工任务
本工程由于经历冬、雨季施工阶段,要进行冬、雨季施工,施工生产组织安排难度相应增加, 多少影响了一定的施工进度
根据本工程专业工种多、 施工作业面工作量不平均等具体特点,制定施工总进度计划,实际施工时可根据实际施工情况对本计划进行及时适当的调整,并根据调整后的总进度计划制定相应的季、月、周施工进度计划,严格落实执行,完成合同要求
基础施工阶段(含基础回填):56 天2007
15 ~2007
10 主体结构施工阶段 (含冬施):164 天2007
11 ~2008
23 装修施工阶段:132 天2008
24 ~2008
3 竣工清理及验收9 天2008
4 ~2008
12 室外工程305 天2007
1 ~2008
3 总工期:363 天施工进度总计划见附图
施工进度计划及保证措施施工进度计划及保证措施第 2 页 共 13 页7

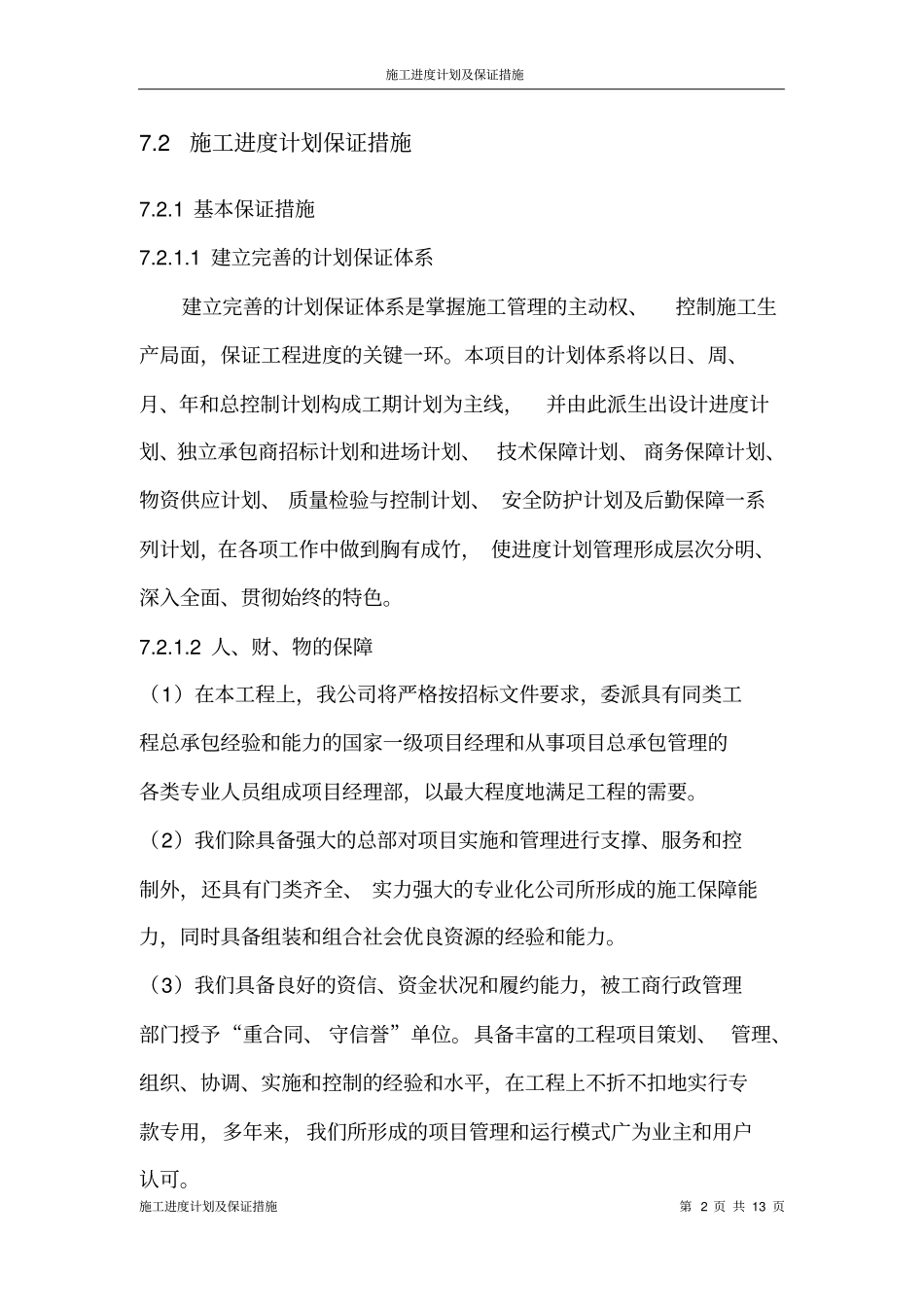

2 施工进度计划保证措施7
1 基本保证措施7
1 建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理的主动权、控制施工生产局面,保证工程进度的关键一环
本项目的计划体系将以日、周、月、年和总控制计划构成工期计划为主线,并由此派生出设计进度计划、独立承包商招标计划和进场计划、 技术保障计划、 商务保障计划、物资供应计划、 质量检验与控制计划、 安全防护计划及后勤保障一系列计划,在各项工作中做到胸有成竹, 使进度计划管理形成层次分明、深入全面、贯彻始终的特色

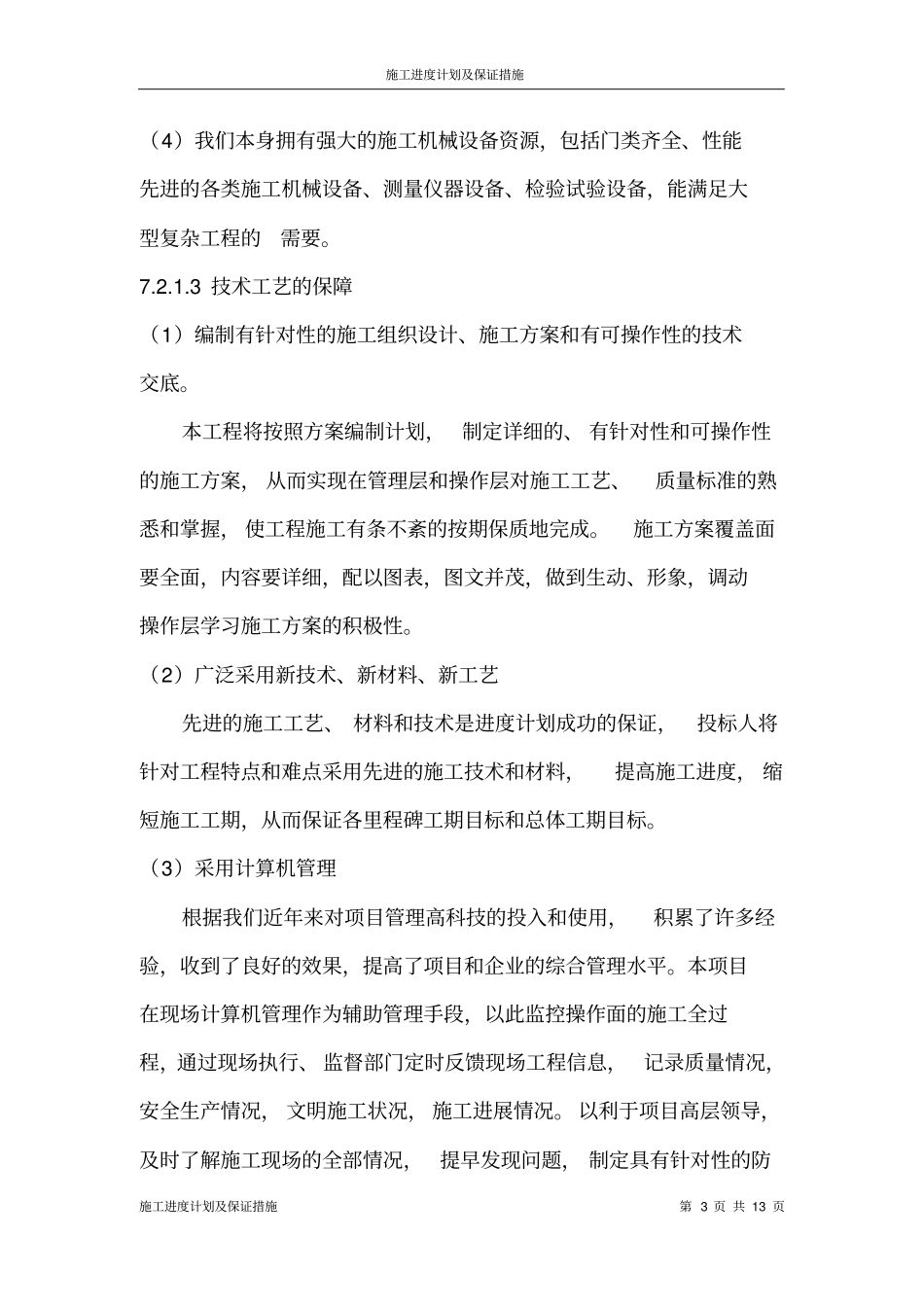

2 人、财、物的保
