一.工程概况1
1 我单位承建的石油一厂搬迁项目40 万吨 /年酮苯脱蜡装置一标段室外给排水消防工程,阀门井数量为17 个,井深 2 米至 4 米范围内,详见施工设计图纸;二.设计要求2
1 阀门井室施工以及安装按设计要求执行05S502-68、90 三.数据选择3
1 以国标规范、施工图纸管线标高以及管井大小,作为选择阀门井的井室深度、井壁宽度、配筋形式以及规格确定的依据
四.项目施工质量管理组织机构五.混凝土阀门井施工5

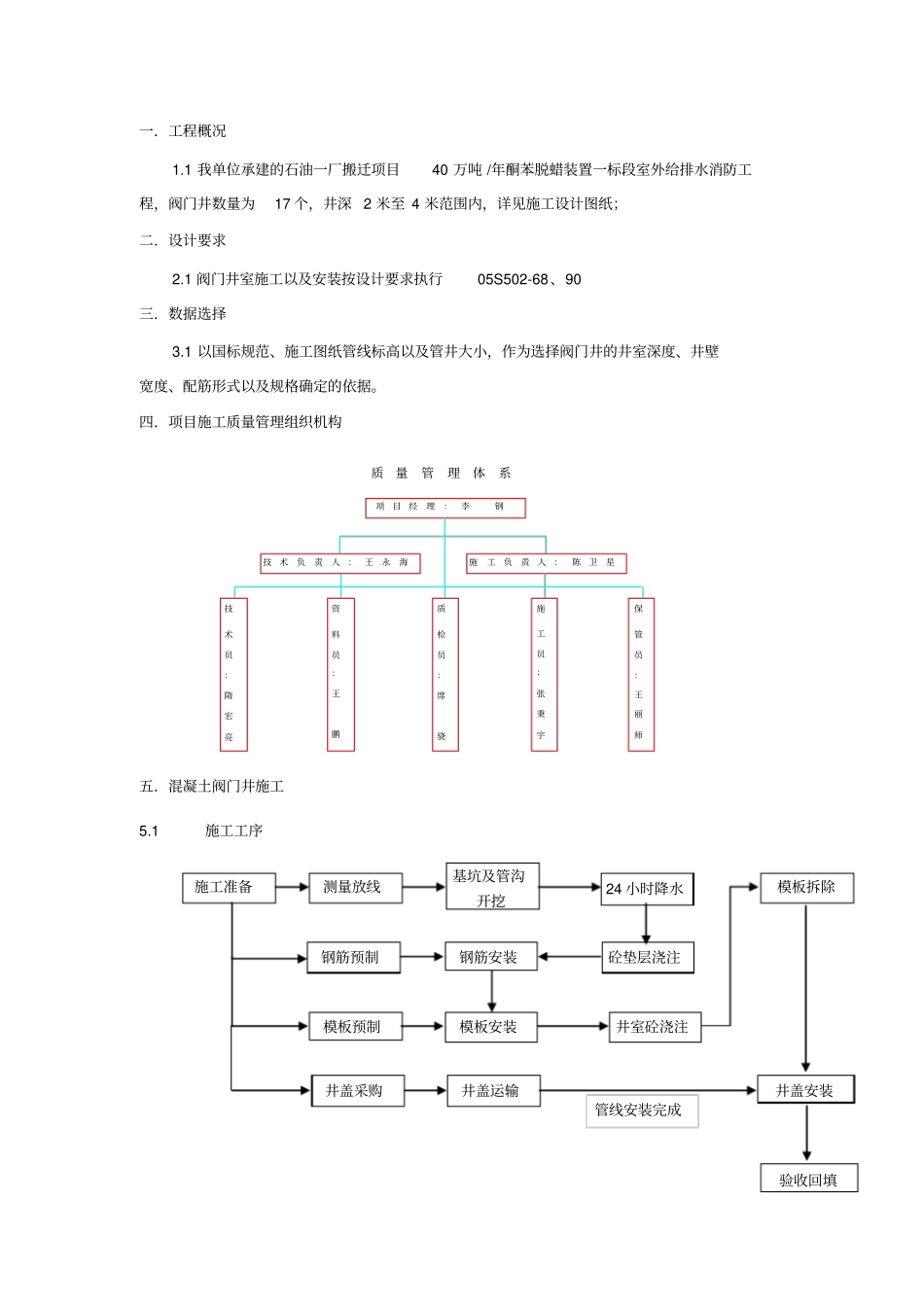

1 施工工序井盖采购井盖运输管线安装完成施工准备基坑及管沟开挖测量放线钢筋安装模板安装砼垫层浇注钢筋预制模板预制井室砼浇注模板拆除井盖安装24 小时降水验收回填项目经理:李钢施工负责人:陈卫星施工员:张秉宇保管员:王丽师技术负责人:王永海质检员:席骁资料员:王鹏技术员:隋宏亮质量管理体系5
2 施工方法一般 DN600mm 以下管道上的阀门井,可先于管道进行施工,但预留套管位置及标高必须准确,以免管线无法安装及捻口困难
1 钢筋施工A、 钢筋进场必须进行材料检验,合格后方能使用
B、 技术员应根据图纸和规范了解混凝土保护层的厚度、钢筋弯曲、弯勾等规定,计算钢筋的下料长度和根数,填写钢筋配料单,标明钢筋尺寸,注明各弯曲的位置和尺寸;并做好钢筋翻样大样图交给钢筋工加工
C、 加工成型的钢筋应分别按结构部位、钢筋编号和规格等,挂牌标识、整齐堆放,并保持钢筋表面的洁净,防止被油污、泥土或其他杂物污染或压弯变形
D、 纵向受力钢筋的连接方式应符合设计要求
E、 钢筋的接头宜设置在受力较小处同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10 倍
F、 相邻纵向受力钢筋的绑扎搭接接头应相互错开,且横向净距不应小于钢筋直径且不应小于 25 ㎜

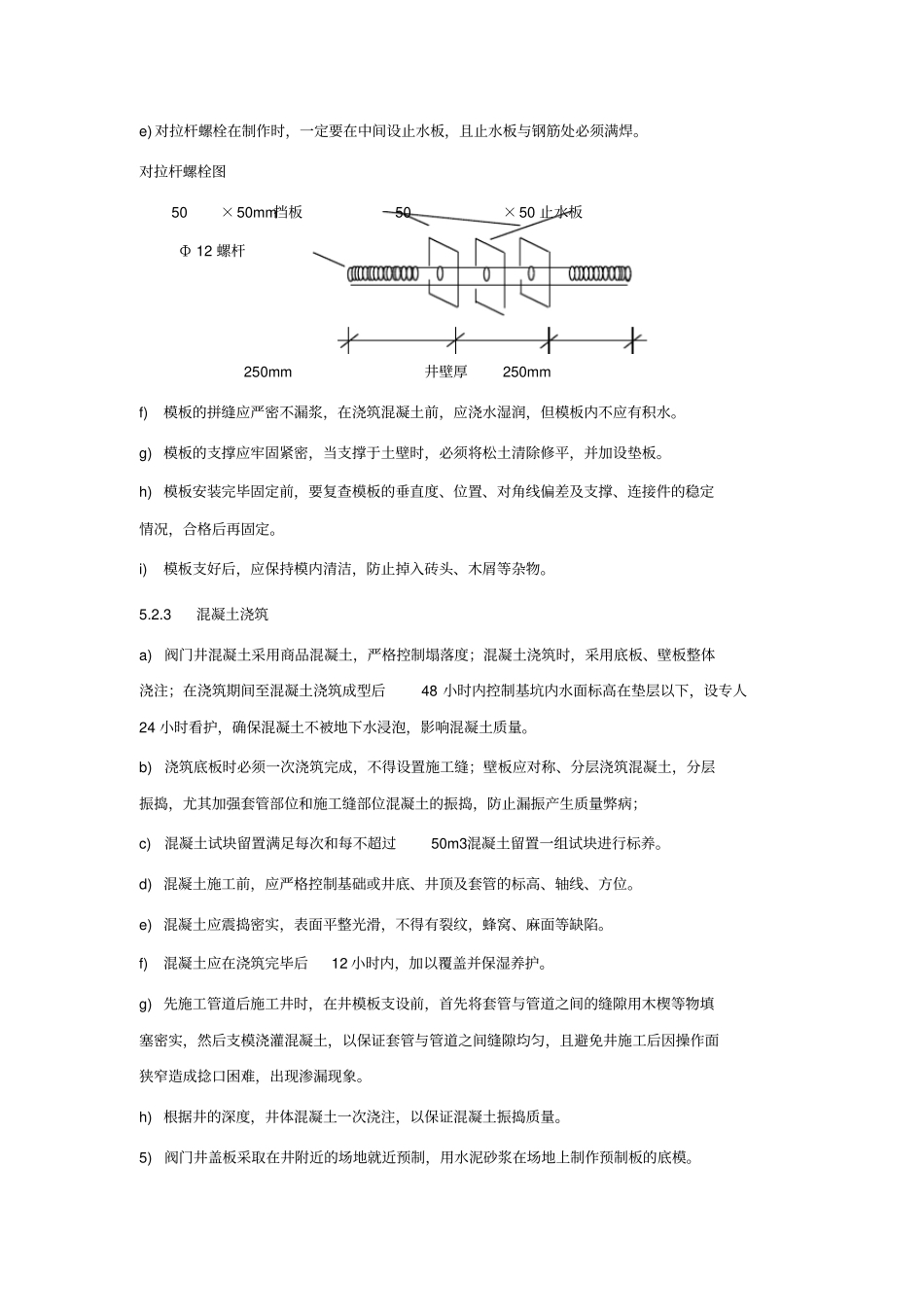

G、 钢筋安装时:应先绑扎好下层底板筋,再在外壁每方立2-4 根竖筋,将竖筋
