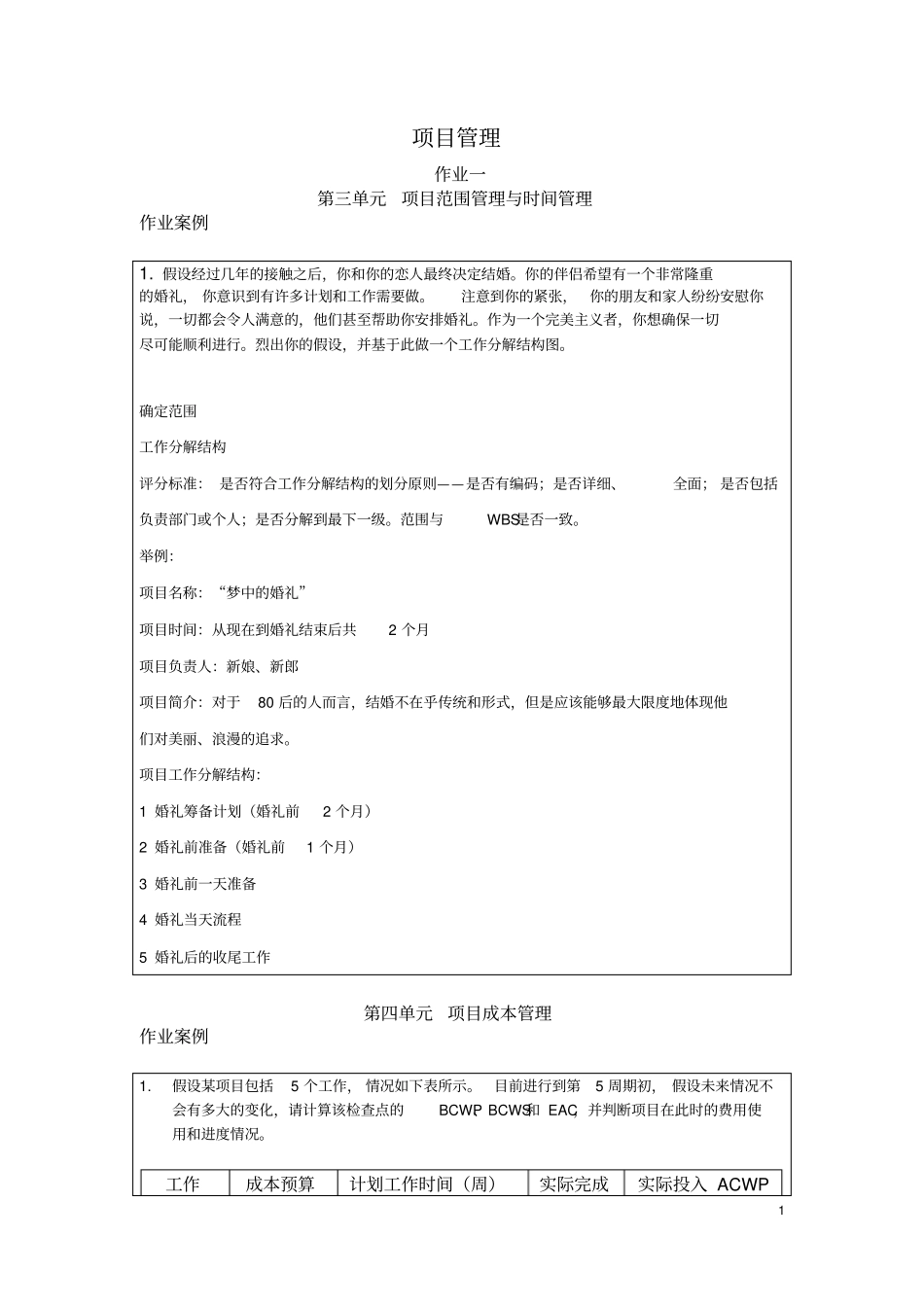

1 项目管理作业一第三单元项目范围管理与时间管理作业案例1
假设经过几年的接触之后,你和你的恋人最终决定结婚
你的伴侣希望有一个非常隆重的婚礼, 你意识到有许多计划和工作需要做
注意到你的紧张,你的朋友和家人纷纷安慰你说,一切都会令人满意的,他们甚至帮助你安排婚礼
作为一个完美主义者,你想确保一切尽可能顺利进行
烈出你的假设,并基于此做一个工作分解结构图
确定范围工作分解结构评分标准: 是否符合工作分解结构的划分原则——是否有编码;是否详细、全面; 是否包括负责部门或个人;是否分解到最下一级
范围与WBS是否一致

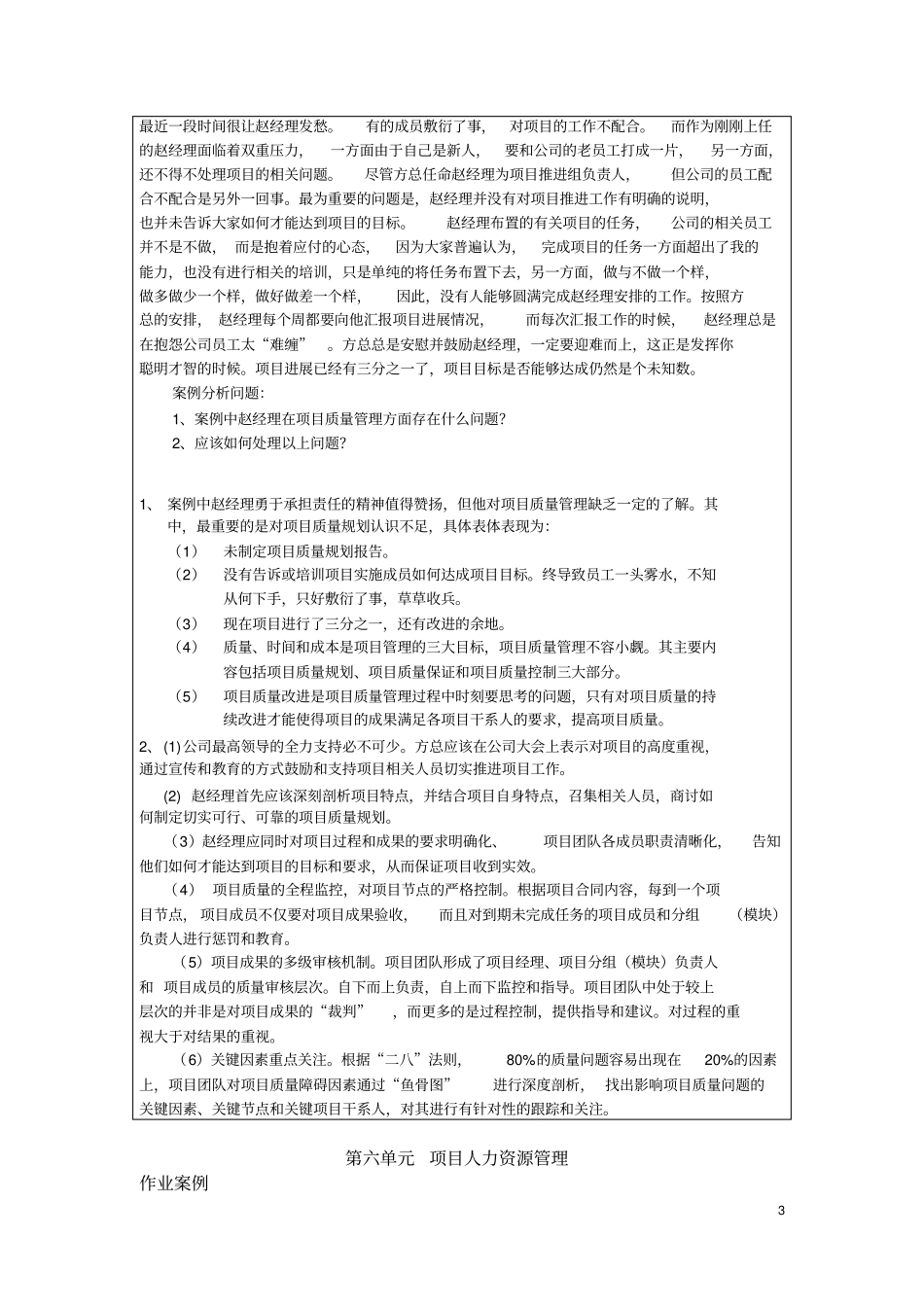

举例:项目名称:“梦中的婚礼”项目时间:从现在到婚礼结束后共2 个月项目负责人:新娘、新郎项目简介:对于80 后的人而言,结婚不在乎传统和形式,但是应该能够最大限度地体现他们对美丽、浪漫的追求
项目工作分解结构:1 婚礼筹备计划(婚礼前2 个月)2 婚礼前准备(婚礼前1 个月)3 婚礼前一天准备4 婚礼当天流程5 婚礼后的收尾工作第四单元项目成本管理作业案例1
假设某项目包括5 个工作, 情况如下表所示
目前进行到第5 周期初, 假设未来情况不会有多大的变化,请计算该检查点的BCWP、BCWS和 EAC,并判断项目在此时的费用使用和进度情况
工作成本预算计划工作时间(周)实际完成实际投入 ACWP 2 A 30 1~2 100% 30 B 20 1 100% 25 C 80 2~4 100% 85 D 70 3~6 60% 50 E 90 5~9 0% 0 解:第五周期初时:A 工作: BCWP=30 ;BCWS=30 ;ACWP=30 ;CV=0 ;SV=0 ,A 工作既没有超支也没有拖延
B 工作: BCWP=20 ;BCWS=20 ;ACWP=25 ;CV=-5 ;SV=0,B 工作超支,进度符合计划
C 工作: BCWP=80 ;BCWS=80;ACWP
