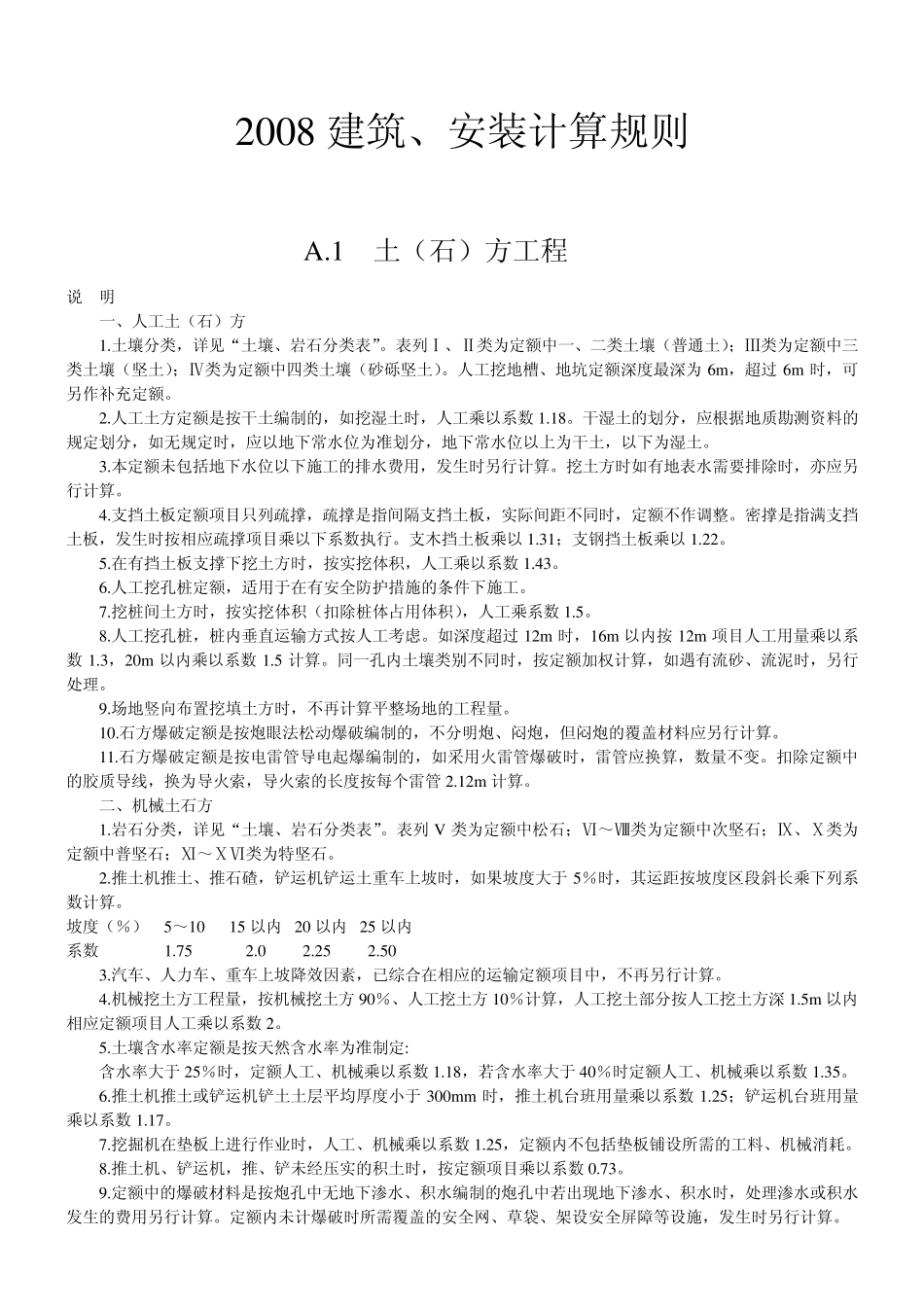

2008 建筑、安装计算规则 A
1 土(石)方工程 说 明 一、人工土(石)方 1
土壤分类,详见“土壤、岩石分类表”
表列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)
人工挖地槽、地坑定额深度最深为 6m,超过 6m 时,可另作补充定额
人工土方定额是按干土编制的,如挖湿土时,人工乘以系数 1
干湿土的划分,应根据地质勘测资料的规定划分,如无规定时,应以地下常水位为准划分,地下常水位以上为干土,以下为湿土
本定额未包括地下水位以下施工的排水费用,发生时另行计算
挖土方时如有地表水需要排除时,亦应另行计算
支挡土板定额项目只列疏撑,疏撑是指间隔支挡土板,实际间距不同时,定额不作调整
密撑是指满支挡土板,发生时按相应疏撑项目乘以下系数执行
支木挡土板乘以 1
31;支钢挡土板乘以 1
在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数 1
人工挖孔桩定额,适用于在有安全防护措施的条件下施工
挖桩间土方时,按实挖体积(扣除桩体占用体积),人工乘系数 1
人工挖孔桩,桩内垂直运输方式按人工考虑
如深度超过 12m 时,16m 以内按 12m 项目人工用量乘以系数 1
3,20m 以内乘以系数 1
同一孔内土壤类别不同时,按定额加权计算,如遇有流砂、流泥时,另行处理
场地竖向布置挖填土方时,不再计算平整场地的工程量
石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算
石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变
扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管 2
12m 计算

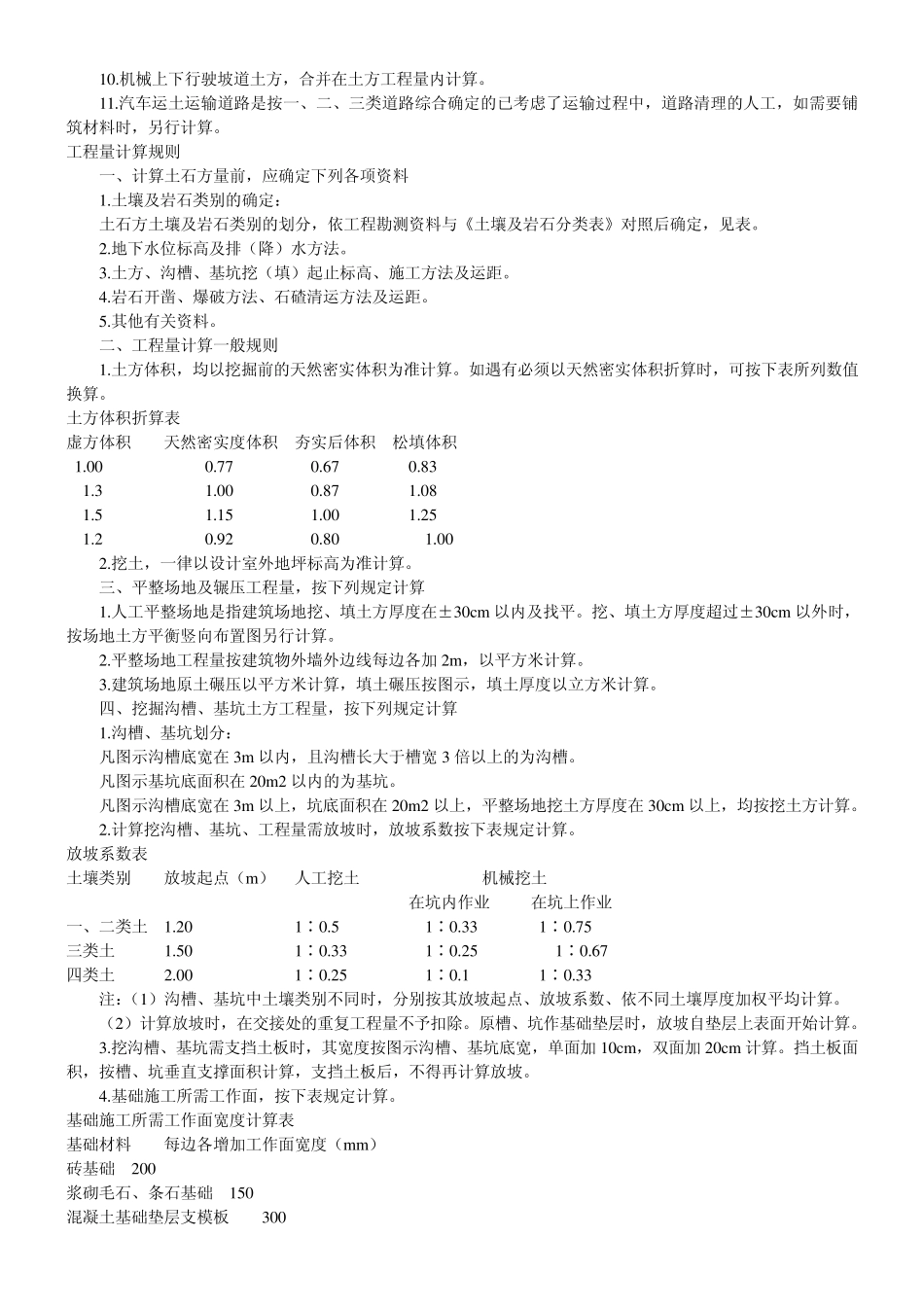

二、机械土石方 1
岩石分类,详见“土壤、岩石分类表”
表列 V 类为定额中松
