第八章 成品保护及现场管理 第一节 成品保护原则 1、合理的施工流程是成品保护的前提,同时也是非常重要保护措施
2、成品保护应遵循先检查后保护的原则
3、所有工序必须施工单位自检、监理验收、项目部专业工程师抽检合格,并做好成品清洁后方可进行保护
4、成品保护应遵循谁施工谁保护的原则
5、装饰单位有责任做好成品保护的后续检查和维护工作,并在有必要的情况下做好二次保护工作
6、成品保护应遵循持续保护原则
7、在施工过程中及业主细部检查时,装饰总包单位有责任做好成品保护的后续检查和维护工作,对于成品保护措施被损坏、拆除的,必须在恢复保护措施后方可进行施工
8、成品保护措施应在移交业主前拆除
9、成品保护材料的重复利用
第二节 成品保护措施划分 1、水电工程:强电管线保护; 2、设备工程:开关插座成品保护、马桶成品保护、浴缸成品保护、卫浴龙头成品保护、卫浴五金件成品保护; 3、装饰工程:玄关大理石成品保护、厨卫墙砖阳角成品保护、厨卫地砖成品保护、地板成品保护; 4、室内门窗工程:进户门框成品保护、进户门扇成品保护,窗台板成品保护; 5、公共部位:公共走道墙砖成品保护、公共部位面砖/石材阳角保护、电梯轿箱内部保护、电梯召唤按钮成品保护
第三节 成品保护标准做法 一、石膏板干墙保护 1、保护方式 合理安排施工流程,不要过早粘贴石膏板(包括外墙内保温板)
2)对于刚贴好的石膏板,可粘贴上提示的小纸条,避免碰撞
3)建议对有条件实施封闭的房间,在所有墙面石膏板粘贴好后,封闭房门,禁止出入
2、保护实施时间 粘贴后及时保护
3、保护拆除时间 待石膏板24小时粘结牢固后拆除
4、实施责任单位 装饰单位

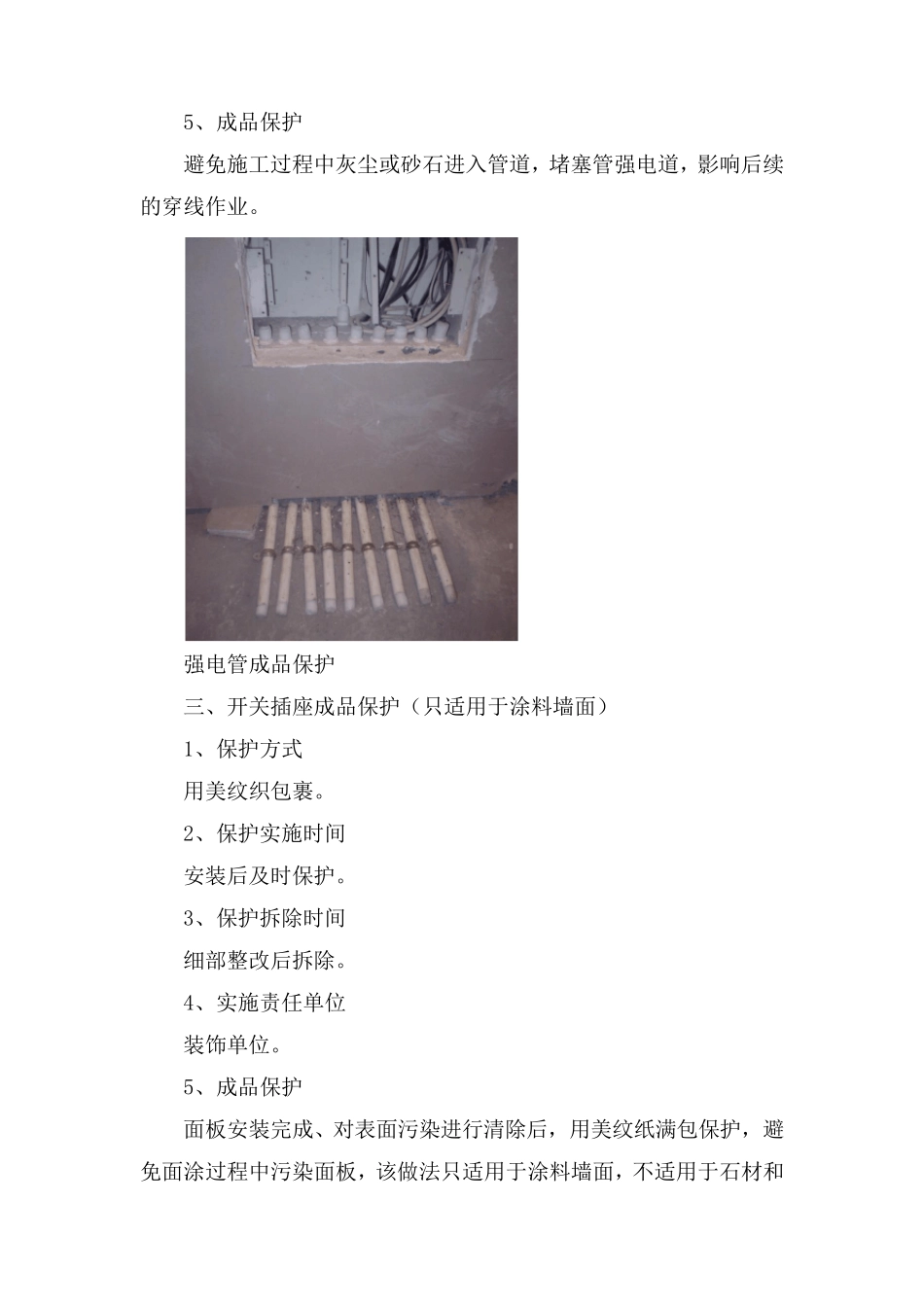

5、成品保护 避免在粘结材料干燥过程中,石膏板的碰撞脱落
二、强电管线保护 1、保护方式 用泡沫堵塞管道接口
2、保护实施时间 安装后及时保护
3、保护拆除
