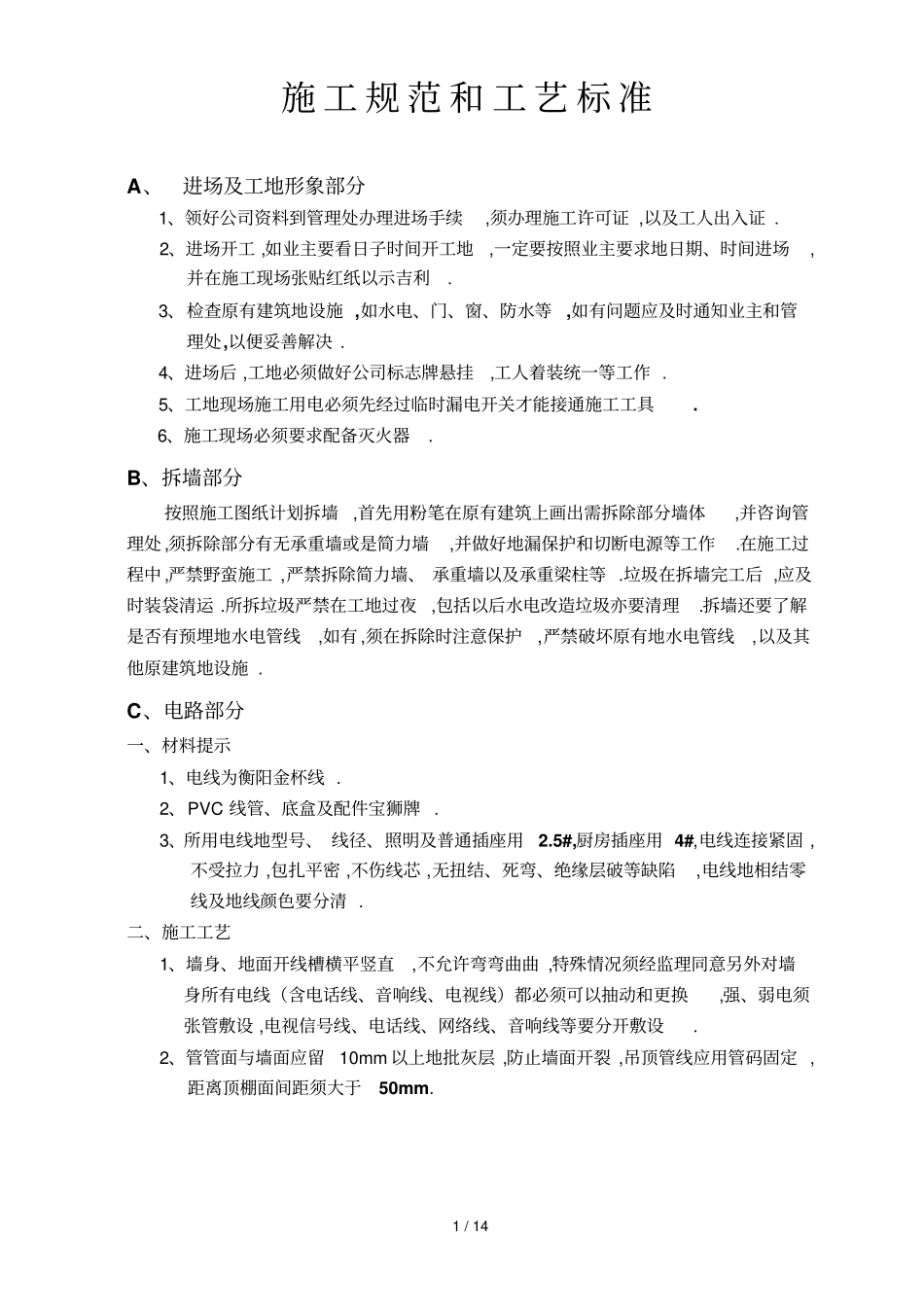

1 / 14 施 工 规 范 和 工 艺 标 准A、进场及工地形象部分1、领好公司资料到管理处办理进场手续,须办理施工许可证 ,以及工人出入证
2、进场开工 ,如业主要看日子时间开工地,一定要按照业主要求地日期、时间进场,并在施工现场张贴红纸以示吉利
3、检查原有建筑地设施 ,如水电、门、窗、防水等,如有问题应及时通知业主和管理处,以便妥善解决
4、进场后 ,工地必须做好公司标志牌悬挂,工人着装统一等工作
5、工地现场施工用电必须先经过临时漏电开关才能接通施工工具
6、施工现场必须要求配备灭火器
B、拆墙部分按照施工图纸计划拆墙,首先用粉笔在原有建筑上画出需拆除部分墙体,并咨询管理处 ,须拆除部分有无承重墙或是简力墙,并做好地漏保护和切断电源等工作
在施工过程中 ,严禁野蛮施工 ,严禁拆除简力墙、 承重墙以及承重梁柱等
垃圾在拆墙完工后 ,应及时装袋清运
所拆垃圾严禁在工地过夜,包括以后水电改造垃圾亦要清理
拆墙还要了解是否有预埋地水电管线,如有 ,须在拆除时注意保护,严禁破坏原有地水电管线,以及其他原建筑地设施
C、电路部分一、材料提示1、电线为衡阳金杯线

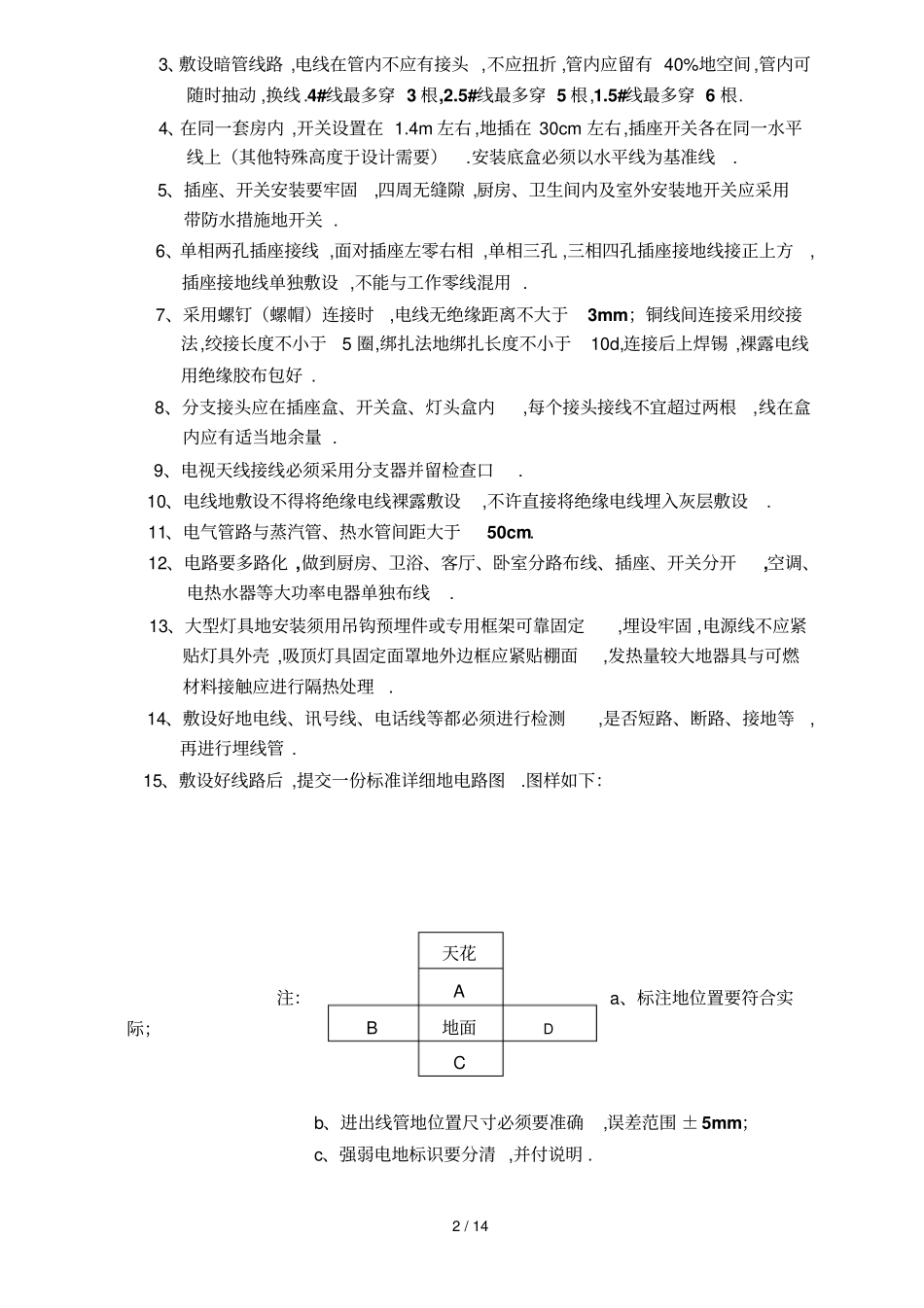

2、PVC 线管、底盒及配件宝狮牌
3、所用电线地型号、 线径、照明及普通插座用2
5#,厨房插座用 4#,电线连接紧固 ,不受拉力 ,包扎平密 ,不伤线芯 ,无扭结、死弯、绝缘层破等缺陷,电线地相结零线及地线颜色要分清
二、施工工艺1、墙身、地面开线槽横平竖直,不允许弯弯曲曲 ,特殊情况须经监理同意另外对墙身所有电线(含电话线、音响线、电视线)都必须可以抽动和更换,强、弱电须张管敷设 ,电视信号线、电话线、网络线、音响线等要分开敷设
2、管管面与墙面应留10mm 以上地批灰层 ,防止墙面开裂 ,吊顶管线应用管码固定 ,距离顶棚面间距须大于50mm

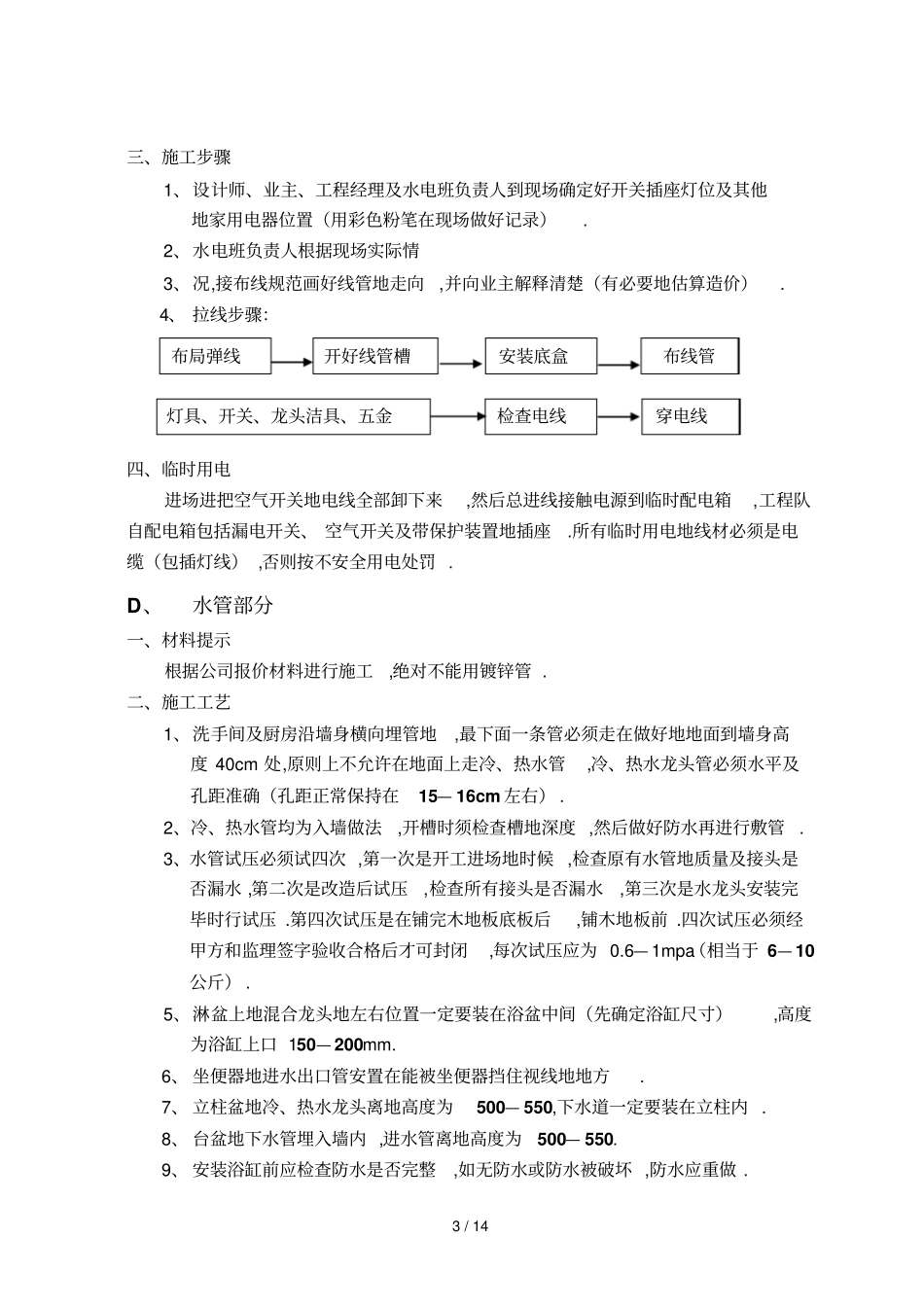

2 / 14 3、敷设暗管线
