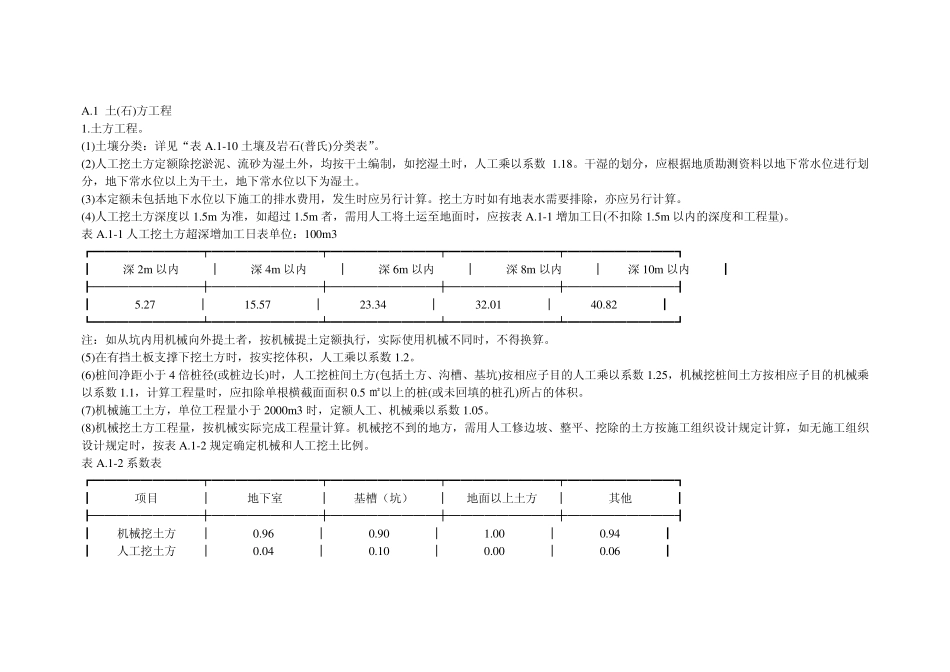

1 土(石)方工程 1
(1)土壤分类:详见“表 A
1-10 土壤及岩石(普氏)分类表”
(2)人工挖土方定额除挖淤泥、流砂为湿土外,均按干土编制,如挖湿土时,人工乘以系数 1
干湿的划分,应根据地质勘测资料以地下常水位进行划分,地下常水位以上为干土,地下常水位以下为湿土
(3)本定额未包括地下水位以下施工的排水费用,发生时应另行计算
挖土方时如有地表水需要排除,亦应另行计算
(4)人工挖土方深度以 1
5m 为准,如超过 1
5m 者,需用人工将土运至地面时,应按表 A
1-1 增加工日(不扣除 1
5m 以内的深度和工程量)
1-1 人工挖土方超深增加工日表单位:100m3 ┏━━━━━━━━━┯━━━━━━━━━┯━━━━━━━━━┯━━━━━━━━━┯━━━━━━━━━┓ ┃ 深 2m 以内 │ 深 4m 以内 │ 深 6m 以内 │ 深 8m 以内 │ 深 10m 以内 ┃ ┠─────────┼─────────┼─────────┼─────────┼─────────┨ ┃ 5
27 │ 15
57 │ 23
34 │ 32
01 │ 40
82 ┃ ┗━━━━━━━━━┷━━━━━━━━━┷━━━━━━━━━┷━━━━━━━━━┷━━━━━━━━━┛ 注:如从坑内用机械向外提土者,按机械提土定额执行,实际使用机械不同时,不得换算
(5)在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数 1
(6)桩间净距小于 4 倍桩径(或桩边长)时,人工挖桩间土方(包括土方、沟槽、基坑)按相应子目的人工乘以系数 1
25,机械挖桩间土方按相应子目的机械乘以系数 1
1,计算工程量时,应扣除单根横截面面积 0
5 ㎡以上的桩(或未回填的桩孔)所占的体积
(7)机械施工土方,单位工程量小于 2000m3 时,定额人工、机械乘
