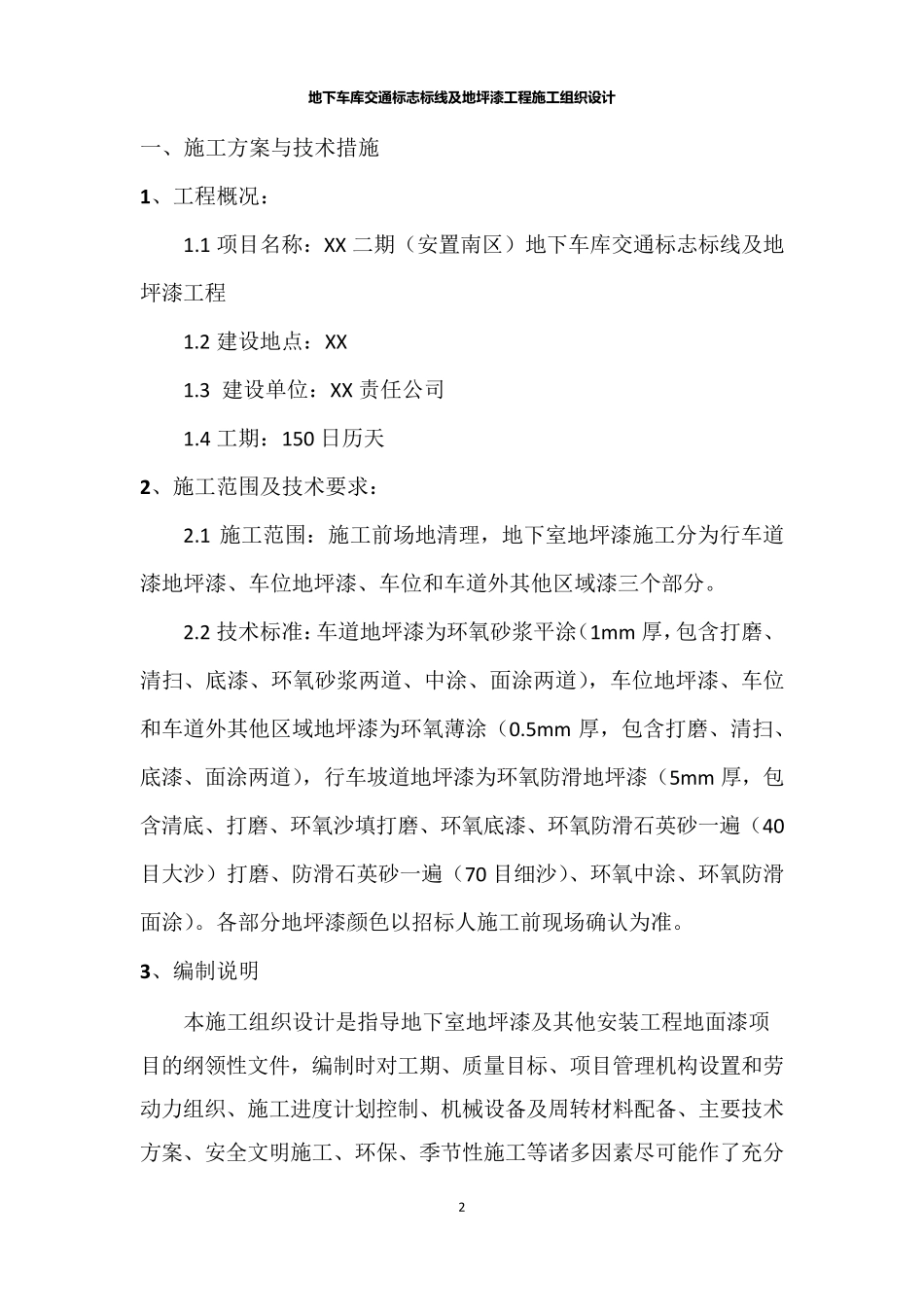

地 下车库交通标志标线及地 坪漆工程施工组织设计 1 地下车库交通标志标线及地坪漆工程 施工组织设计 地 下车库交通标志标线及地 坪漆工程施工组织设计 2 一、施工方案与技术措施 1、工程概况: 1
1 项目名称:XX 二期(安置南区)地下车库交通标志标线及地坪漆工程 1
2 建设地点:XX 1
3 建设单位:XX 责任公司 1
4 工期:150 日历天 2、施工范围及技术要求: 2
1 施工范围:施工前场地清理,地下室地坪漆施工分为行车道漆地坪漆、车位地坪漆、车位和车道外其他区域漆三个部分
2 技术标准:车道地坪漆为环氧砂浆平涂(1m m 厚,包含打磨、清扫、底漆、环氧砂浆两道、中涂、面涂两道),车位地坪漆、车位和车道外其他区域地坪漆为环氧薄涂(0
5m m 厚,包含打磨、清扫、底漆、面涂两道),行车坡道地坪漆为环氧防滑地坪漆(5m m 厚,包含清底、打磨、环氧沙填打磨、环氧底漆、环氧防滑石英砂一遍(40目大沙)打磨、防滑石英砂一遍(70 目细沙)、环氧中涂、环氧防滑面涂)
各部分地坪漆颜色以招标人施工前现场确认为准

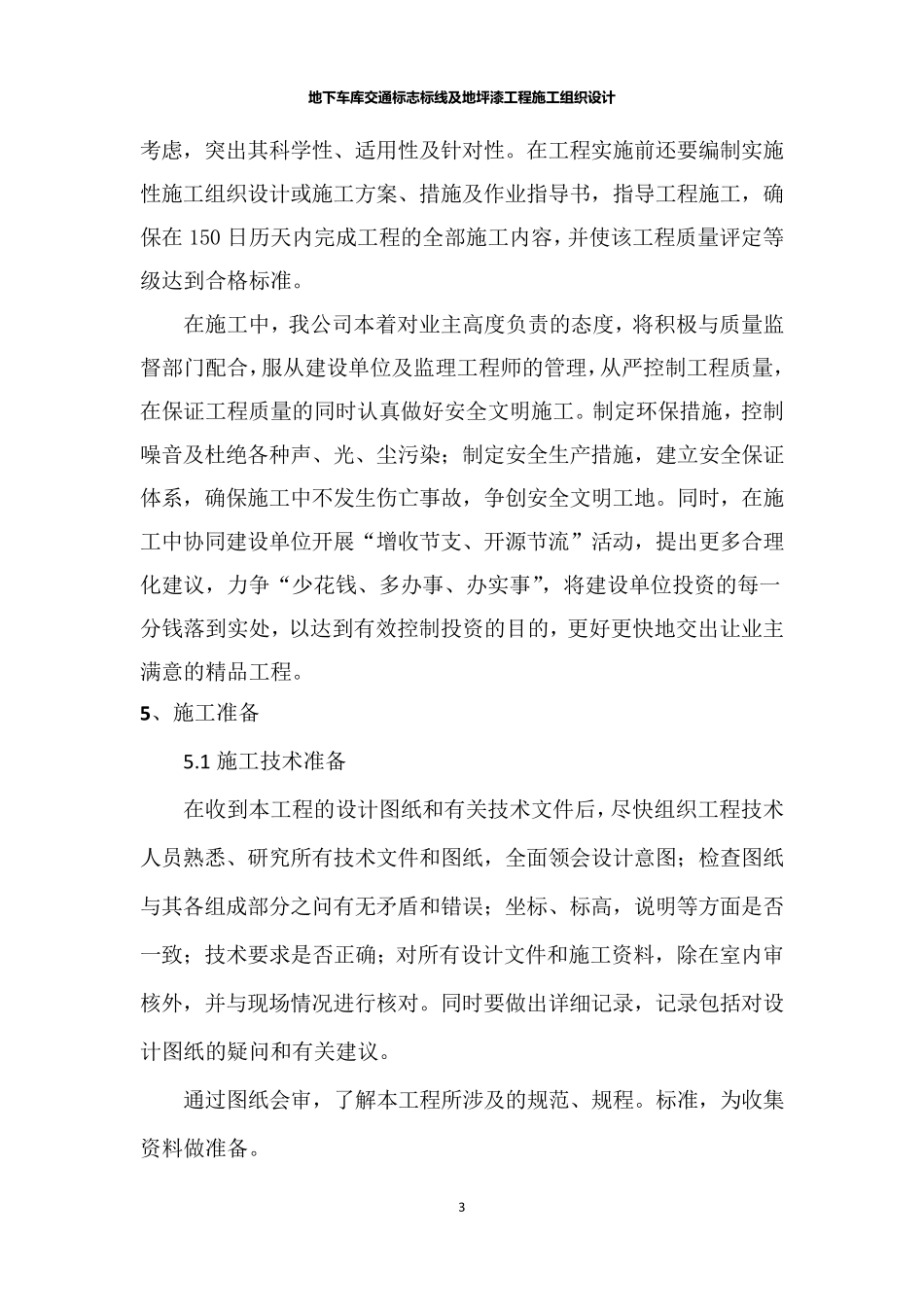

3、编制说明 本施工组织设计是指导地下室地坪漆及其他安装工程地面漆项目的纲领性文件,编制时对工期、质量目标、项目管理机构设置和劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全文明施工、环保、季节性施工等诸多因素尽可能作了充分地 下车库交通标志标线及地 坪漆工程施工组织设计 3 考 虑 , 突 出 其 科 学 性 、 适 用 性 及 针 对 性
在 工 程 实 施 前 还 要 编 制 实 施性 施 工 组 织 设 计 或 施 工 方 案 、 措 施 及 作 业 指 导 书 , 指 导 工 程 施 工 , 确保 在 150 日 历 天 内 完 成 工 程 的 全 部 施 工 内 容 , 并 使 该 工 程 质 量 评 定 等级
