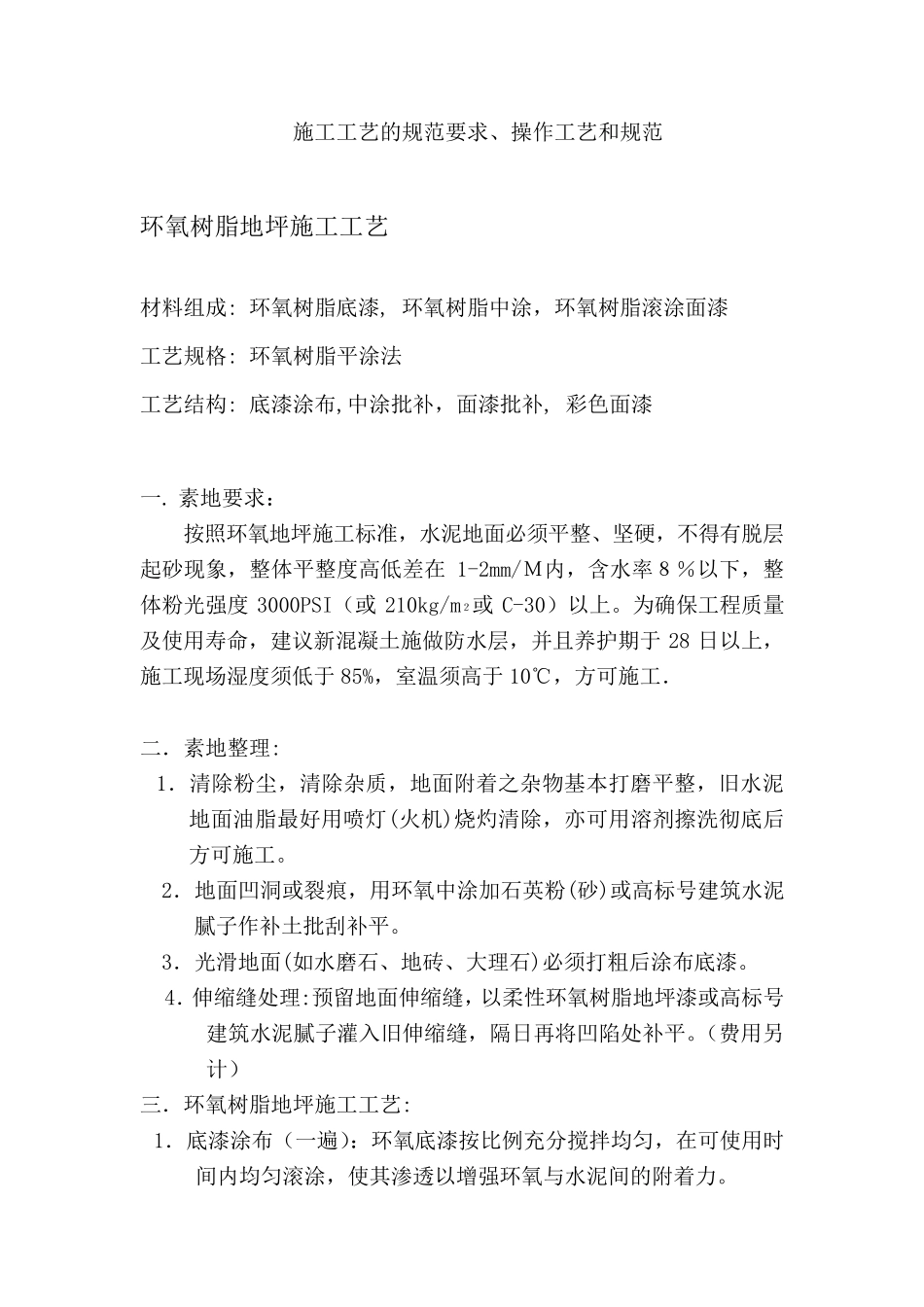

施工工艺的规范要求、操作工艺和规范 环氧树脂地坪施工工艺 材料组成: 环氧树脂底漆, 环氧树脂中涂,环氧树脂滚涂面漆 工艺规格: 环氧树脂平涂法 工艺结构: 底漆涂布,中涂批补,面漆批补, 彩色面漆 一. 素地要求: 按照环氧地坪施工标准,水泥地面必须平整、坚硬,不得有脱层起砂现象,整体平整度高低差在1-2mm/M内,含水率8%以下,整体粉光强度3000PSI(或210kg/m2或C-30)以上。为确保工程质量及使用寿命,建议新混凝土施做防水层,并且养护期于28 日以上,施工现场湿度须低于85%,室温须高于10℃,方可施工. 二.素地整理: 1.清除粉尘,清除杂质,地面附着之杂物基本打磨平整,旧水泥地面油脂最好用喷灯(火机)烧灼清除,亦可用溶剂擦洗彻底后方可施工。 2.地面凹洞或裂痕,用环氧中涂加石英粉(砂)或高标号建筑水泥腻子 作补土批刮 补平。 3.光滑 地面(如 水磨石、地砖 、大 理石)必须打粗 后涂布底漆。 4.伸 缩 缝 处 理:预 留 地面伸 缩 缝 ,以柔 性 环氧树脂地坪漆或高标号建筑水泥腻子 灌 入 旧伸 缩 缝 ,隔 日再 将 凹陷 处 补平。(费 用另计 ) 三 .环氧树脂地坪施工工艺: 1.底漆涂布(一遍 ):环氧底漆按比 例 充 分 搅 拌 均 匀 ,在可使用时间 内均 匀 滚涂,使其 渗 透 以增 强环氧与 水泥间 的附着力 。 2.中涂批补(一遍):环氧中涂漆依比例加入砂或粉充分搅拌均匀,用批刀批补使地面基本平整,待干燥后全面砂磨除尘。 3.面漆批补(一遍):环氧彩色面漆依比例加入适量石英粉充分搅拌均匀,用批刀做一层批覆,填平砂孔及凹洞,待干燥后全面砂磨除尘。 4.面漆涂布(一遍):环氧彩色面漆依比例充分搅拌均匀,在可使用时间内用滚筒滚涂,滚涂时要做到薄而均匀。 四. 施工工期及养护: 整体工程以 10000m2计,施工所需时间为 10-15 天,施工后表面固化期间禁止人员进入,以免留下痕迹,24 小时后可步行,72 小时后耐压,十天后方可水冲洗,正常使用期限为 5-8 年. 素地处理:2-3 天 底漆涂布:1-2 天 中涂批补:3-5 天 面漆批补:2-3 天 面漆涂布:1-2 天 保养:视天气而定(约 3-7 天) 耐 磨 地 坪 施 工 工 艺 一 、 总 则 1 、 耐 磨 地 坪 是 由 特 种 水 泥 及 骨 料 配 成 的 耐 磨 材 料 所 施 工 的 地 坪 . 2 、 耐 磨 地 坪 根 据 要 求 可 做 成...
