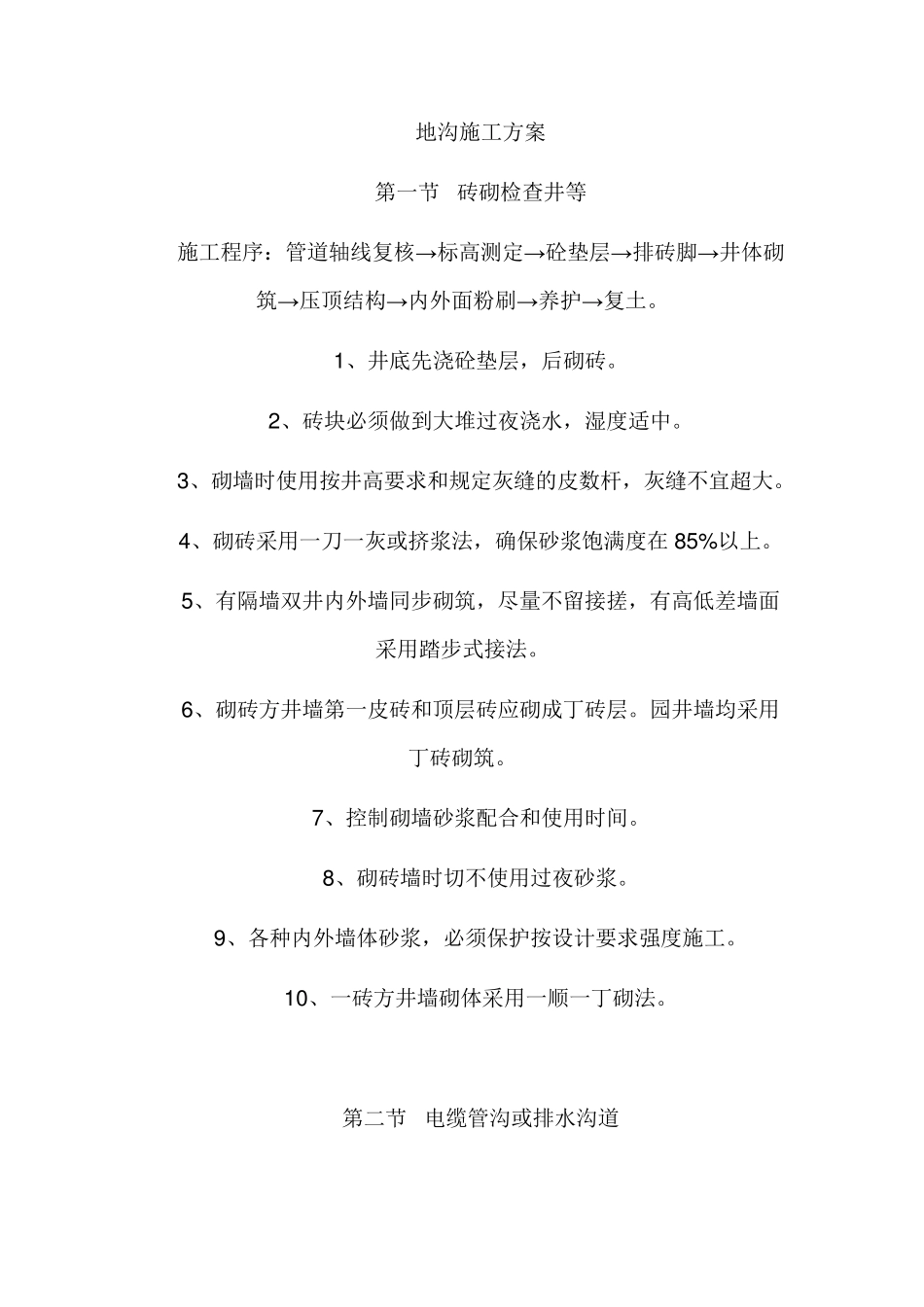

地沟施工方案 第一节 砖砌检查井等 施工程序:管道轴线复核→标高测定→砼垫层→排砖脚→井体砌筑→压顶结构→内外面粉刷→养护→复土
1、井底先浇砼垫层,后砌砖
2、砖块必须做到大堆过夜浇水,湿度适中
3、砌墙时使用按井高要求和规定灰缝的皮数杆,灰缝不宜超大
4、砌砖采用一刀一灰或挤浆法,确保砂浆饱满度在 85%以上
5、有隔墙双井内外墙同步砌筑,尽量不留接搓,有高低差墙面采用踏步式接法
6、砌砖方井墙第一皮砖和顶层砖应砌成丁砖层
园井墙均采用丁砖砌筑
7、控制砌墙砂浆配合和使用时间
8、砌砖墙时切不使用过夜砂浆
9、各种内外墙体砂浆,必须保护按设计要求强度施工
10、一砖方井墙砌体采用一顺一丁砌法

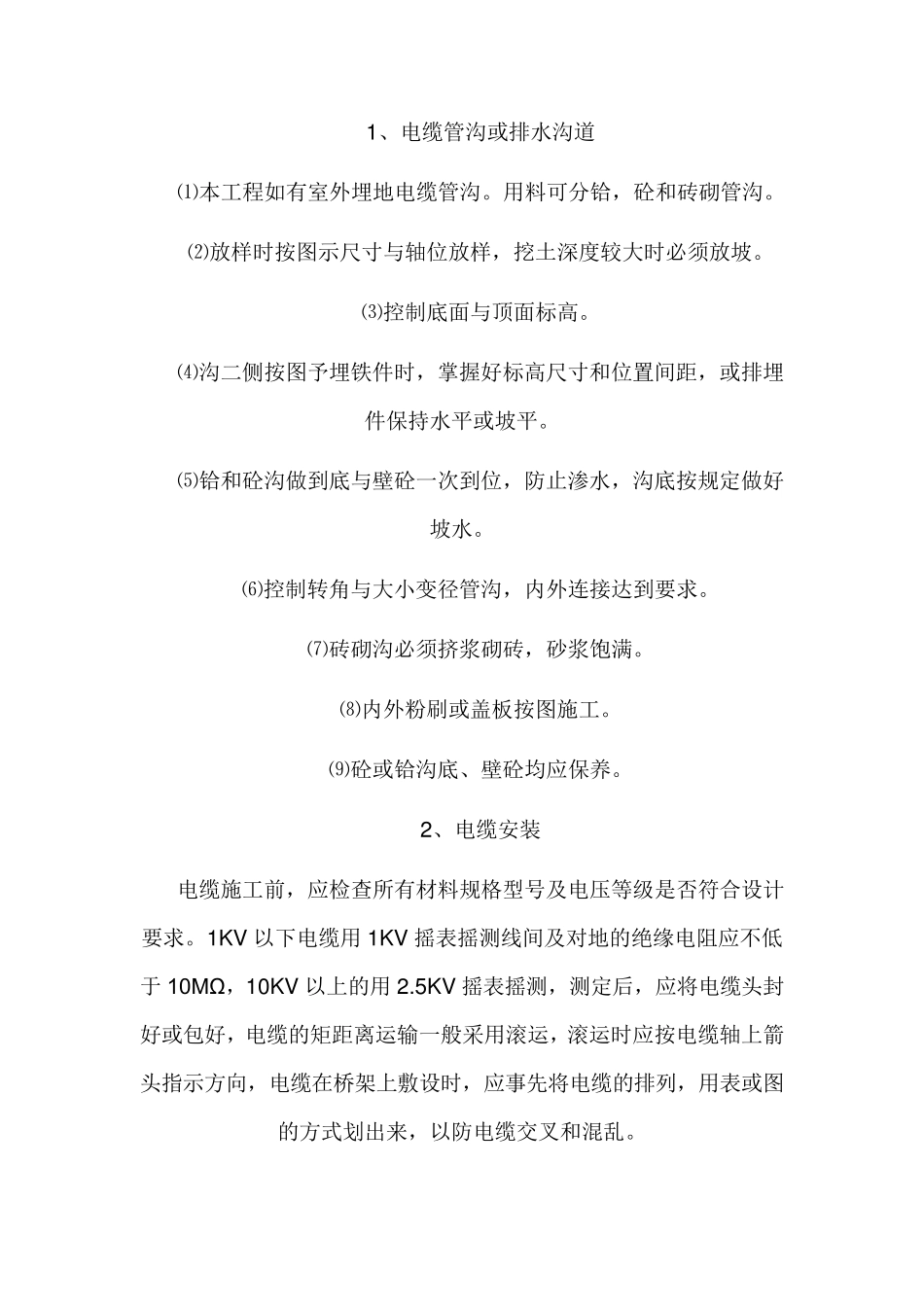

第二节 电缆管沟或排水沟道 1、电缆管沟或排水沟道 ⑴本工程如有室外埋地电缆管沟
用料可分铪,砼和砖砌管沟
⑵放样时按图示尺寸与轴位放样,挖土深度较大时必须放坡
⑶控制底面与顶面标高
⑷沟二侧按图予埋铁件时,掌握好标高尺寸和位置间距,或排埋件保持水平或坡平
⑸铪和砼沟做到底与壁砼一次到位,防止渗水,沟底按规定做好坡水
⑹控制转角与大小变径管沟,内外连接达到要求
⑺砖砌沟必须挤浆砌砖,砂浆饱满
⑻内外粉刷或盖板按图施工
⑼砼或铪沟底、壁砼均应保养
2、电缆安装 电缆施工前,应检查所有材料规格型号及电压等级是否符合设计要求
1KV 以下电缆用 1KV 摇表摇测线间及对地的绝缘电阻应不低于 10MΩ,10KV 以上的用 2
5KV 摇表摇测,测定后,应将电缆头封好或包好,电缆的矩距离运输一般采用滚运,滚运时应按电缆轴上箭头指示方向,电缆在桥架上敷设时,应事先将电缆的排列,用表或图的方式划出来,以防电缆交叉和混乱

电缆的水平施放以人力为主,电缆沿桥架敷设,应单层敷设,排列整齐,不得有交叉,拐弯处应以最大截面电缆允许弯曲半径为准
垂直敷设时,最好自
