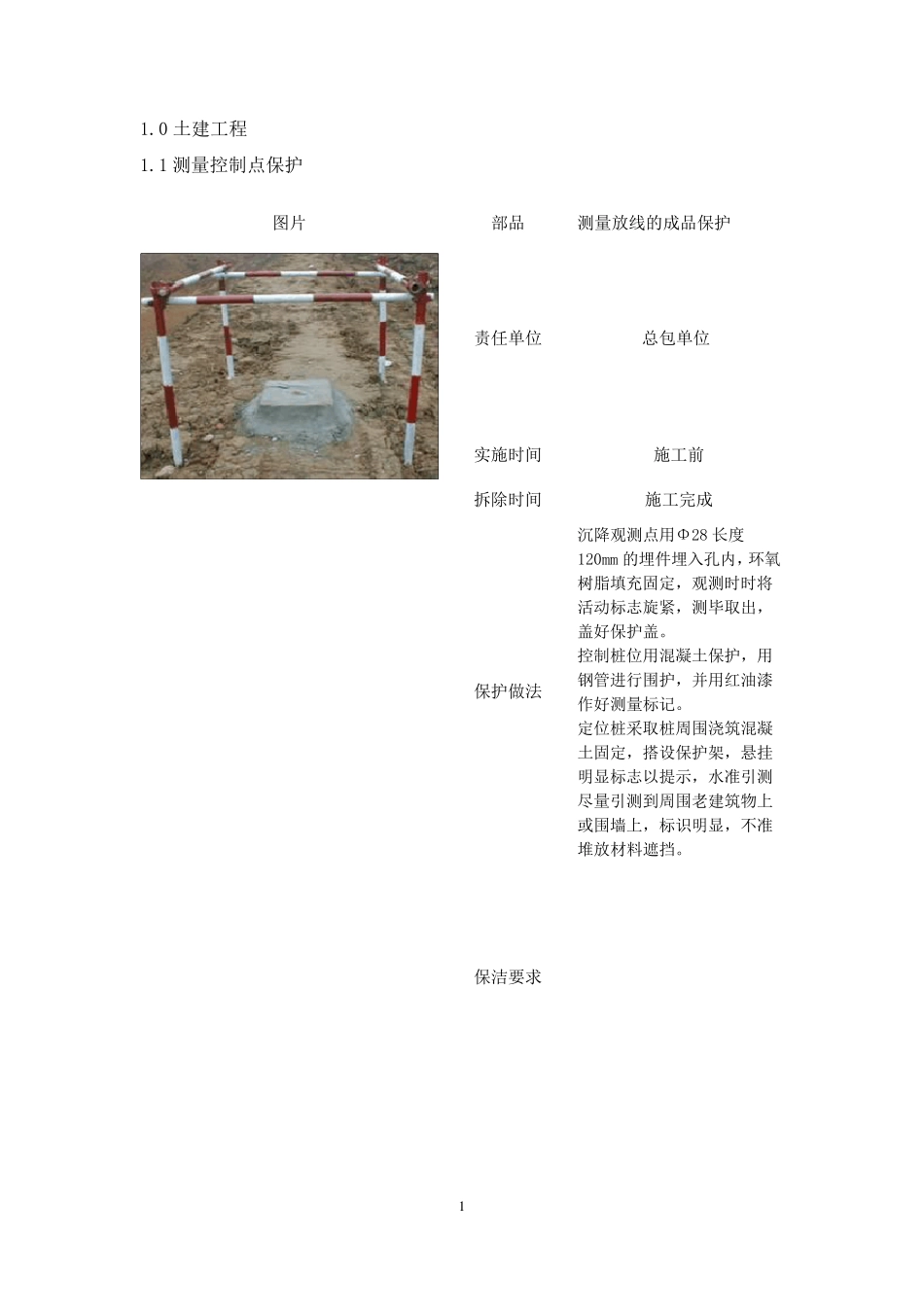

1 1.0 土建工程 1.1 测量控制点保护 图片 部品 测量放线的成品保护 责任单位 总包单位 实施时间 施工前 拆除时间 施工完成 保护做法 沉降观测点用Φ28 长度120mm 的埋件埋入孔内,环氧树脂填充固定,观测时时将活动标志旋紧,测毕取出,盖好保护盖。 控制桩位用混凝土保护,用钢管进行围护,并用红油漆作好测量标记。 定位桩采取桩周围浇筑混凝土固定,搭设保护架,悬挂明显标志以提示,水准引测尽量引测到周围老建筑物上或围墙上,标识明显,不准堆放材料遮挡。 保洁要求 2 1.2 钢筋工程 1.2.1 钢筋原材及半成品存放 图片 部品 钢筋存放 责任单位 主体施工单位 实施时间 钢筋进场验收后 拆除时间 钢筋加工、安装完成 保护做法 1、钢筋的原材加工预制好的成品料做好标识,要用100mm×100mm 的木方垫起,做好防潮工作。 2、雨期施工时钢筋堆放地要做好排水措施和必要的苫盖。 保洁要求 如造成钢筋局部污染,采用湿抹布擦干净即可,严禁使用易腐蚀溶液接触钢筋。 3 1.2.2 柱钢筋半成品保护措施 图片 部品 主体施工过程柱钢筋 责任单位 主体施工单位 实施时间 本层楼面梁板钢筋绑扎完成,混凝土浇筑前 拆除时间 混凝土浇筑后,本层柱钢筋继续施工前 保护做法 混凝土浇筑前,拆除柱最上一道定位箍筋,采用比钢筋直径大一型号的40cm长PVC 管,套在柱每根竖向钢筋上;或采用塑料薄膜对柱钢筋底部50cm 高度范围内进行围护。 保洁要求 如钢筋在浇筑混凝土过程中造成局部污染,采用湿抹布擦干净即可,严禁使用易腐蚀溶液接触钢筋。 4 1.2.3 钢筋直螺纹接头半成品保护措施 图片 部品 主体施工过程柱钢筋直螺纹接头 责任单位 主体施工单位 实施时间 本层柱钢筋施工时 拆除时间 下一次柱钢筋直螺纹连接施工时 保护做法 采用直螺纹连接方式的柱钢筋在本层柱钢筋施工时,将钢筋另一端套好与钢筋直径尺寸相对应的胶帽并盖紧,然后进行钢筋的连接施工。 保洁要求 胶帽内不得有油污及其他腐蚀性液体存在,其他无。 5 1.2.4 板钢筋成品保护措施 图片 部品 主体施工过程梁、板钢筋 板面筋上铺板板面筋板底模板 板底筋板底筋垫块φ16马镫筋砼泵管木枋 责任单位 主体施工单位 实施时间 本层结构梁板在施工板上部钢筋时;布设泵管时及时保护 拆除时间 随混凝土浇筑顺序进行陆续拆除 保护做法 1、本层结构梁板在进行钢筋施工过程中,在进行板上部钢筋施工时,需采用脚手板铺设...
