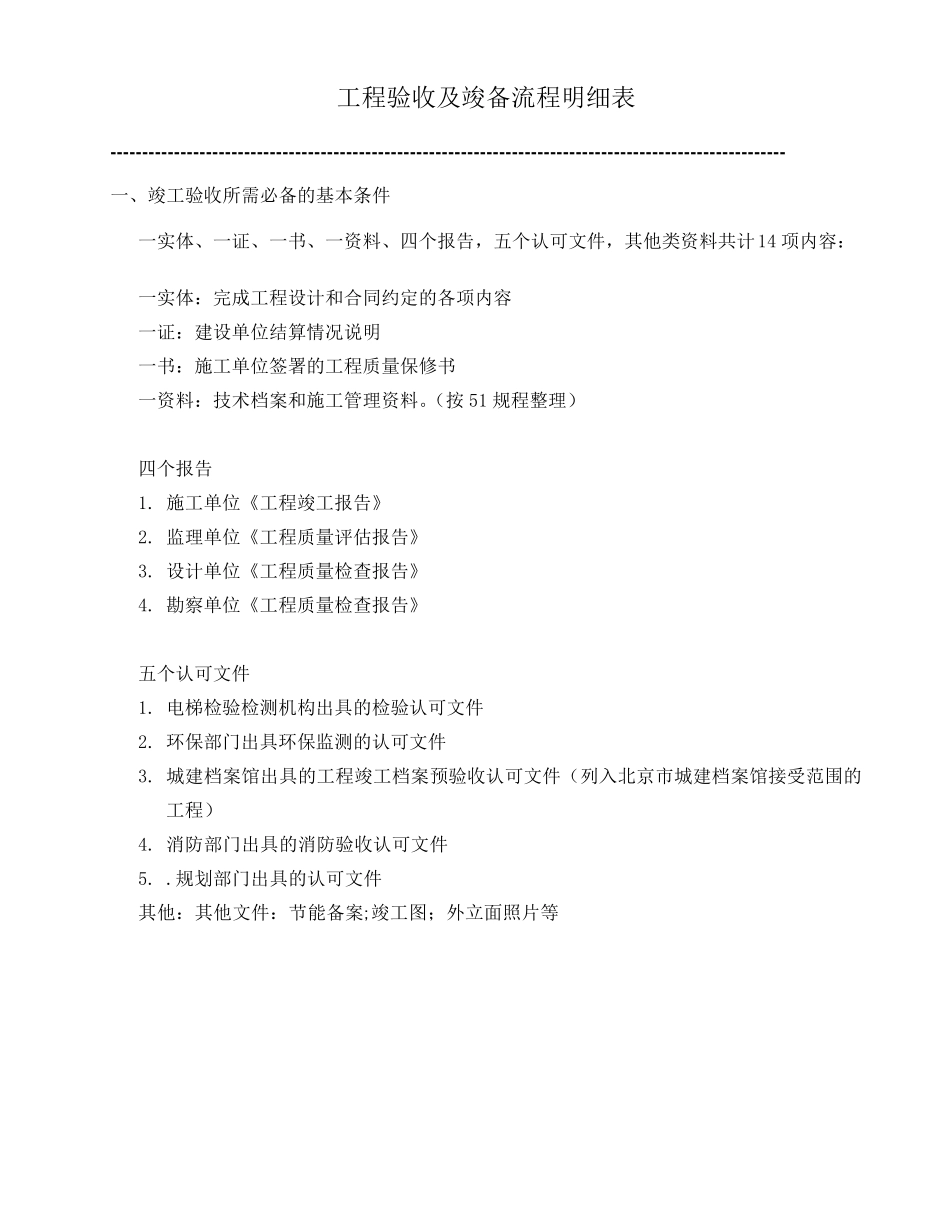

工程验收及竣备流程明细表 ---------------------------------------------------------------------------------------------------------- 一、竣工验收所需必备的基本条件 一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14 项内容: 一实体:完成工程设计和合同约定的各项内容 一证:建设单位结算情况说明 一书:施工单位签署的工程质量保修书 一资料:技术档案和施工管理资料

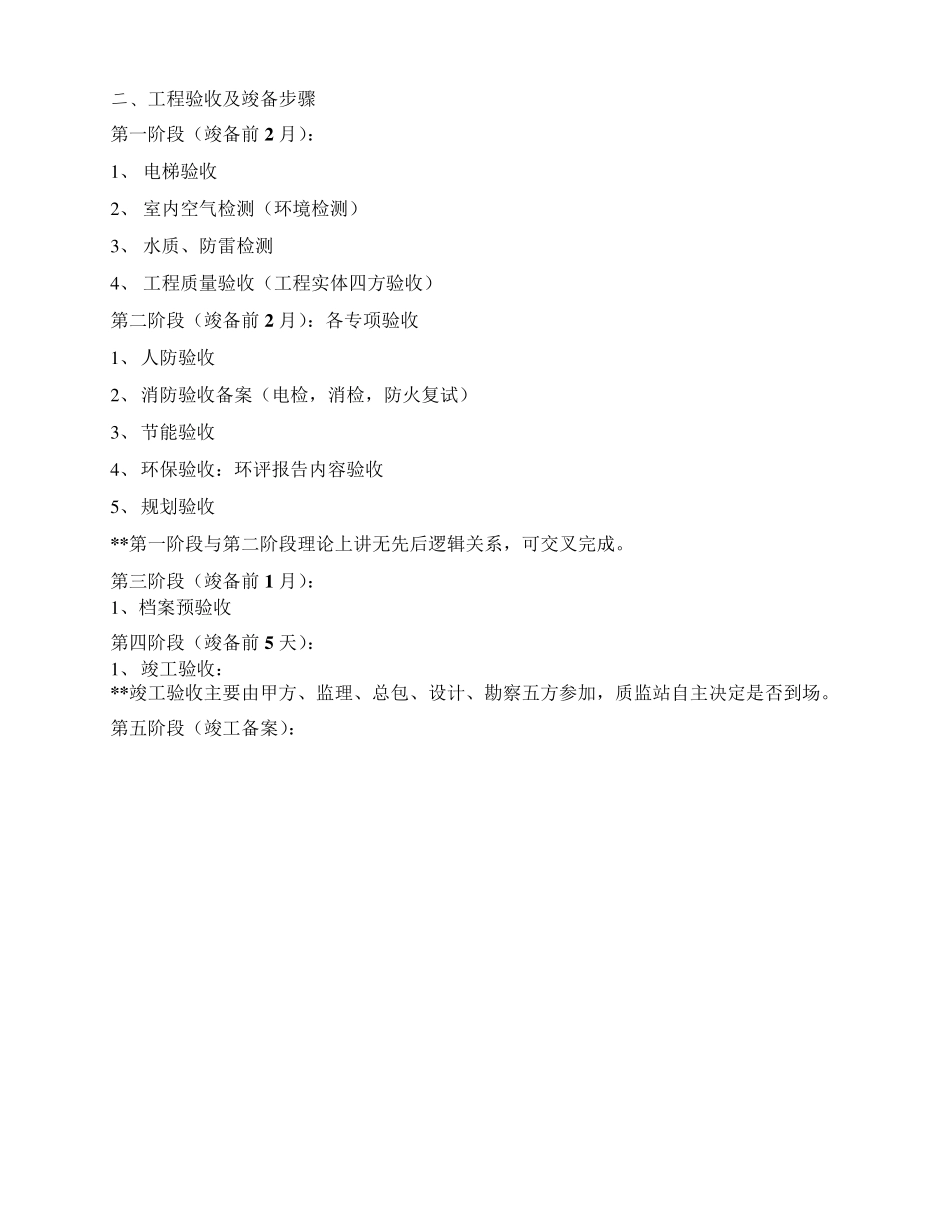

(按 51 规程整理) 四个报告 1
施工单位《工程竣工报告》 2
监理单位《工程质量评估报告》 3
设计单位《工程质量检查报告》 4
勘察单位《工程质量检查报告》 五个认可文件 1
电梯检验检测机构出具的检验认可文件 2
环保部门出具环保监测的认可文件 3
城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受范围的工程) 4
消防部门出具的消防验收认可文件 5
规划部门出具的认可文件 其他:其他文件:节能备案;竣工图;外立面照片等 二、工程验收及竣备步骤 第一阶段(竣备前2 月): 1 、 电梯验收 2 、 室内空气检测(环境检测) 3 、 水质、防雷检测 4 、 工程质量验收(工程实体四方验收) 第二阶段(竣备前2 月):各专项验收 1 、 人防验收 2 、 消防验收备案(电检,消检,防火复试) 3 、 节能验收 4 、 环保验收:环评报告内容验收 5 、 规划验收 * * 第一阶段与第二阶段理论上讲无先后逻辑关系,可交叉完成
第三阶段(竣备前1 月): 1 、档案预验收 第四阶段(竣备前5 天): 1 、 竣工验收: * * 竣工验收主要由甲方、监理、总包、设计、勘察五方参加,质监站自主决定是否到场

第五阶段(竣工备案): 三、排定验收计划 项目
