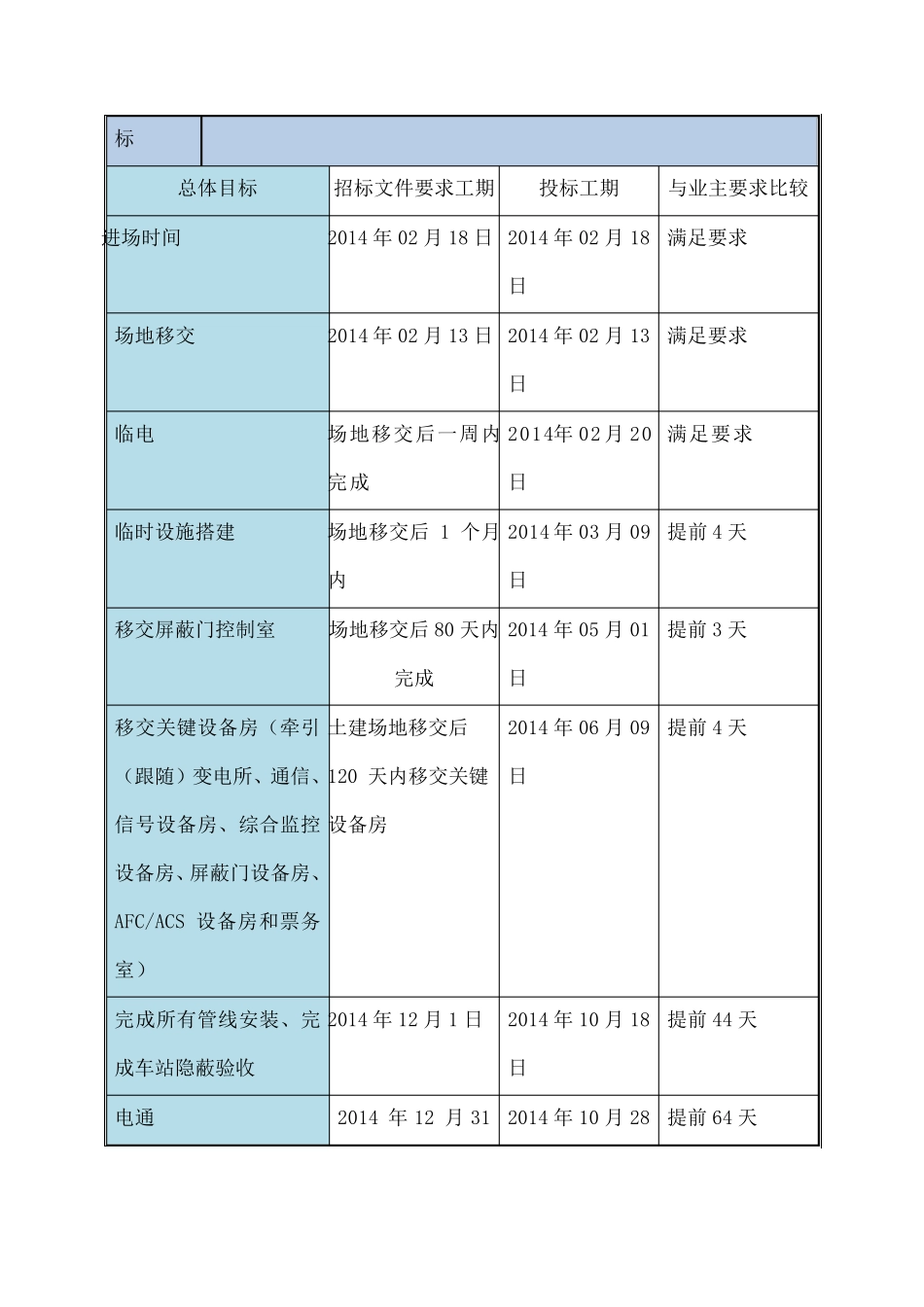

第十章 工程进度计划及工期保证措施 10.1 本标段计划工期 本标段工期计划综合考虑冬期施工降效、法定节假日等影响,2014 年 2 月 18 日开工,2014 年 5 月 1 移交屏蔽门控制室,2014 年 6 月 9 日移交关键设备房,2014 年 10月 18 日完成所有管线安装、完成车站隐蔽验收,2014 年 11 月 23 日完成区间设备管线安装和装修,2014 年 12 月 30 日完成设备区面层装修和细部收口,2015 年 5 月 31 日完成设备联调及验收,2015 年 9 月 30 日竣工,总工期590 天。 10.2 总体安排步骤 序号 步骤 内容 1 资源测算 施工图算量,并据以合理布置施工力量,确定人力、机械、货物的需用量和供应方案。 2 施工措施 从施工的全局出发,确定技术上先进、经济上合理的施工方法和技术组织措施及安全措施。 3 施工工艺 合理安排施工程序、施工顺序、施工方案。 4 分区施工 车站安装和装修分区域施工,先设备机房及管理用房区域,为强电和各弱电系统的车站设备安装提供条件;后车站公共区域;在资源保证条件下,区间施工尽可能紧前不紧后。 5 施工顺序 管线施工顺序依次为:风管、水管、动力、照明及应急 管线,但是 前期施工管线应为后续 施工预 留 合理路 径 。 6 提前施工 各车站变 电所内风、水、电和装饰 装修施工原 则 上控制在本车站轨 通 前完成,条件许 可时 ,尽可能提前交付 。 10.3 进度计划(计划开竣工日期和施工网 络 计划) 节点 工期表 总 体 目2014 年 02 月 18 日开工,2015 年 9 月 30 日竣工;共计590 日历 天 标 总体目标 招标文件要求工期 投标工期 与业主要求比较 进场时间 2014 年02 月18 日 2014 年02 月18日 满足要求 场地移交 2014 年02 月13 日 2014 年02 月13日 满足要求 临电 场地移交后一周内完成 2014年02 月20日 满足要求 临时设施搭建 场地移交后1 个月内 2014 年03 月09日 提前4 天 移交屏蔽门控制室 场地移交后80 天内完成 2014 年05 月01日 提前3 天 移交关键设备房(牵引(跟随)变电所、通信、信号设备房、综合监控设备房、屏蔽门设备房、AFC/ACS 设备房和票务室) 土建场地移交后120 天内移交关键设备房 2014 年06 月09日 提前4 天 完成所有管线安装、完成车站隐蔽验收 2014 年12 月1 日 2014 年10 月18日 提前44 天 电通 2014 年12 月31 2014...
