第一版 出屋面管道套管根部处理(屋面) 一、适用范围 适用于建筑屋面工程中各类管道伸出屋面部分
二、施工工序 套管制作: 套管、钢板切割---套管加工---套管除锈、防腐---套管锯末填堵---套管管口封堵
套管安装:确定套管位置、标高---加强筋与箍筋焊接---套管与钢筋绑扎
二、施工要点 1
伸出屋面的所有管件在屋面结构施工时必须埋设套管,并设置止水环

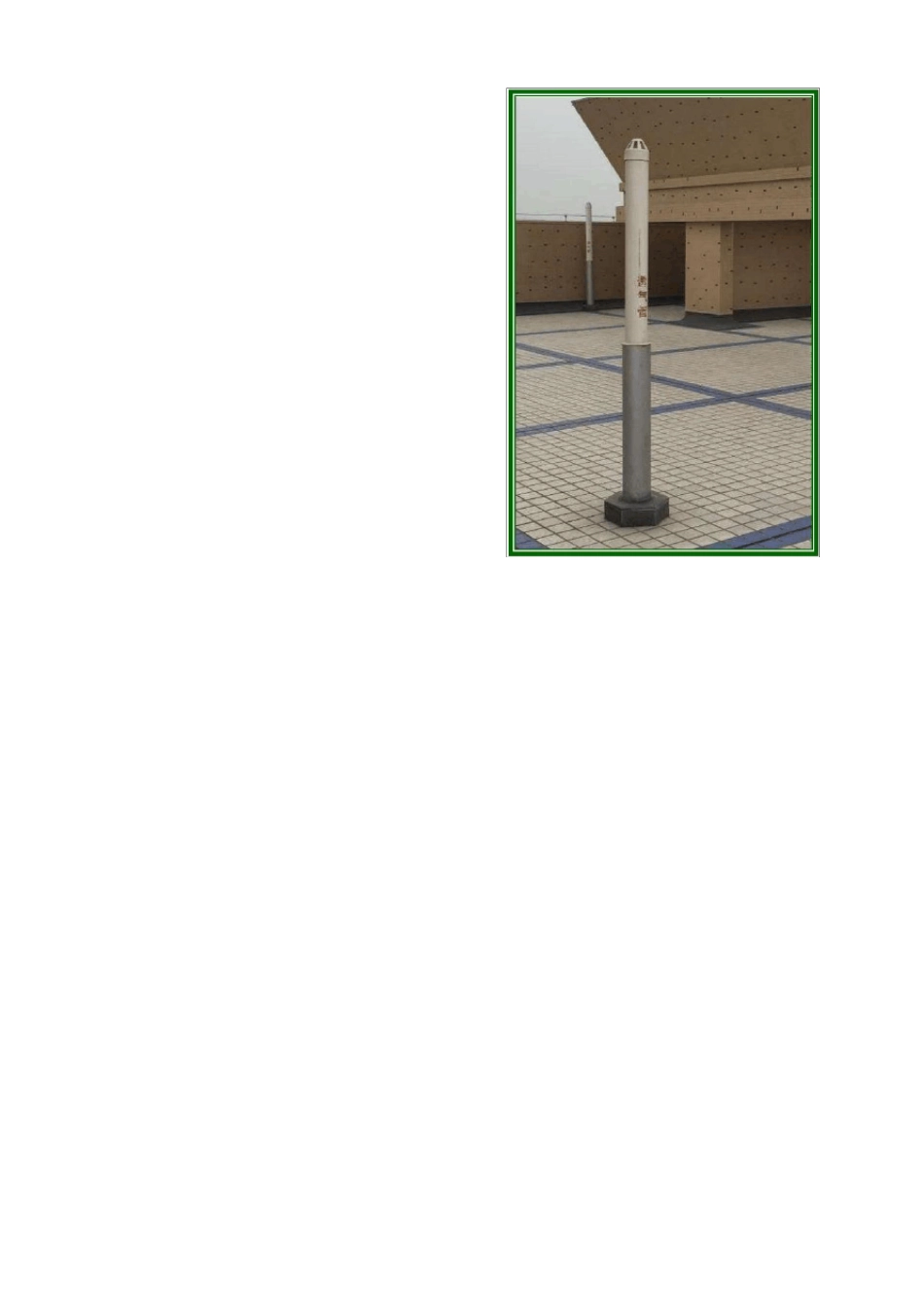

伸出屋面的管件根部应设置护墩,护墩可采用混凝土、石材等具有一定强度的材料制作成型
护墩形状可为圆形、八边形、切角正方形等,但必须美观一致
屋面防水层应在管道里面封口,并增设附加层
上翻高度≥250mm
护墩与管道上部交界口应采用柔性密封材料封口,柔性密封材料宜采用硅酮耐候密封胶
采用混凝土护墩时,饰面材料应采用外墙涂料,颜色与屋面建筑小品色系一致
第二版 屋面避雷带安装(屋面) 一、适用范围 本工艺标准适用于建筑物的避雷带接闪器安装工程
二、施工工序: 预制加工 弹线定位 支架埋设 引下线连接 安装固定连接避雷带 防腐处理 接地测试 三、施工要点 1
屋面避雷带应根据图纸设计和相关规范要求设置,宜采用φ12 镀锌圆钢制作
避雷带应居女儿墙中心布设,当女儿墙宽度大于 300m m 时,支架布设于距外沿 150m m 处;当女 儿墙宽度大于 600m m 时,应设置双排避雷带,支架布设于距内外边沿 150m m 处
避雷带距变形缝、转角 300m m 处设置支架
直线段支架均匀分布,间距不宜大于 1000m m ;支 架埋深不宜小于 80m m ,出女儿墙顶面不宜小于 150m m ,平直一线
避雷带连接应采用上下搭接焊,搭接长度 100m m ,搭接点宜设置于离支架不小于 200m m 处,双 面施焊,焊缝连续饱满
避雷带应先打磨除锈,涂刷 防锈漆二遍,再涂刷银粉
