1 / 9 ——方案计划参考范本—— 消防应急照明和疏散指示系统检测与维护 ______年______月______日 ____________________部门 2 / 9 消防应急照明和疏散指示系统竣工后,建设单位应负责组织相关单位进行工程检测

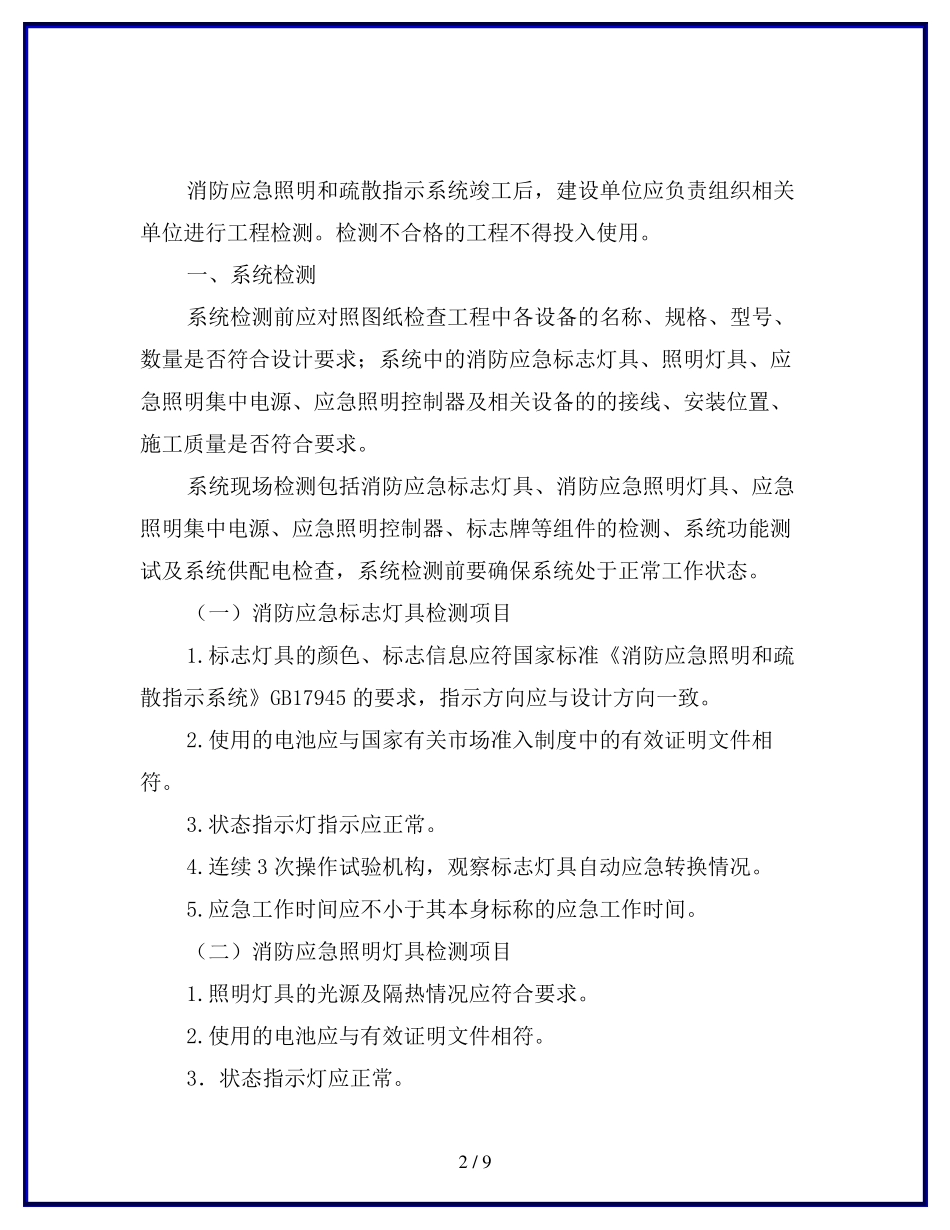

检测不合格的工程不得投入使用
一、系统检测 系统检测前应对照图纸检查工程中各设备的名称、规格、型号、数量是否符合设计要求;系统中的消防应急标志灯具、照明灯具、应急照明集中电源、应急照明控制器及相关设备的的接线、安装位置、施工质量是否符合要求
系统现场检测包括消防应急标志灯具、消防应急照明灯具、应急照明集中电源、应急照明控制器、标志牌等组件的检测、系统功能测试及系统供配电检查,系统检测前要确保系统处于正常工作状态
(一)消防应急标志灯具检测项目 1
标志灯具的颜色、标志信息应符国家标准《消防应急照明和疏散指示系统》GB17945 的要求,指示方向应与设计方向一致
使用的电池应与国家有关市场准入制度中的有效证明文件相符
状态指示灯指示应正常
连续 3 次操作试验机构,观察标志灯具自动应急转换情况
应急工作时间应不小于其本身标称的应急工作时间

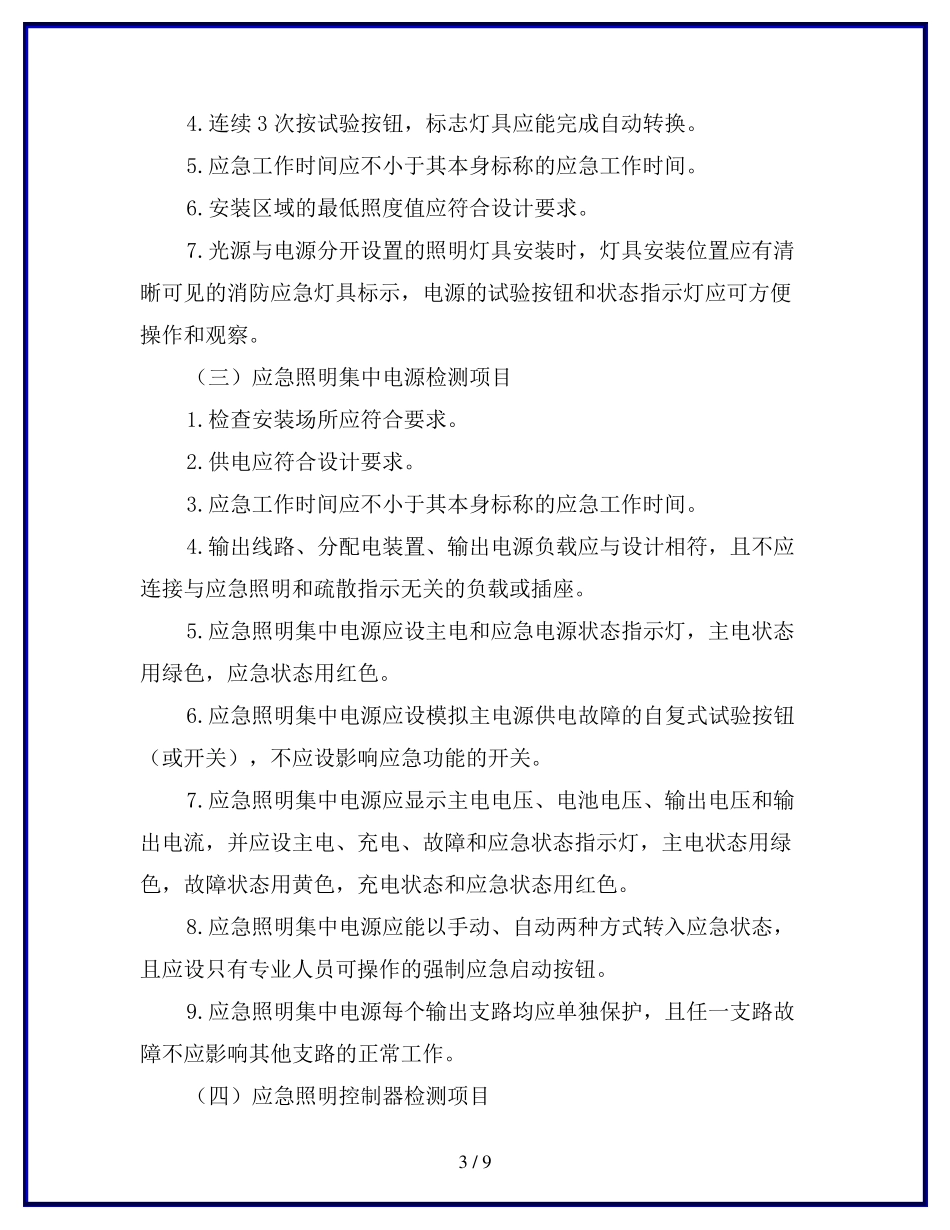

(二)消防应急照明灯具检测项目 1
照明灯具的光源及隔热情况应符合要求
使用的电池应与有效证明文件相符
3.状态指示灯应正常
3 / 9 4
连续3 次按试验按钮,标志灯具应能完成自动转换
应急工作时间应不小于其本身标称的应急工作时间
安装区域的最低照度值应符合设计要求
光源与电源分开设置的照明灯具安装时,灯具安装位置应有清晰可见的消防应急灯具标示,电源的试验按钮和状态指示灯应可方便操作和观察
(三)应急照明集中电源检测项目 1
检查安装场所应符合要求
供电应符合设计要求
应急工作时间应不小于其本身标称的应急工作时间
