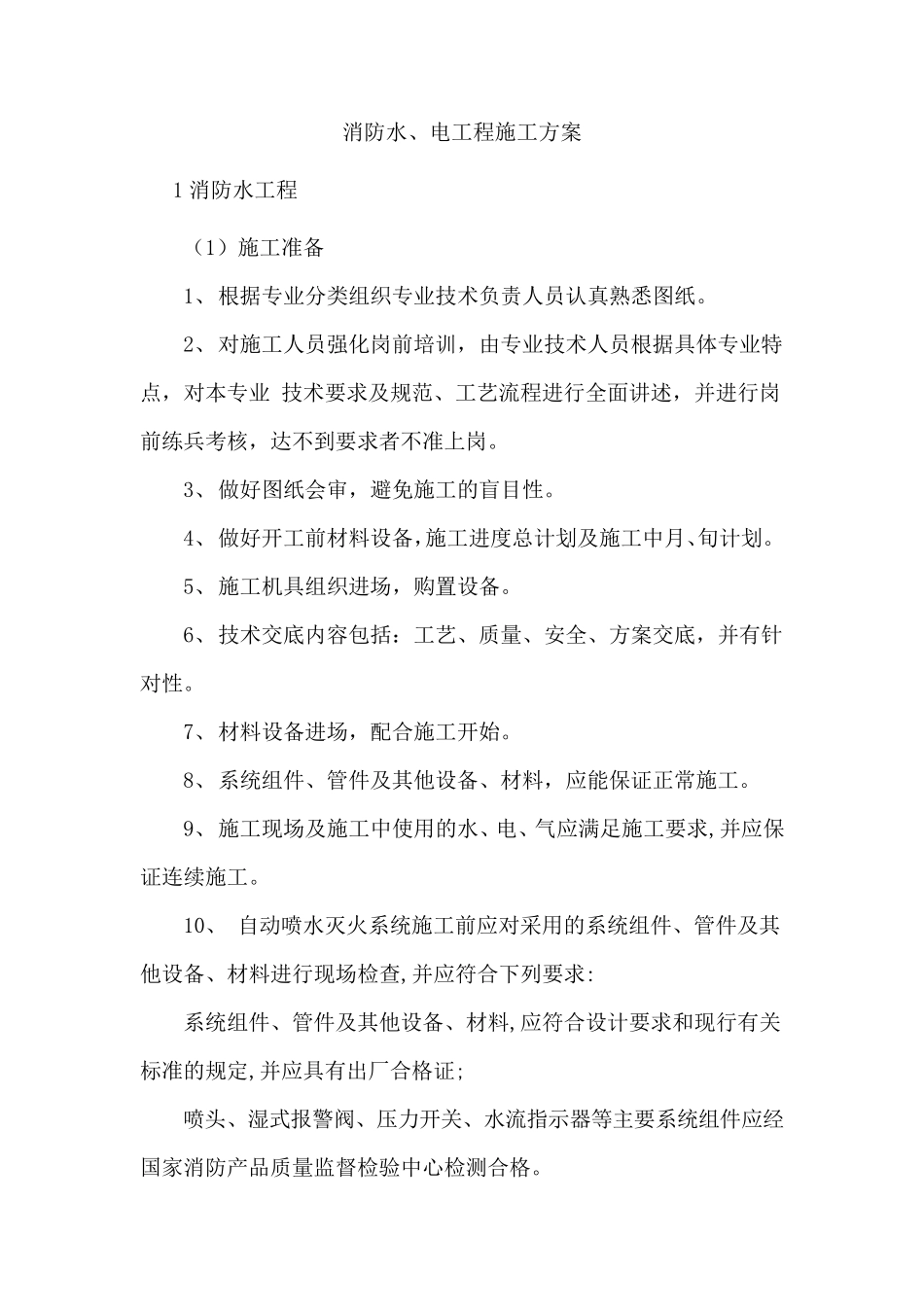

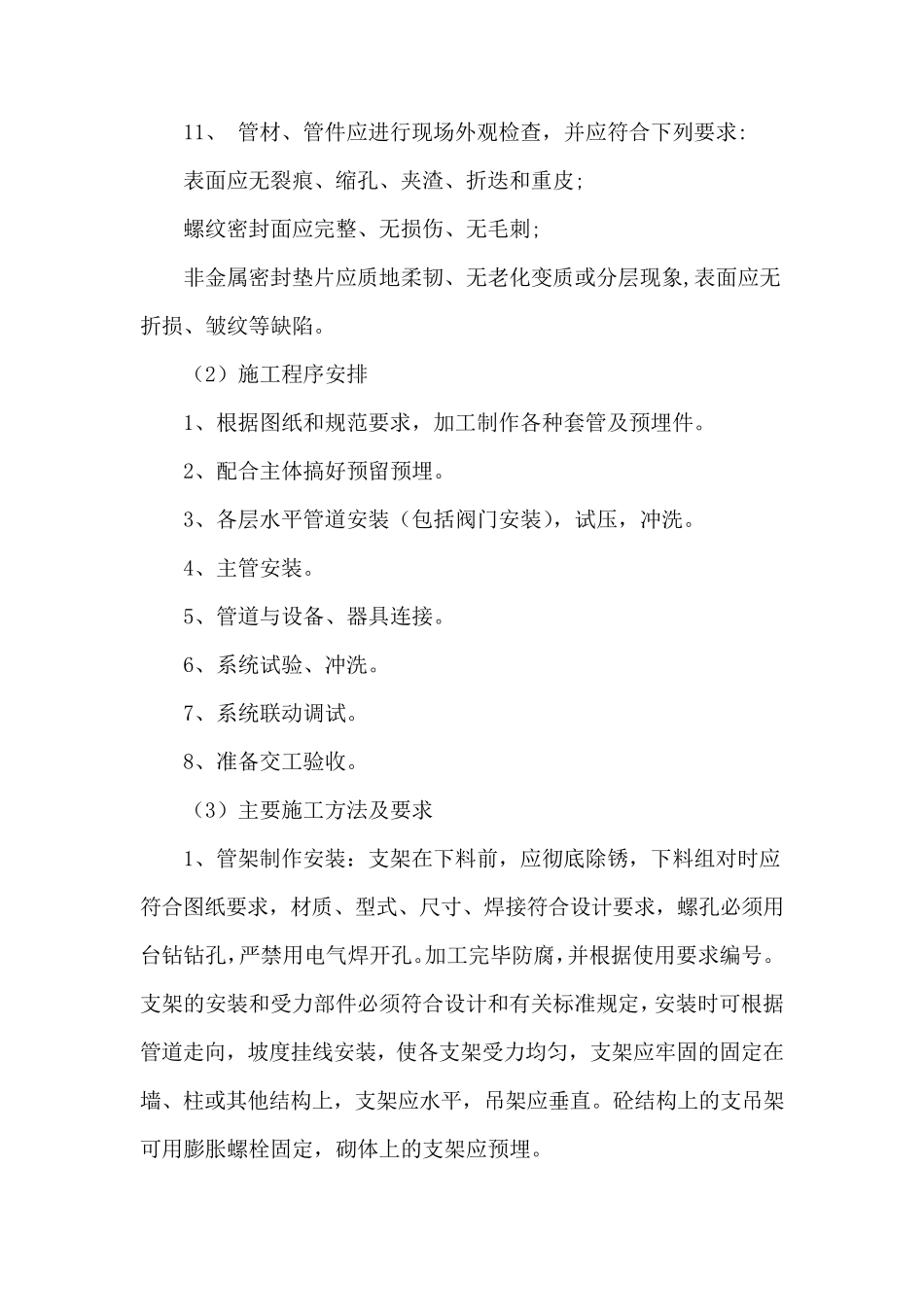

消防水、电工程施工方案 1 消防水工程 (1)施工准备 1、 根据专业分类组织专业技术负责人员认真熟悉图纸。 2、 对施工人员强化岗前培训,由专业技术人员根据具体专业特点,对本专业 技术要求及规范、工艺流程进行全面讲述,并进行岗前练兵考核,达不到要求者不准上岗。 3、 做好图纸会审,避免施工的盲目性。 4、 做好开工前材料设备,施工进度总计划及施工中月、旬计划。 5、 施工机具组织进场,购置设备。 6、 技术交底内容包括:工艺、质量、安全、方案交底,并有针对性。 7、 材料设备进场,配合施工开始。 8、 系统组件、管件及其他设备、材料,应能保证正常施工。 9、 施工现场及施工中使用的水、电、气应满足施工要求,并应保证连续施工。 10、 自动喷水灭火系统施工前应对采用的系统组件、管件及其他设备、材料进行现场检查,并应符合下列要求: 系统组件、管件及其他设备、材料,应符合设计要求和现行有关标准的规定,并应具有出厂合格证; 喷头、湿式报警阀、压力开关、水流指示器 等 主 要系统组件应经国 家 消防产 品 质量监 督 检验 中心 检测 合格。 11、 管材、管件应进行现场外观检查,并应符合下列要求: 表面应无裂痕、缩孔、夹渣、折迭和重皮; 螺纹密封面应完整、无损伤、无毛刺; 非金属密封垫片应质地柔韧、无老化变质或分层现象,表面应无折损、皱纹等缺陷。 (2)施工程序安排 1、根据图纸和规范要求,加工制作各种套管及预埋件。 2、配合主体搞好预留预埋。 3、各层水平管道安装(包括阀门安装),试压,冲洗。 4、主管安装。 5、管道与设备、器具连接。 6、系统试验、冲洗。 7、系统联动调试。 8、准备交工验收。 (3)主要施工方法及要求 1、管架制作安装:支架在下料前,应彻底除锈,下料组对时应符合图纸要求,材质、型式、尺寸、焊接符合设计要求,螺孔必须用台钻钻孔,严禁用电气焊开孔。加工完毕防腐,并根据使用要求编号。支架的 安装和受 力 部 件必须符合设计和有 关 标 准规定 ,安装时可 根据管道走 向 ,坡 度 挂 线 安装,使各支架受 力 均 匀 ,支架应牢 固 的 固 定 在墙 、柱 或其 他 结 构 上 ,支架应水平,吊 架应垂 直 。砼 结 构 上 的 支吊 架可 用膨 胀 螺栓 固 定 ,砌 体上 的 支架应预埋。 2、 管 道 安 装 : 2.1 管 道 的 加 工 、 预 制 、 安 装 管 道 螺 纹 加...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

消防水、电工程施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
