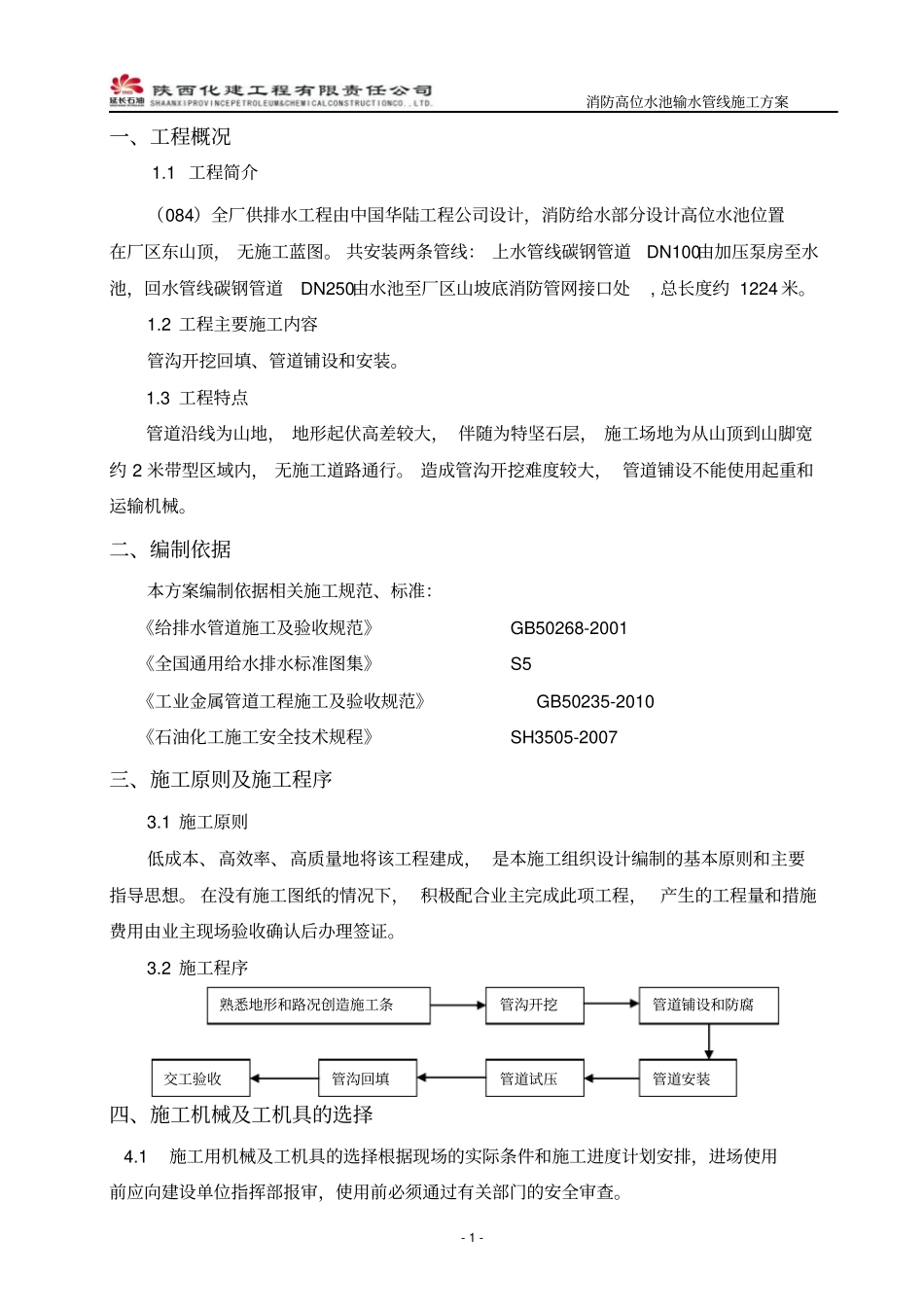

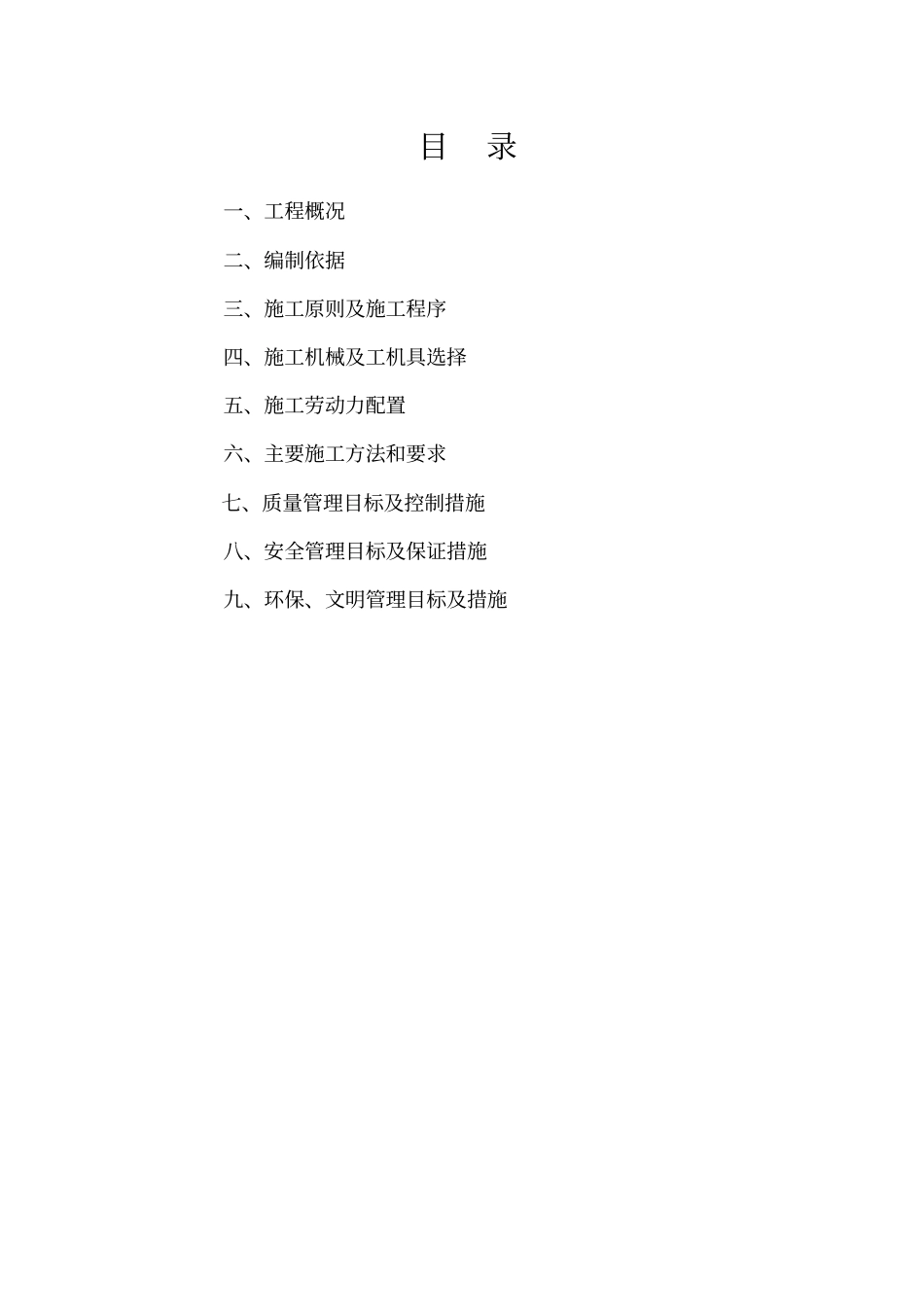

目录一、工程概况二、编制依据三、施工原则及施工程序四、施工机械及工机具选择五、施工劳动力配置六、主要施工方法和要求七、质量管理目标及控制措施八、安全管理目标及保证措施九、环保、文明管理目标及措施消防高位水池输水管线施工方案- 1 - 一、工程概况 1
1 工程简介(084)全厂供排水工程由中国华陆工程公司设计,消防给水部分设计高位水池位置在厂区东山顶, 无施工蓝图
共安装两条管线: 上水管线碳钢管道DN100由加压泵房至水池,回水管线碳钢管道DN250由水池至厂区山坡底消防管网接口处, 总长度约 1224 米
2 工程主要施工内容管沟开挖回填、管道铺设和安装
3 工程特点管道沿线为山地, 地形起伏高差较大, 伴随为特坚石层, 施工场地为从山顶到山脚宽约 2 米带型区域内, 无施工道路通行
造成管沟开挖难度较大, 管道铺设不能使用起重和运输机械
二、编制依据本方案编制依据相关施工规范、标准:《给排水管道施工及验收规范》 GB50268-2001 《全国通用给水排水标准图集》 S5 《工业金属管道工程施工及验收规范》 GB50235-2010 《石油化工施工安全技术规程》 SH3505-2007 三、施工原则及施工程序3
1 施工原则低成本、高效率、高质量地将该工程建成, 是本施工组织设计编制的基本原则和主要指导思想
在没有施工图纸的情况下, 积极配合业主完成此项工程, 产生的工程量和措施费用由业主现场验收确认后办理签证
2 施工程序四、施工机械及工机具的选择 4
1施工用机械及工机具的选择根据现场的实际条件和施工进度计划安排,进场使用前应向建设单位指挥部报审,使用前必须通过有关部门的安全审查
熟悉地形和路况创造施工条管沟开挖管道安装管道试压管沟回填交工验收管道铺设和防腐消防高位水池输水管线施工方案- 2 - 4

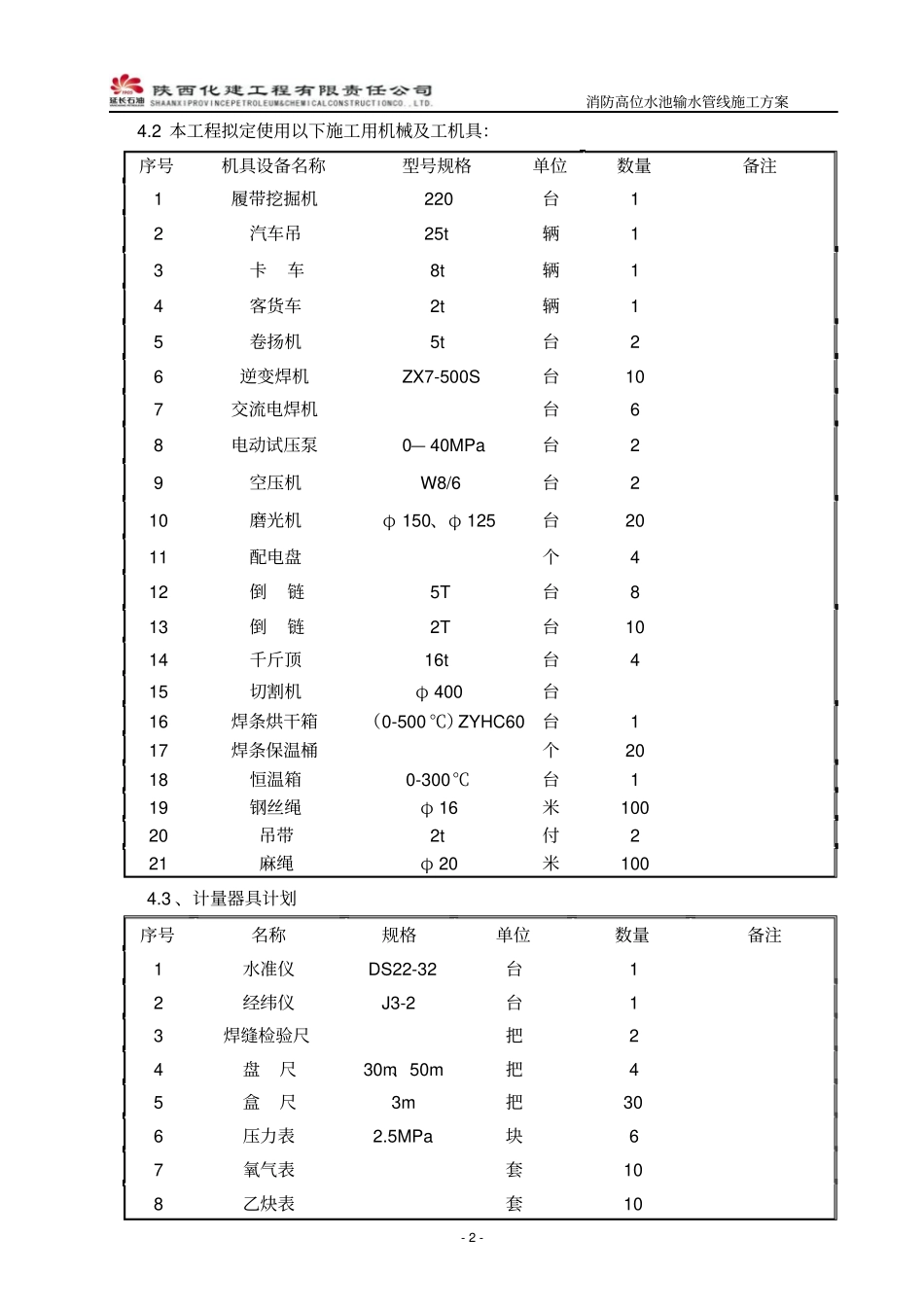

2 本工程拟定使用以下施工用机械及工机具:序号
